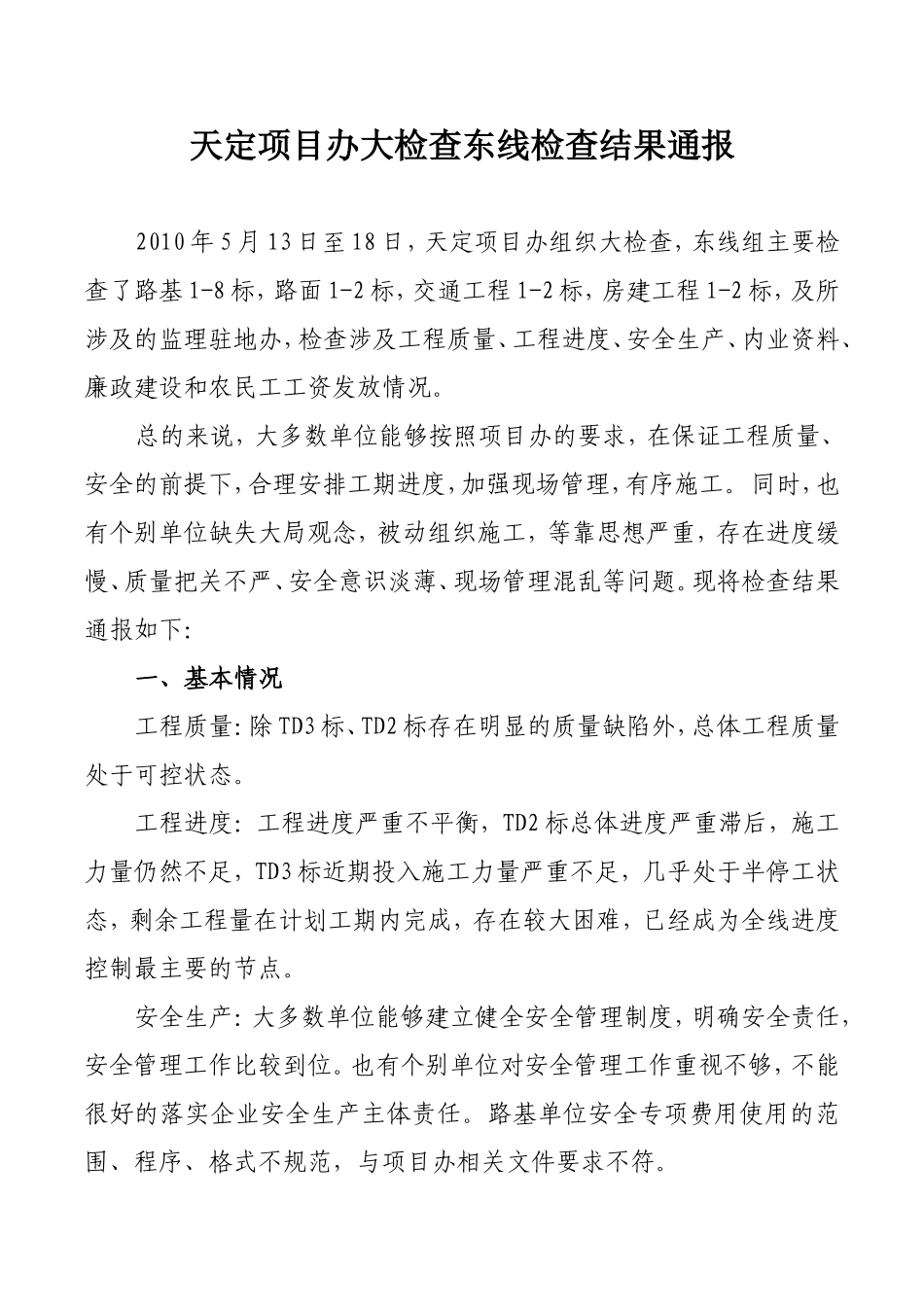

天定项目办大检查东线检查结果通报2010年5月13日至18日,天定项目办组织大检查,东线组主要检查了路基1-8标,路面1-2标,交通工程1-2标,房建工程1-2标,及所涉及的监理驻地办,检查涉及工程质量、工程进度、安全生产、内业资料、廉政建设和农民工工资发放情况
总的来说,大多数单位能够按照项目办的要求,在保证工程质量、安全的前提下,合理安排工期进度,加强现场管理,有序施工
同时,也有个别单位缺失大局观念,被动组织施工,等靠思想严重,存在进度缓慢、质量把关不严、安全意识淡薄、现场管理混乱等问题
现将检查结果通报如下:一、基本情况工程质量:除TD3标、TD2标存在明显的质量缺陷外,总体工程质量处于可控状态
工程进度:工程进度严重不平衡,TD2标总体进度严重滞后,施工力量仍然不足,TD3标近期投入施工力量严重不足,几乎处于半停工状态,剩余工程量在计划工期内完成,存在较大困难,已经成为全线进度控制最主要的节点
安全生产:大多数单位能够建立健全安全管理制度,明确安全责任,安全管理工作比较到位
也有个别单位对安全管理工作重视不够,不能很好的落实企业安全生产主体责任
路基单位安全专项费用使用的范围、程序、格式不规范,与项目办相关文件要求不符

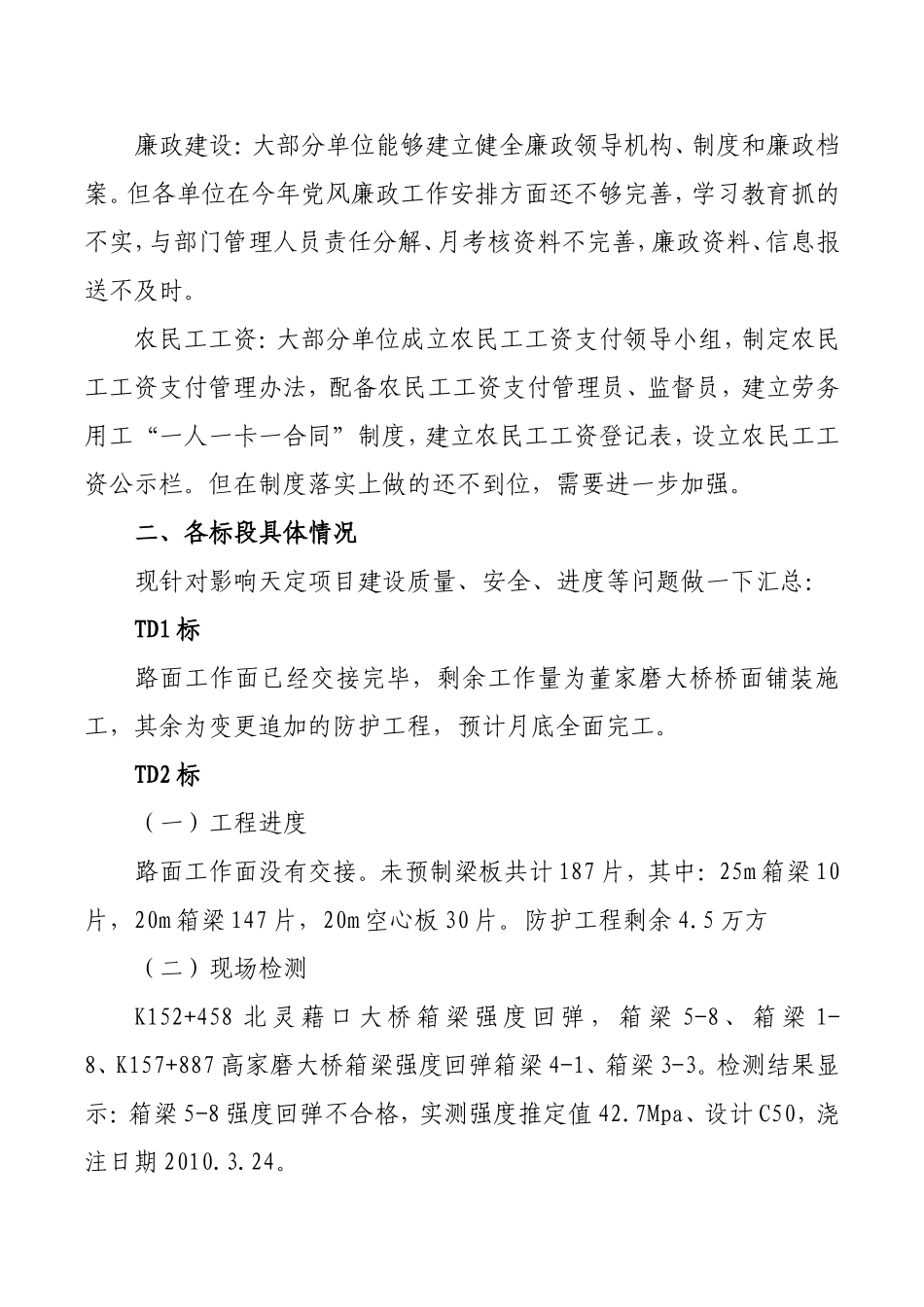

廉政建设:大部分单位能够建立健全廉政领导机构、制度和廉政档案
但各单位在今年党风廉政工作安排方面还不够完善,学习教育抓的不实,与部门管理人员责任分解、月考核资料不完善,廉政资料、信息报送不及时
农民工工资:大部分单位成立农民工工资支付领导小组,制定农民工工资支付管理办法,配备农民工工资支付管理员、监督员,建立劳务用工“一人一卡一合同”制度,建立农民工工资登记表,设立农民工工资公示栏
但在制度落实上做的还不到位,需要进一步加强
二、各标段具体情况现针对影响天定项目建设质量、安全、进度等问题做一下汇总:TD1标路面工作面已经交接完毕,剩余工作量为董家磨
