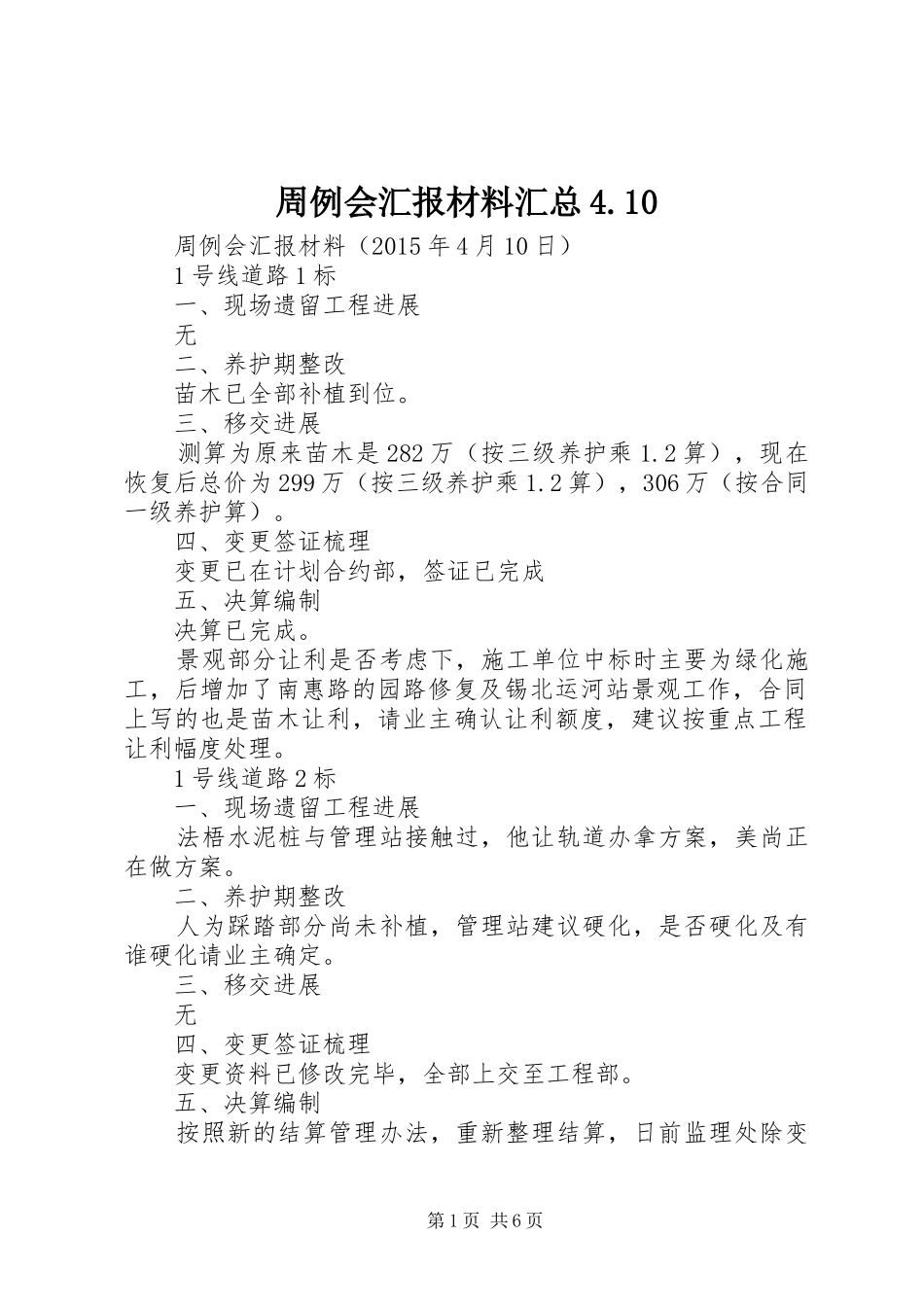

周例会汇报材料汇总4
10周例会汇报材料(2015年4月10日)1号线道路1标一、现场遗留工程进展无二、养护期整改苗木已全部补植到位
三、移交进展测算为原来苗木是282万(按三级养护乘1
2算),现在恢复后总价为299万(按三级养护乘1
2算),306万(按合同一级养护算)
四、变更签证梳理变更已在计划合约部,签证已完成五、决算编制决算已完成
景观部分让利是否考虑下,施工单位中标时主要为绿化施工,后增加了南惠路的园路修复及锡北运河站景观工作,合同上写的也是苗木让利,请业主确认让利额度,建议按重点工程让利幅度处理
1号线道路2标一、现场遗留工程进展法梧水泥桩与管理站接触过,他让轨道办拿方案,美尚正在做方案
二、养护期整改人为踩踏部分尚未补植,管理站建议硬化,是否硬化及有谁硬化请业主确定
三、移交进展无四、变更签证梳理变更资料已修改完毕,全部上交至工程部

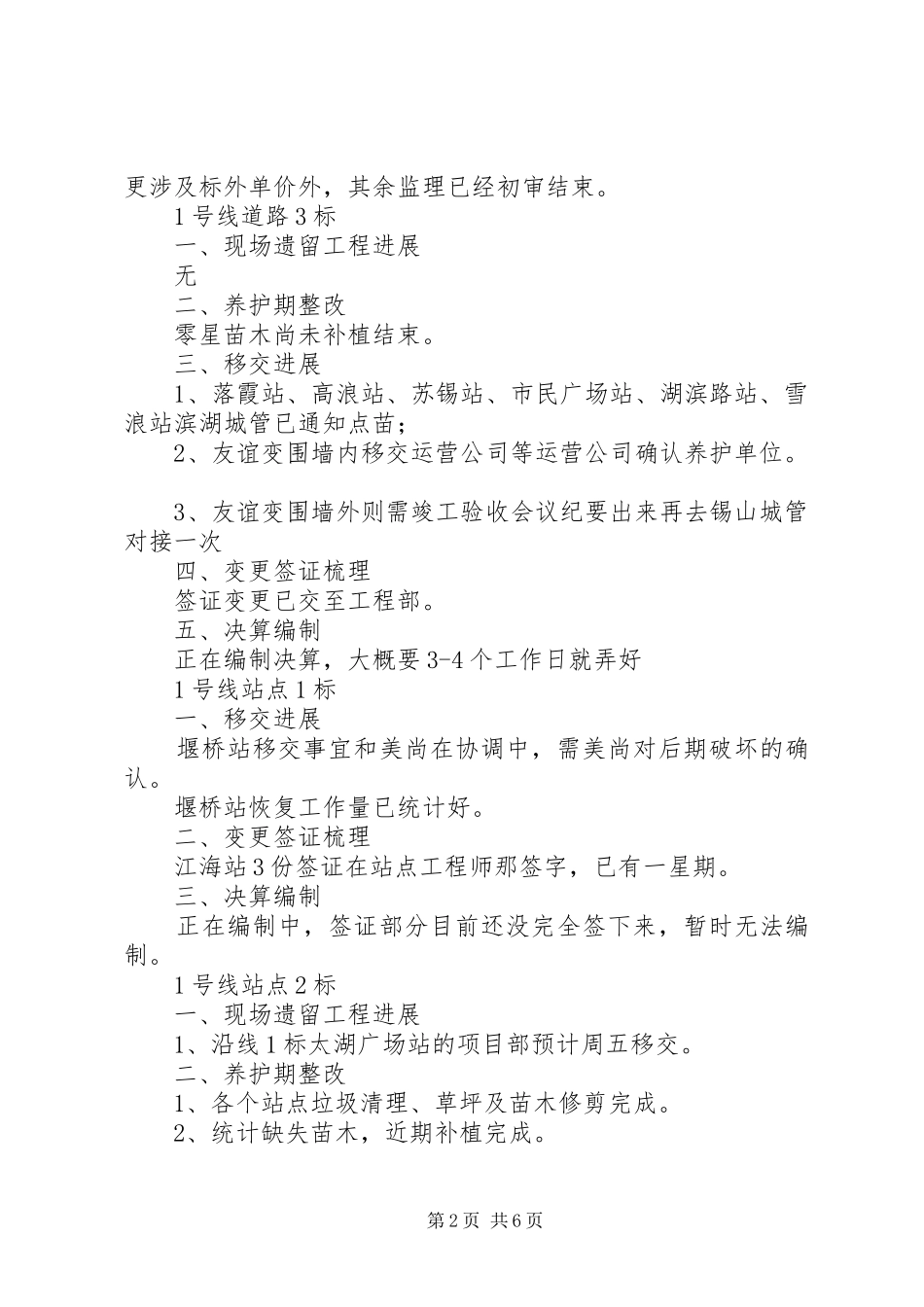

五、决算编制按照新的结算管理办法,重新整理结算,日前监理处除变第1页共6页更涉及标外单价外,其余监理已经初审结束
1号线道路3标一、现场遗留工程进展无二、养护期整改零星苗木尚未补植结束
三、移交进展1、落霞站、高浪站、苏锡站、市民广场站、湖滨路站、雪浪站滨湖城管已通知点苗;2、友谊变围墙内移交运营公司等运营公司确认养护单位
3、友谊变围墙外则需竣工验收会议纪要出来再去锡山城管对接一次四、变更签证梳理签证变更已交至工程部
五、决算编制正在编制决算,大概要3-4个工作日就弄好1号线站点1标一、移交进展堰桥站移交事宜和美尚在协调中,需美尚对后期破坏的确认
堰桥站恢复工作量已统计好
二、变更签证梳理江海站3份签证在站点工程师那签字,已有一星期
三、决算编制正在编制中,签证部分目前还没完全签下来,暂时无法编制
1号线站点2标一、现场遗留工程进展1、沿线1标太湖广场站的项目部预计周五移交
二、养护期整改1、各个站点垃圾清理、草坪及苗木修剪
