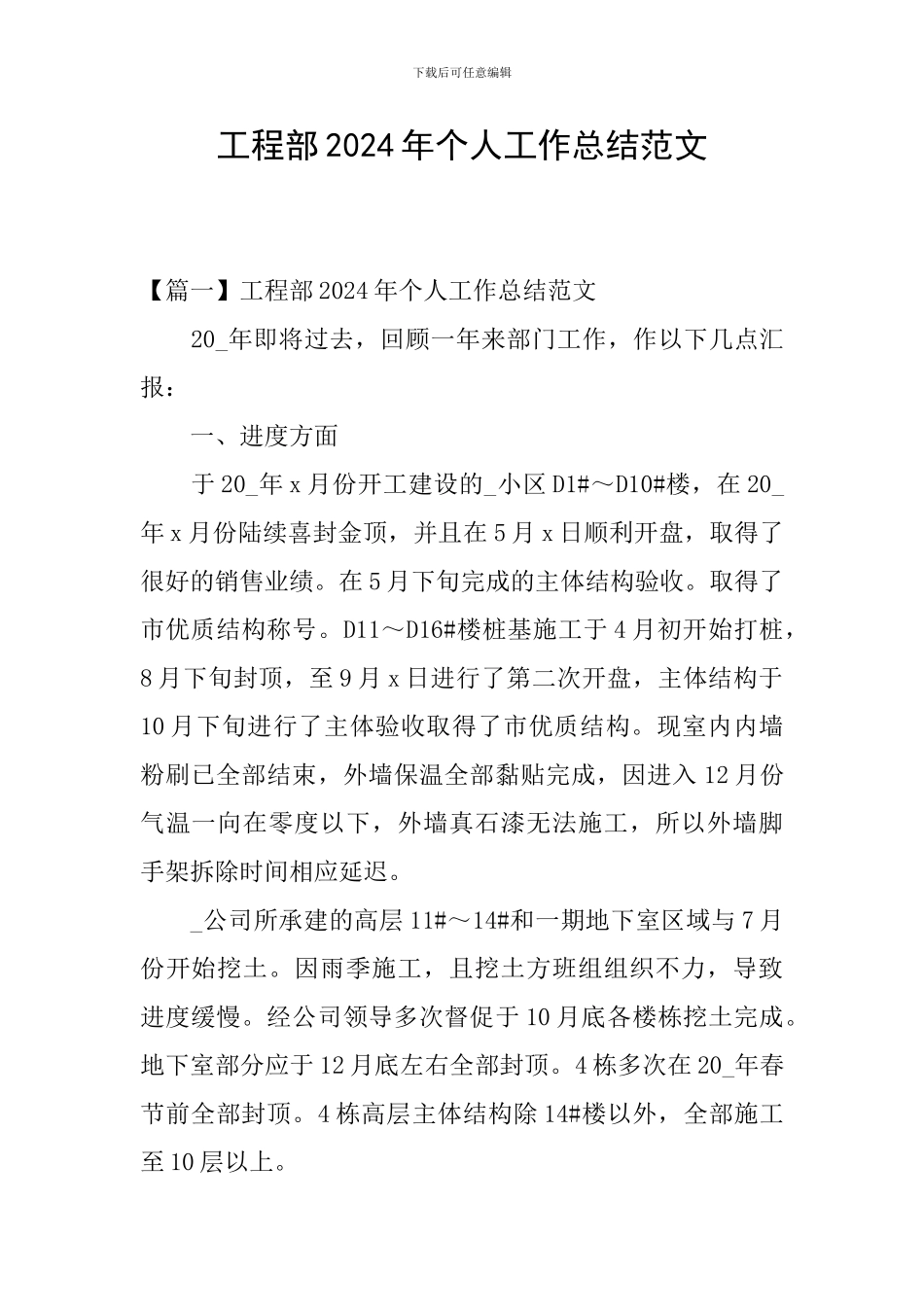

下载后可任意编辑工程部2024年个人工作总结范文【篇一】工程部2024年个人工作总结范文20_年即将过去,回顾一年来部门工作,作以下几点汇报:一、进度方面于20_年x月份开工建设的_小区D1#~D10#楼,在20_年x月份陆续喜封金顶,并且在5月x日顺利开盘,取得了很好的销售业绩
在5月下旬完成的主体结构验收
取得了市优质结构称号
D11~D16#楼桩基施工于4月初开始打桩,8月下旬封顶,至9月x日进行了第二次开盘,主体结构于10月下旬进行了主体验收取得了市优质结构
现室内内墙粉刷已全部结束,外墙保温全部黏贴完成,因进入12月份气温一向在零度以下,外墙真石漆无法施工,所以外墙脚手架拆除时间相应延迟
_公司所承建的高层11#~14#和一期地下室区域与7月份开始挖土
因雨季施工,且挖土方班组组织不力,导致进度缓慢
经公司领导多次督促于10月底各楼栋挖土完成
地下室部分应于12月底左右全部封顶
4栋多次在20_年春节前全部封顶
4栋高层主体结构除14#楼以外,全部施工至10层以上
下载后可任意编辑_公司承建的1~3#楼于8月份开工建设,经施工单位精心组织施工,在年底前应完成主体结构10层以上,另外2栋多层能够封顶
二、质量控制工程部在开工以来,对质量严格把关,视工程质量控制为工程部管理的头等大事
到目前为止整个工程施工质量还是比较令人满意的,分别理解了省、市、县级建设主管部门的检查组多次的质量检查,均获得了检查组的肯定但D1#~D10#楼屋面防水质量还是存在很大问题,出现渗漏现象
对顶层房屋的销售产生了很大影响
在屋面防水施工过程中,工程部人员现场检查发现了施工工艺存在问题多次要求整改和调整施工方法,但施工班组阴奉阳违,我行我素,导致屋面施工完成以后,每次雨后的顶层屋面检查都发现渗漏现象
公司领导十分重视,从7月x日召开第一次专题会议起,前后召开了多次专题会议
经更换维修班组,屋
