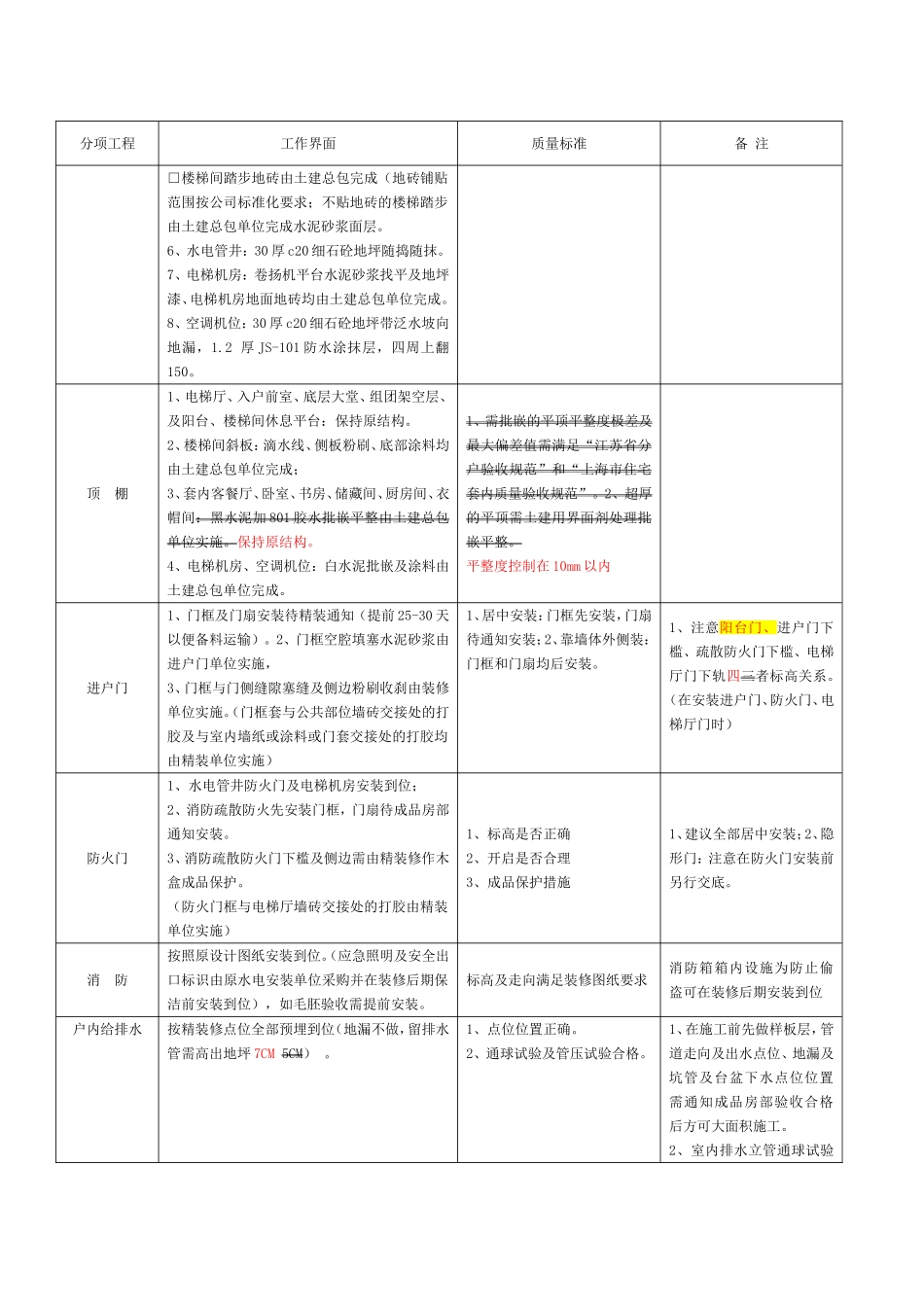

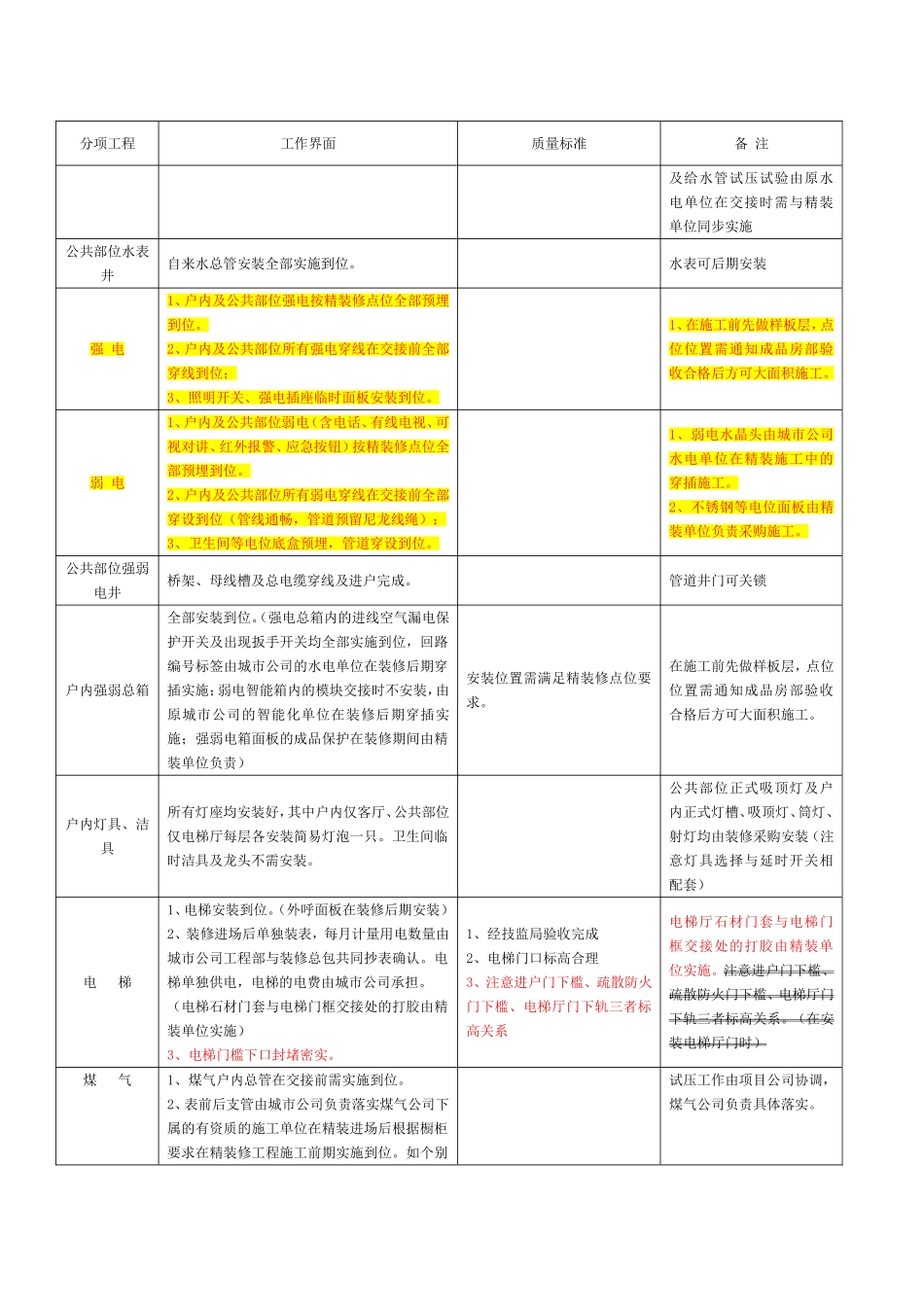

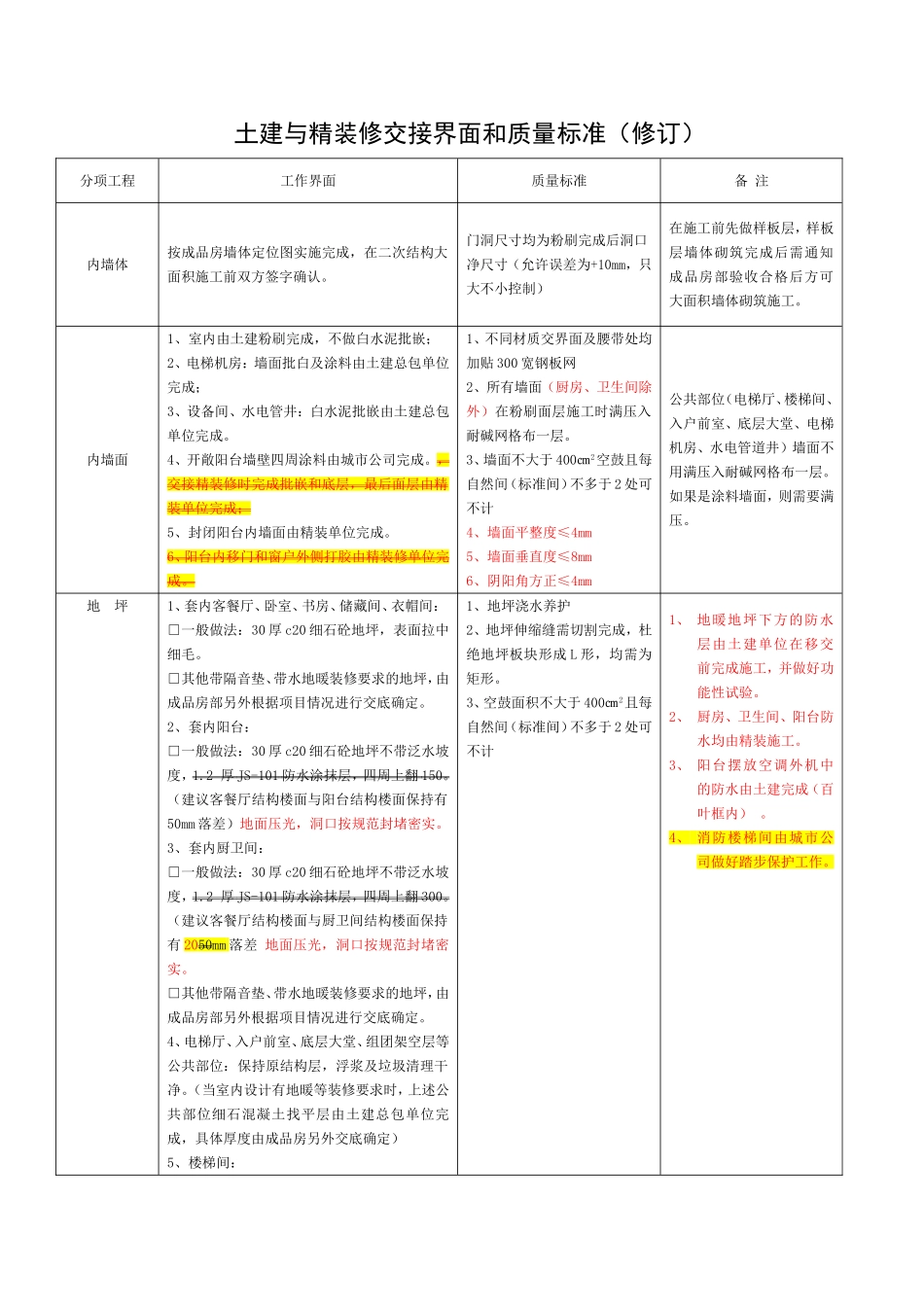

土建与精装修交接界面和质量标准(修订)分项工程工作界面质量标准备注内墙体按成品房墙体定位图实施完成,在二次结构大面积施工前双方签字确认
门洞尺寸均为粉刷完成后洞口净尺寸(允许误差为+10mm,只大不小控制)在施工前先做样板层,样板层墙体砌筑完成后需通知成品房部验收合格后方可大面积墙体砌筑施工
内墙面1、室内由土建粉刷完成,不做白水泥批嵌;2、电梯机房:墙面批白及涂料由土建总包单位完成;3、设备间、水电管井:白水泥批嵌由土建总包单位完成
4、开敞阳台墙壁四周涂料由城市公司完成
,交接精装修时完成批嵌和底层,最后面层由精装单位完成;5、封闭阳台内墙面由精装单位完成
6、阳台内移门和窗户外侧打胶由精装修单位完成
1、不同材质交界面及腰带处均加贴300宽钢板网2、所有墙面(厨房、卫生间除外)在粉刷面层施工时满压入耐碱网格布一层
3、墙面不大于400㎝2空鼓且每自然间(标准间)不多于2处可不计4、墙面平整度≤4mm5、墙面垂直度≤8mm6、阴阳角方正≤4mm公共部位(电梯厅、楼梯间、入户前室、底层大堂、电梯机房、水电管道井)墙面不用满压入耐碱网格布一层
如果是涂料墙面,则需要满压
地坪1、套内客餐厅、卧室、书房、储藏间、衣帽间:□一般做法:30厚c20细石砼地坪,表面拉中细毛
□其他带隔音垫、带水地暖装修要求的地坪,由成品房部另外根据项目情况进行交底确定
2、套内阳台:□一般做法:30厚c20细石砼地坪不带泛水坡度,1
2厚JS-101防水涂抹层,四周上翻150
(建议客餐厅结构楼面与阳台结构楼面保持有50mm落差)地面压光,洞口按规范封堵密实
3、套内厨卫间:□一般做法:30厚c20细石砼地坪不带泛水坡度,1
2厚JS-101防水涂抹层,四周上翻300
(建议客餐厅结构楼面与厨卫间结构楼面保持有2050mm落差地面压光,洞口按规范封堵密实
□其他带隔音垫、带水地暖装修要求的地坪,由
