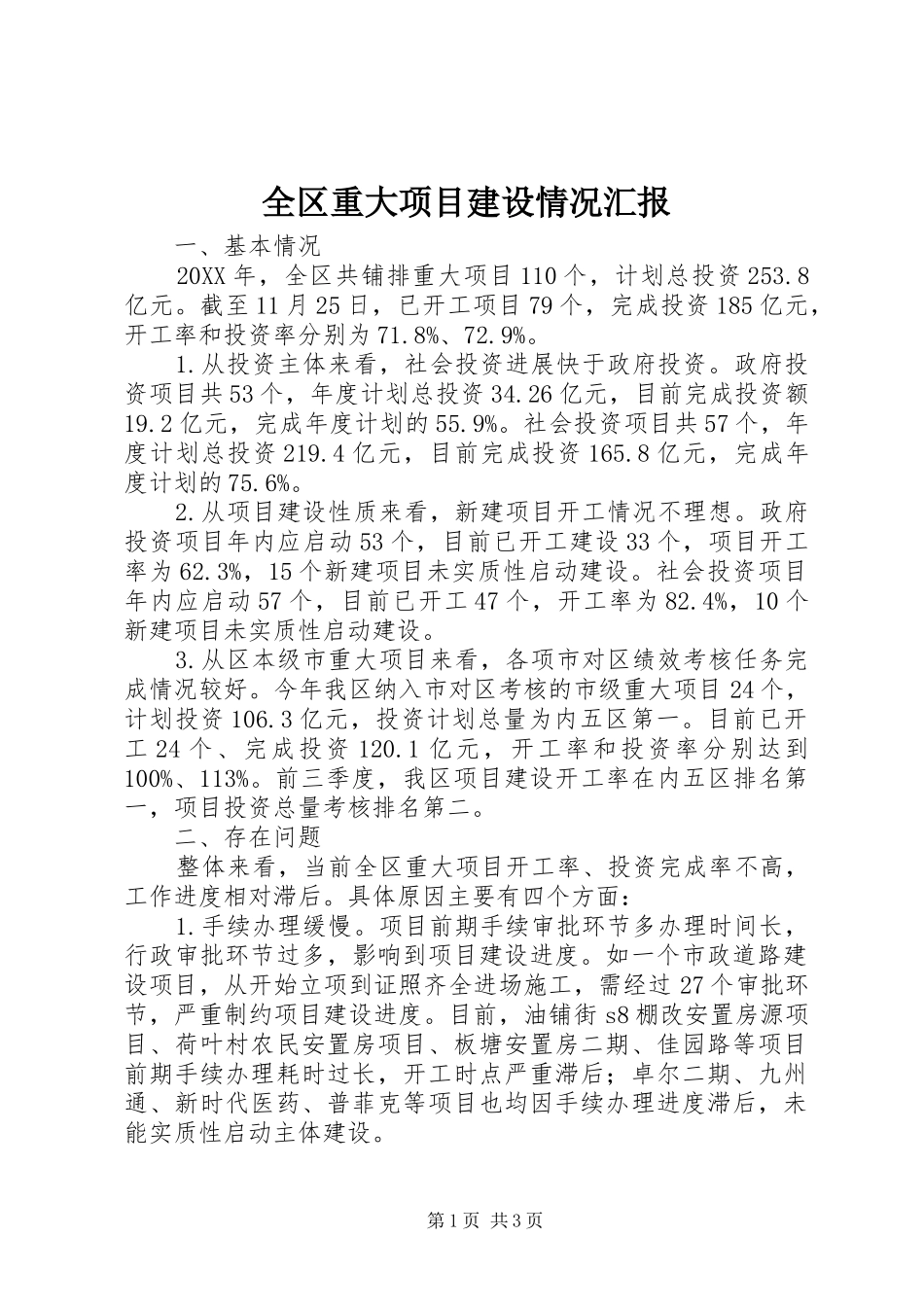

全区重大项目建设情况汇报一、基本情况20XX年,全区共铺排重大项目110个,计划总投资253
截至11月25日,已开工项目79个,完成投资185亿元,开工率和投资率分别为71
从投资主体来看,社会投资进展快于政府投资
政府投资项目共53个,年度计划总投资34
26亿元,目前完成投资额19
2亿元,完成年度计划的55
社会投资项目共57个,年度计划总投资219
4亿元,目前完成投资165
8亿元,完成年度计划的75
从项目建设性质来看,新建项目开工情况不理想
政府投资项目年内应启动53个,目前已开工建设33个,项目开工率为62
3%,15个新建项目未实质性启动建设
社会投资项目年内应启动57个,目前已开工47个,开工率为82
4%,10个新建项目未实质性启动建设
从区本级市重大项目来看,各项市对区绩效考核任务完成情况较好
今年我区纳入市对区考核的市级重大项目24个,计划投资106
3亿元,投资计划总量为内五区第一
目前已开工24个、完成投资120
1亿元,开工率和投资率分别达到100%、113%
前三季度,我区项目建设开工率在内五区排名第一,项目投资总量考核排名第二
二、存在问题整体来看,当前全区重大项目开工率、投资完成率不高,工作进度相对滞后
具体原因主要有四个方面:1
手续办理缓慢
项目前期手续审批环节多办理时间长,行政审批环节过多,影响到项目建设进度
如一个市政道路建设项目,从开始立项到证照齐全进场施工,需经过27个审批环节,严重制约项目建设进度
目前,油铺街s8棚改安置房源项目、荷叶村农民安置房项目、板塘安置房二期、佳园路等项目前期手续办理耗时过长,开工时点严重滞后;卓尔二期、九州通、新时代医药、普菲克等项目也均因手续办理进度滞后,未能实质性启动主体建设
第1页共3页2
建设资金紧张
政府投资项目表现尤为明显,部分社会
