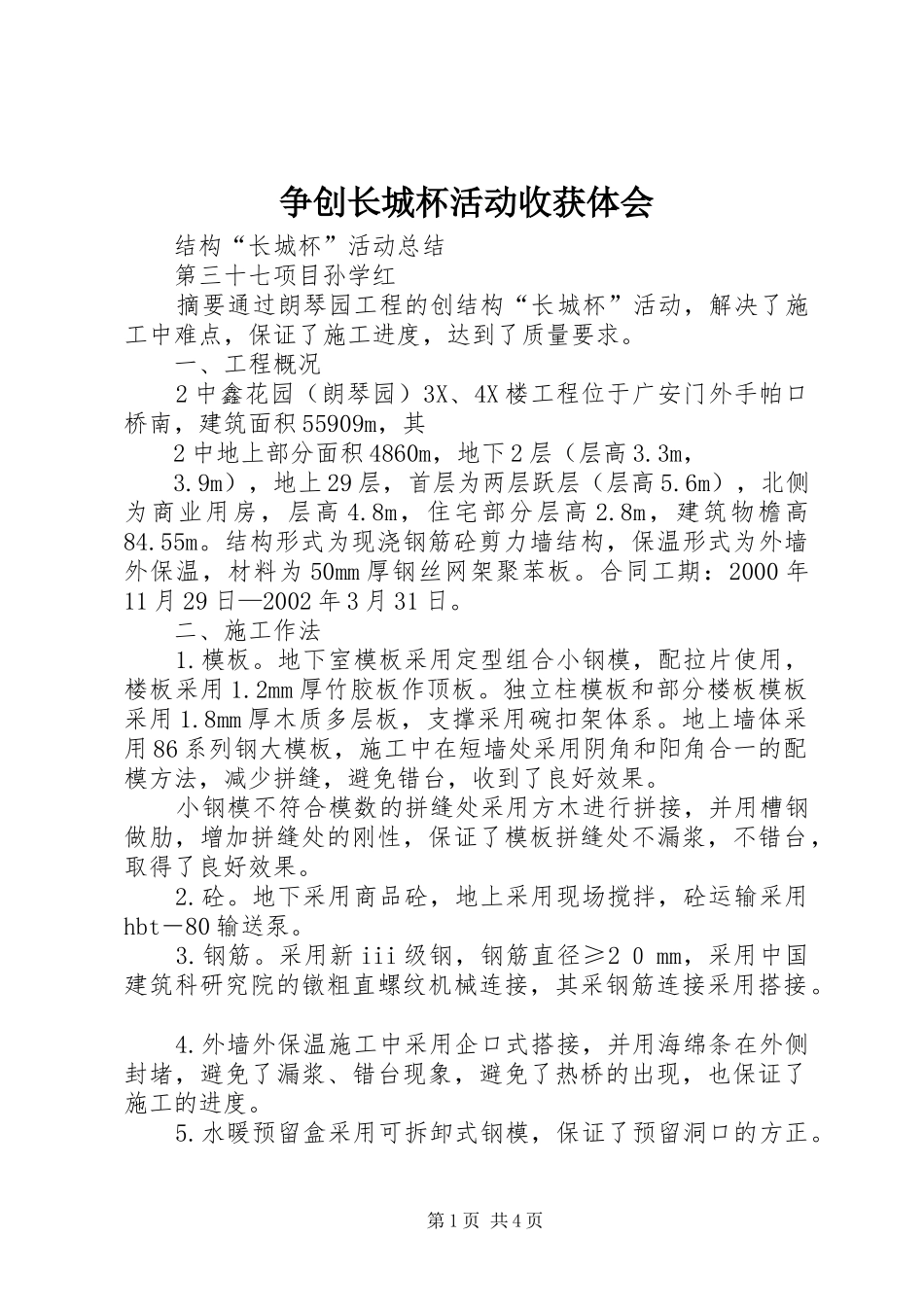

争创长城杯活动收获体会结构“长城杯”活动总结第三十七项目孙学红摘要通过朗琴园工程的创结构“长城杯”活动,解决了施工中难点,保证了施工进度,达到了质量要求
一、工程概况2中鑫花园(朗琴园)3X、4X楼工程位于广安门外手帕口桥南,建筑面积55909m,其2中地上部分面积4860m,地下2层(层高3
9m),地上29层,首层为两层跃层(层高5
6m),北侧为商业用房,层高4
8m,住宅部分层高2
8m,建筑物檐高84
结构形式为现浇钢筋砼剪力墙结构,保温形式为外墙外保温,材料为50mm厚钢丝网架聚苯板
合同工期:2000年11月29日—2002年3月31日
二、施工作法1
地下室模板采用定型组合小钢模,配拉片使用,楼板采用1
2mm厚竹胶板作顶板
独立柱模板和部分楼板模板采用1
8mm厚木质多层板,支撑采用碗扣架体系
地上墙体采用86系列钢大模板,施工中在短墙处采用阴角和阳角合一的配模方法,减少拼缝,避免错台,收到了良好效果
小钢模不符合模数的拼缝处采用方木进行拼接,并用槽钢做肋,增加拼缝处的刚性,保证了模板拼缝处不漏浆,不错台,取得了良好效果
地下采用商品砼,地上采用现场搅拌,砼运输采用hbt-80输送泵
采用新iii级钢,钢筋直径≥20mm,采用中国建筑科研究院的镦粗直螺纹机械连接,其采钢筋连接采用搭接
外墙外保温施工中采用企口式搭接,并用海绵条在外侧封堵,避免了漏浆、错台现象,避免了热桥的出现,也保证了施工的进度
水暖预留盒采用可拆卸式钢模,保证了预留洞口的方正

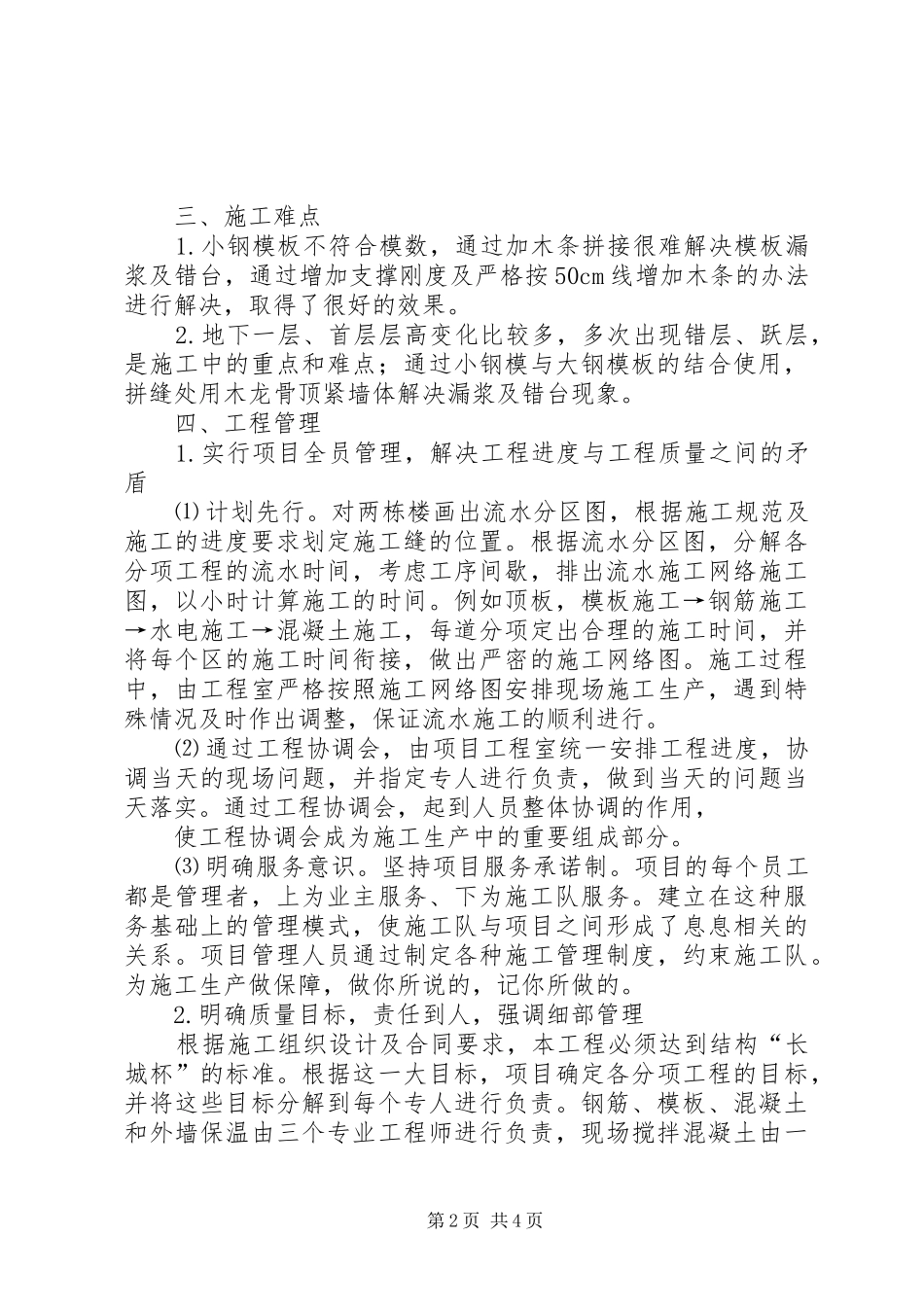

第1页共4页三、施工难点1
小钢模板不符合模数,通过加木条拼接很难解决模板漏浆及错台,通过增加支撑刚度及严格按50cm线增加木条的办法进行解决,取得了很好的效果
地下一层、首层层高变化比较多,多次出现错层、跃层,是施工中的重点和难点;通过小钢模与大钢模板的结合使
