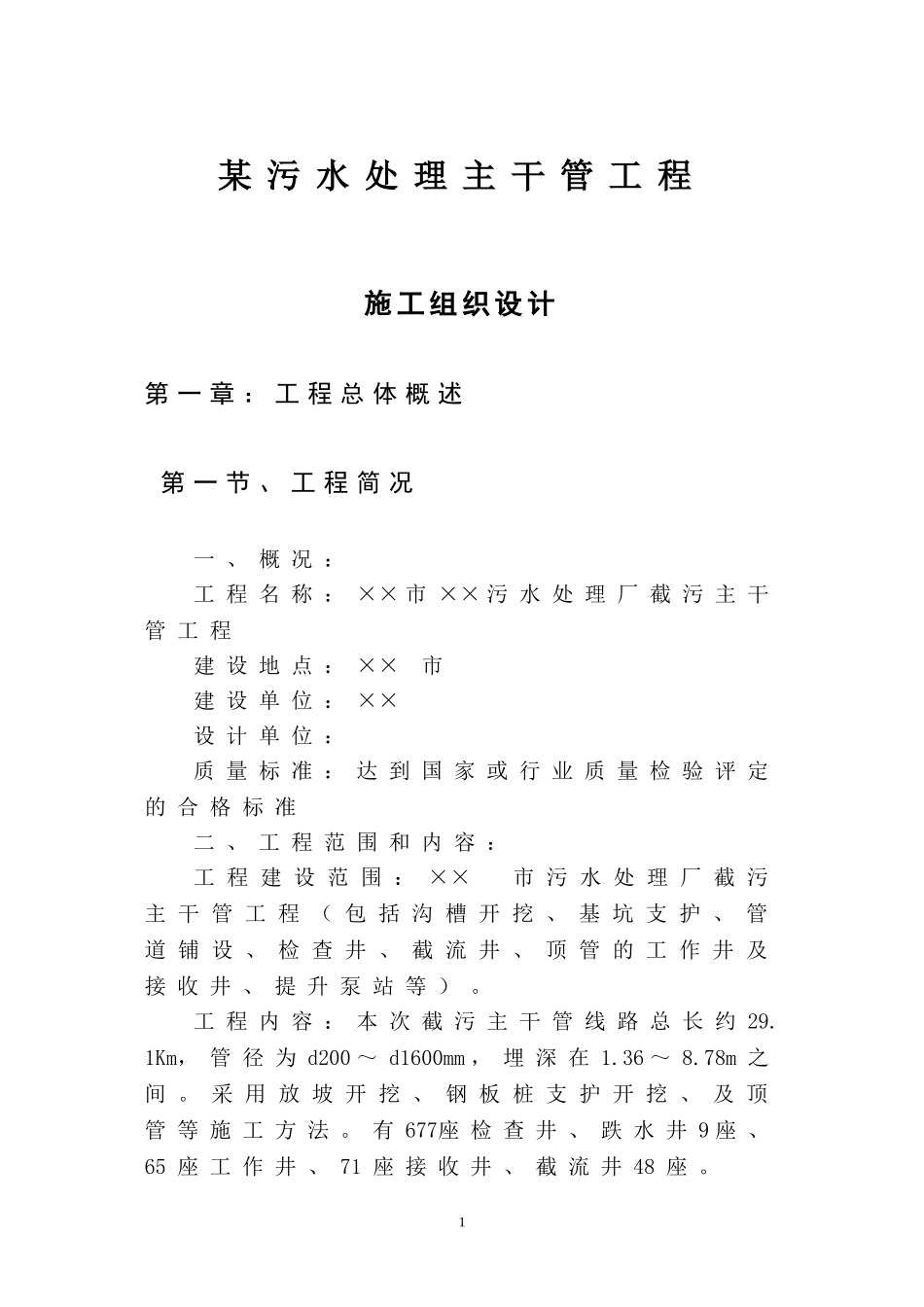

某污水处理主干管工程施工组织设计第一章:工程总体概述第一节、工程简况一、概况:工程名称:××市××污水处理厂截污主干管工程建设地点:××市建设单位:××设计单位:质量标准:达到国家或行业质量检验评定的合格标准二、工程范围和内容:工程建设范围:××市污水处理厂截污主干管工程(包括沟槽开挖、基坑支护、管道铺设、检查井、截流井、顶管的工作井及接收井、提升泵站等)
工程内容:本次截污主干管线路总长约29
1Km,管径为d200~d1600mm,埋深在1
采用放坡开挖、钢板桩支护开挖、及顶管等施工方法
有677座检查井、跌水井9座、65座工作井、71座接收井、截流井48座

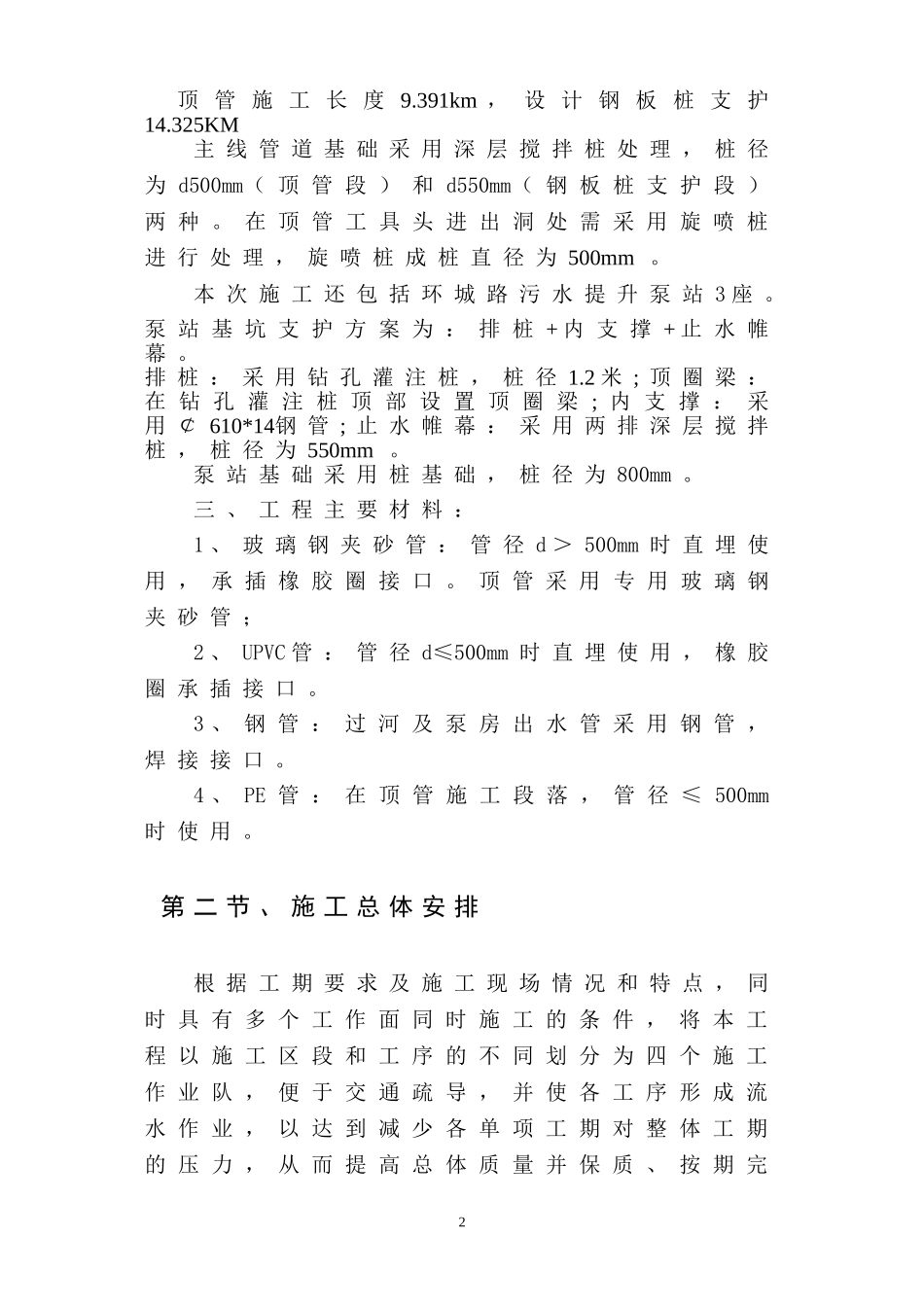

1顶管施工长度9
391km,设计钢板桩支护14
325KM主线管道基础采用深层搅拌桩处理,桩径为d500mm(顶管段)和d550mm(钢板桩支护段)两种
在顶管工具头进出洞处需采用旋喷桩进行处理,旋喷桩成桩直径为500mm
本次施工还包括环城路污水提升泵站3座
泵站基坑支护方案为:排桩+内支撑+止水帷幕
排桩:采用钻孔灌注桩,桩径1
2米;顶圈梁:在钻孔灌注桩顶部设置顶圈梁;内支撑:采用¢610*14钢管;止水帷幕:采用两排深层搅拌桩,桩径为550mm
泵站基础采用桩基础,桩径为800mm
三、工程主要材料:1、玻璃钢夹砂管:管径d>500mm时直埋使用,承插橡胶圈接口
顶管采用专用玻璃钢夹砂管;2、UPVC管:管径d≤500mm时直埋使用,橡胶圈承插接口
3、钢管:过河及泵房出水管采用钢管,焊接接口
4、PE管:在顶管施工段落,管径≤500mm时使用

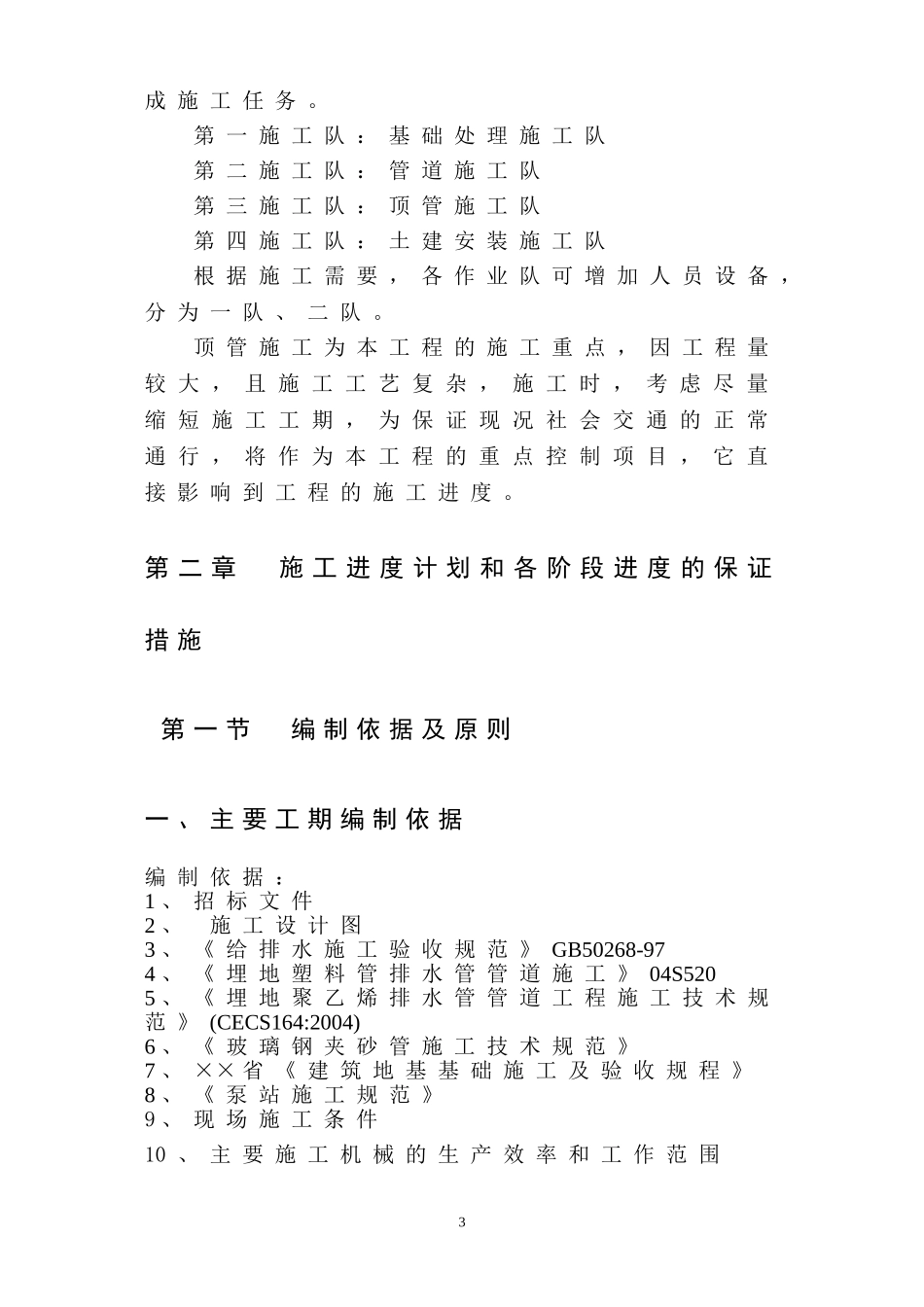

第二节、施工总体安排根据工期要求及施工现场情况和特点,同时具有多个工作面同时施工的条件,将本工程以施工区段和工序的不同划分为四个施工作业队,便于交通疏导,并使各工序形成流水作业,以达到减少各单项工期对整体工期的压力,从而提高总体质量并保质、按
