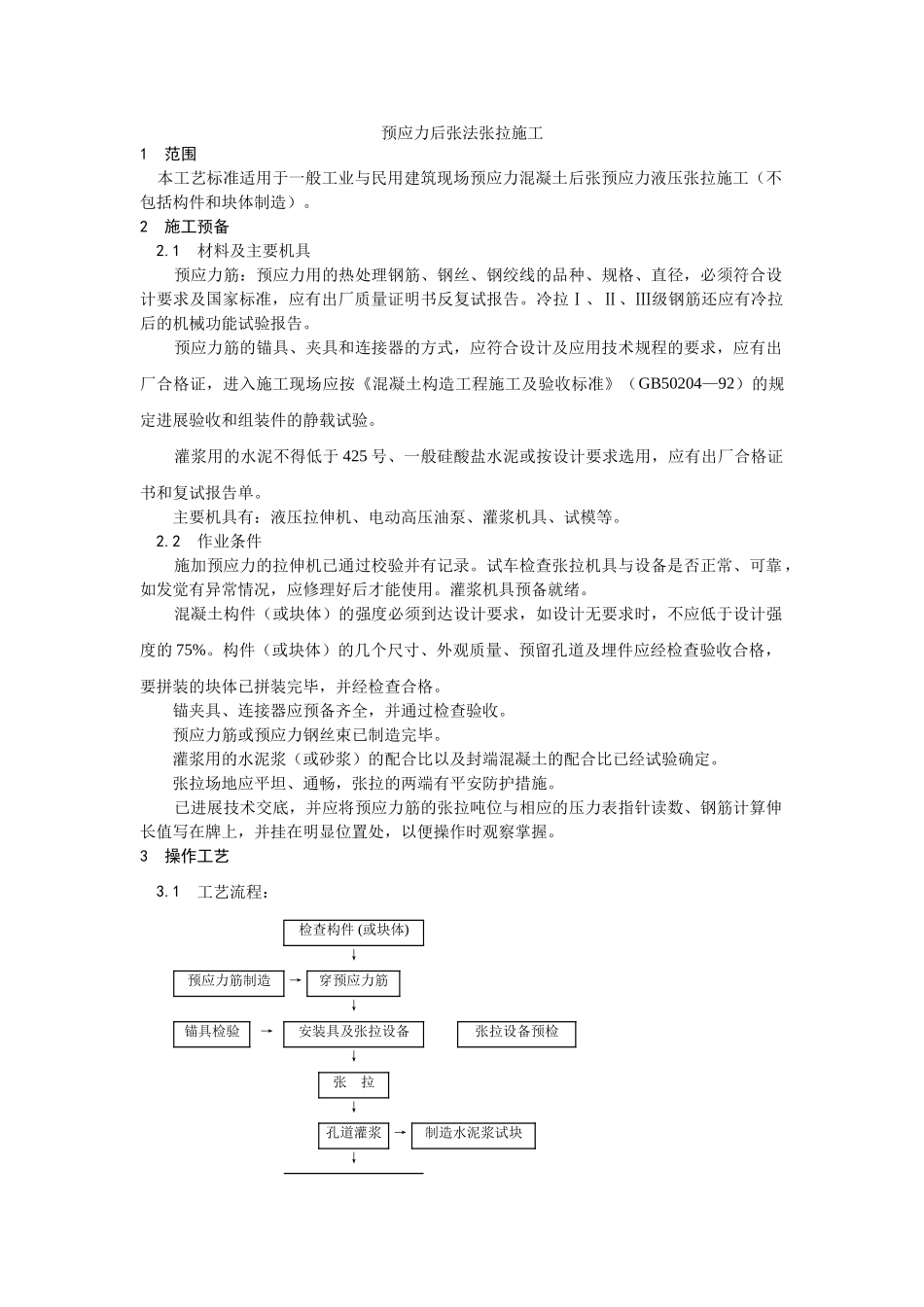

预应力后张法张拉施工1范围本工艺标准适用于一般工业与民用建筑现场预应力混凝土后张预应力液压张拉施工(不包括构件和块体制造)
2施工预备2
1材料及主要机具预应力筋:预应力用的热处理钢筋、钢丝、钢绞线的品种、规格、直径,必须符合设计要求及国家标准,应有出厂质量证明书反复试报告
冷拉Ⅰ、Ⅱ、Ⅲ级钢筋还应有冷拉后的机械功能试验报告
预应力筋的锚具、夹具和连接器的方式,应符合设计及应用技术规程的要求,应有出厂合格证,进入施工现场应按《混凝土构造工程施工及验收标准》(GB50204—92)的规定进展验收和组装件的静载试验
灌浆用的水泥不得低于425号、一般硅酸盐水泥或按设计要求选用,应有出厂合格证书和复试报告单
主要机具有:液压拉伸机、电动高压油泵、灌浆机具、试模等
2作业条件施加预应力的拉伸机已通过校验并有记录
试车检查张拉机具与设备是否正常、可靠,如发觉有异常情况,应修理好后才能使用
灌浆机具预备就绪
混凝土构件(或块体)的强度必须到达设计要求,如设计无要求时,不应低于设计强度的75%
构件(或块体)的几个尺寸、外观质量、预留孔道及埋件应经检查验收合格,要拼装的块体已拼装完毕,并经检查合格
锚夹具、连接器应预备齐全,并通过检查验收
预应力筋或预应力钢丝束已制造完毕
灌浆用的水泥浆(或砂浆)的配合比以及封端混凝土的配合比已经试验确定
张拉场地应平坦、通畅,张拉的两端有平安防护措施
已进展技术交底,并应将预应力筋的张拉吨位与相应的压力表指针读数、钢筋计算伸长值写在牌上,并挂在明显位置处,以便操作时观察掌握
3操作工艺3
1工艺流程:检查构件(或块体)↓预应力筋制造→穿预应力筋↓锚具检验→安装具及张拉设备张拉设备预检↓张拉↓孔道灌浆→制造水泥浆试块↓起吊←压水泥浆试块3
2检查构件(或块体):尤其要认真检查预应力筋的孔道
其孔道必须保证尺寸与位置正确,平顺畅通,无部分弯曲;孔道端部
