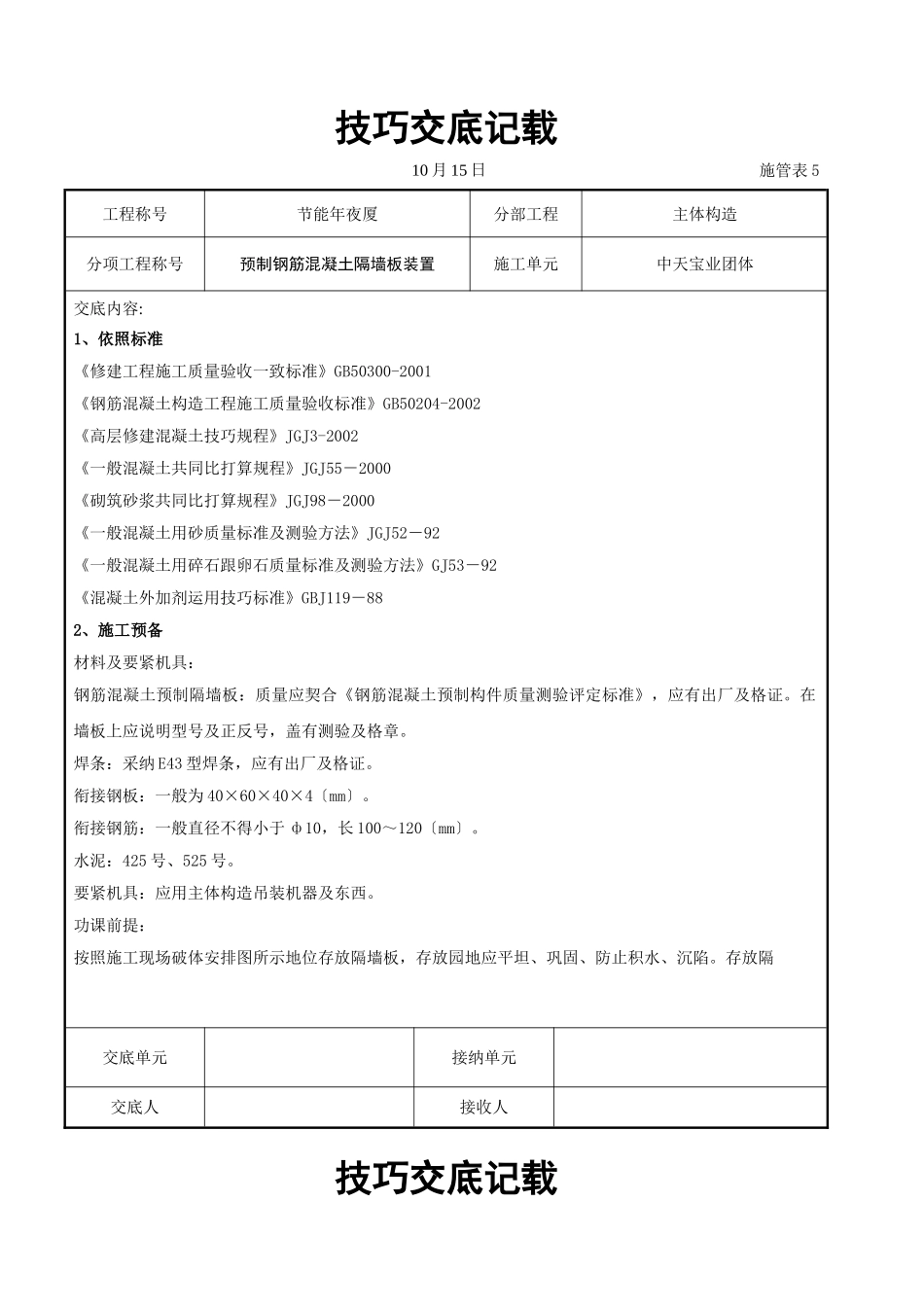

技巧交底记载10月15日施管表5工程称号节能年夜厦分部工程主体构造分项工程称号预制钢筋混凝土隔墙板装置施工单元中天宝业团体交底内容:1、依照标准《修建工程施工质量验收一致标准》GB50300-2001《钢筋混凝土构造工程施工质量验收标准》GB50204-2002《高层修建混凝土技巧规程》JGJ3-2002《一般混凝土共同比打算规程》JGJ55-2000《砌筑砂浆共同比打算规程》JGJ98-2000《一般混凝土用砂质量标准及测验方法》JGJ52-92《一般混凝土用碎石跟卵石质量标准及测验方法》GJ53-92《混凝土外加剂运用技巧标准》GBJ119-882、施工预备材料及要紧机具:钢筋混凝土预制隔墙板:质量应契合《钢筋混凝土预制构件质量测验评定标准》,应有出厂及格证
在墙板上应说明型号及正反号,盖有测验及格章
焊条:采纳E43型焊条,应有出厂及格证
衔接钢板:一般为40×60×40×4〔mm〕
衔接钢筋:一般直径不得小于ф10,长100~120〔mm〕
水泥:425号、525号
要紧机具:应用主体构造吊装机器及东西
功课前提:按照施工现场破体安排图所示地位存放隔墙板,存放园地应平坦、巩固、防止积水、沉陷

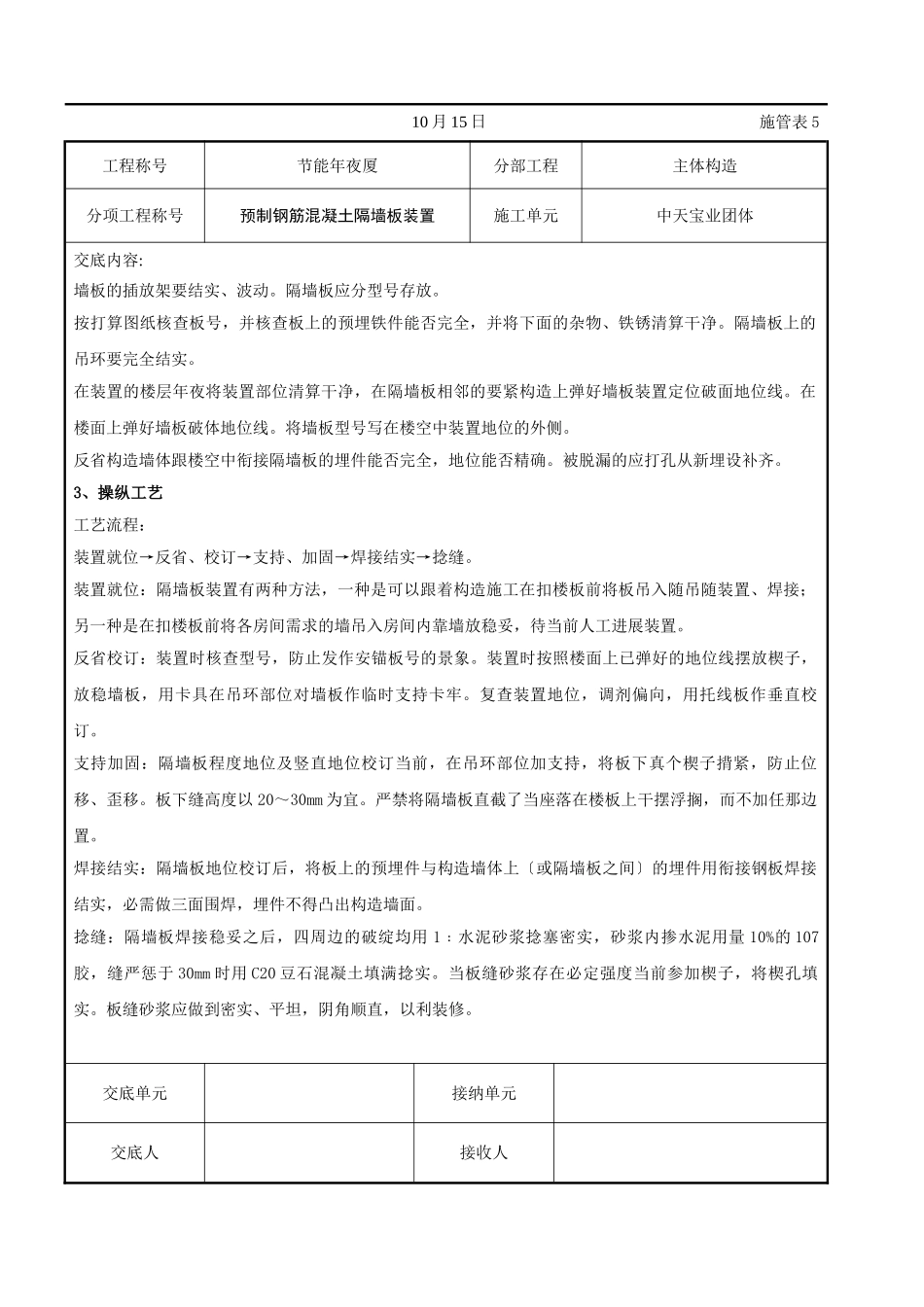

存放隔交底单元接纳单元交底人接收人技巧交底记载10月15日施管表5工程称号节能年夜厦分部工程主体构造分项工程称号预制钢筋混凝土隔墙板装置施工单元中天宝业团体交底内容:墙板的插放架要结实、波动
隔墙板应分型号存放
按打算图纸核查板号,并核查板上的预埋铁件能否完全,并将下面的杂物、铁锈清算干净
隔墙板上的吊环要完全结实
在装置的楼层年夜将装置部位清算干净,在隔墙板相邻的要紧构造上弹好墙板装置定位破面地位线
在楼面上弹好墙板破体地位线
将墙板型号写在楼空中装置地位的外侧
反省构造墙体跟楼空中衔接隔墙板的埋件能否完全,地位能否精确
被脱漏的应打孔从新埋设补齐

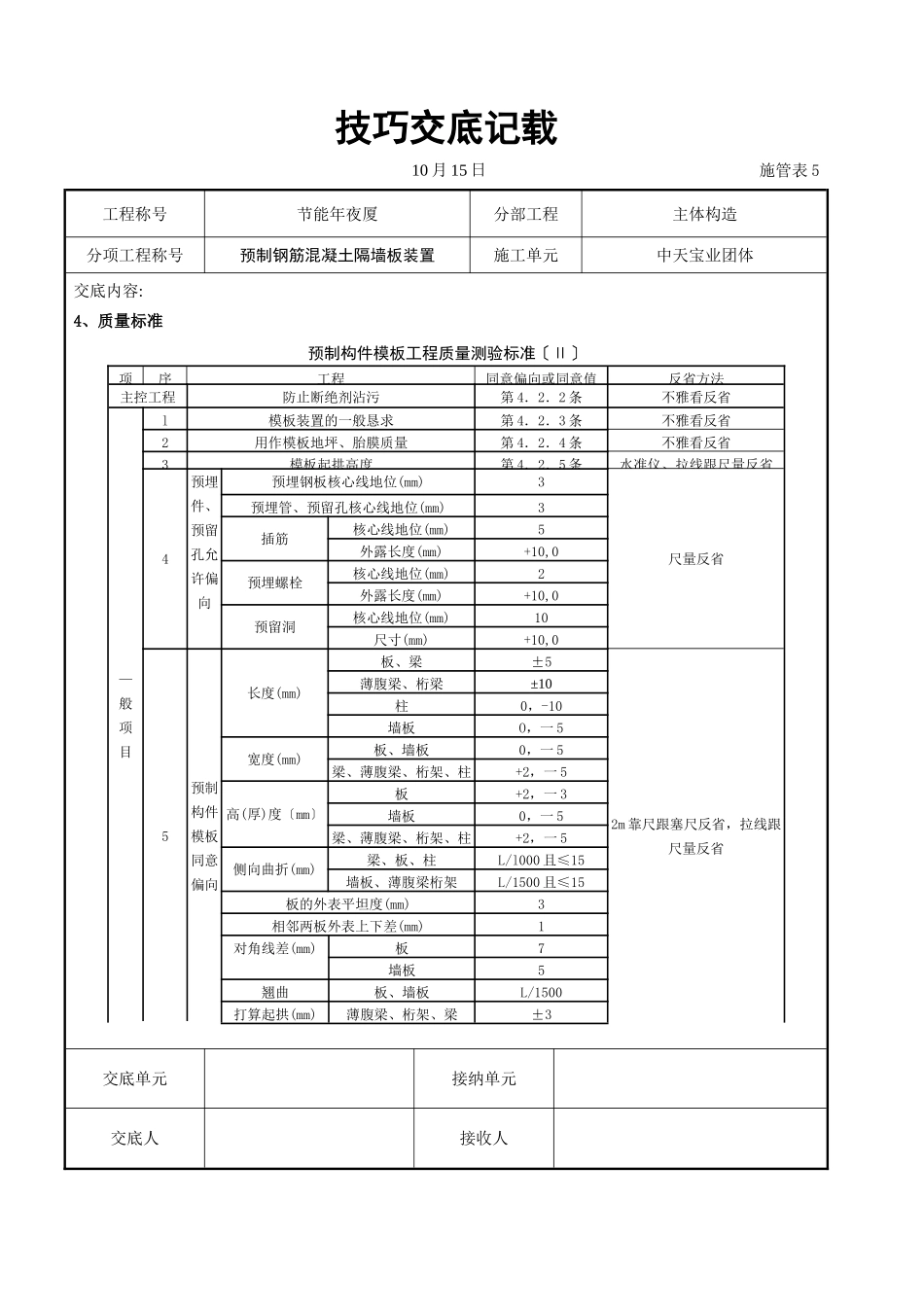

3、操纵工艺工艺流程:装置
