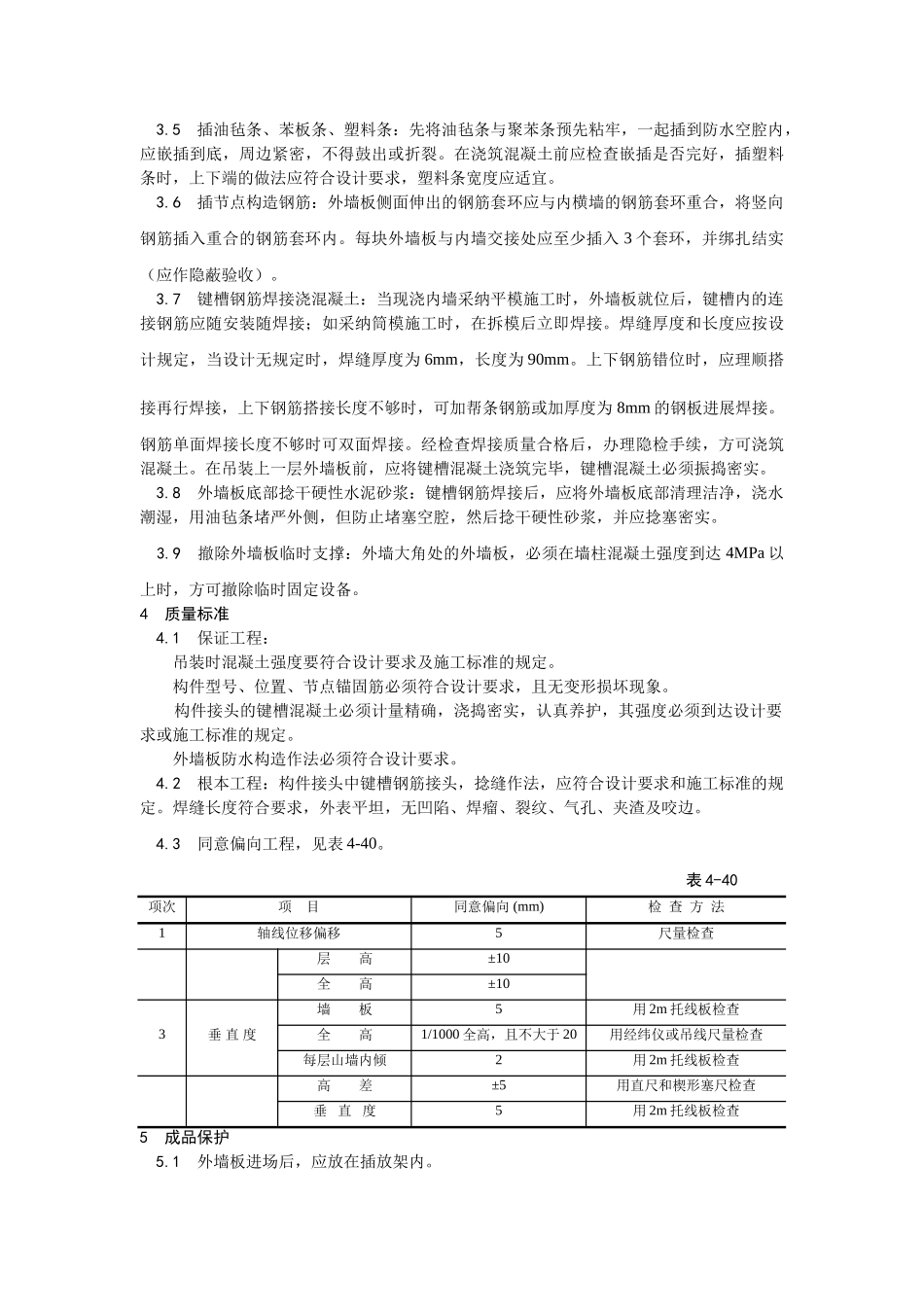

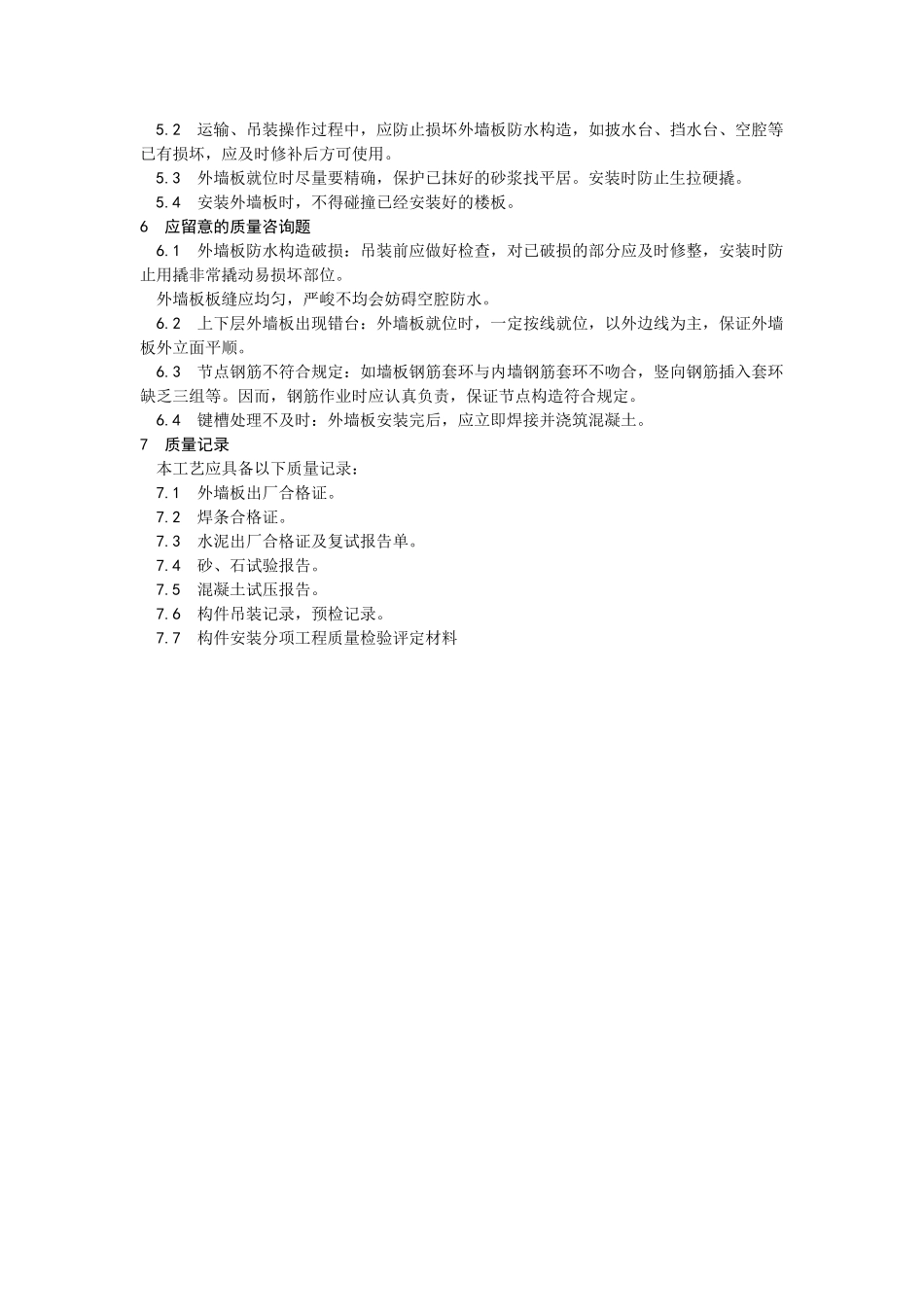

预制外墙板安装1范围本工艺标准适用于外板内模构造预制外墙板安装工艺
2施工预备2
1材料及主要机具:外墙板:进场后检查型号、几何尺寸及外观质量应符合设计要求
横腔、竖腔防水构造完好
构件应有出厂合格证
接缝防水保温材料:塑料条(厚~2mm)、油毡、聚苯板
其他材料:水泥、中砂、电焊条、钢筋、钢垫板、107胶、防水涂料和嵌缝膏等
主要工具:钢丝绳吊具、卡环、撬棍、钢板垫块、临时固定卡具及铁丝等
2作业条件:熟悉设计图纸,掌握外墙板型号、位置、尺寸、标高及构造作法等
检查外墙板横竖防水空腔应完好无损,如有破损应进展修补,修补时应将基层清理洁净,用掺107胶的水泥砂浆(掺水泥重的15%)进展修补
将外墙板两侧的锚固钢筋套环凿出来,调整平直,剔凿时不应损坏套环附近的混凝土,然后在竖向防水空腔内涂刷防水涂料
检查外墙板安装位置线及标高线,办完须检
安装完内墙大模板及外平台卡口架子
检查首层混凝土挡水台及预留筋位置
3操作工艺3
1工艺流程:抹找平层→外墙板就位→外墙板临时固定→插油毡条、聚苯条、塑料条→插节点构造钢筋→键槽钢筋焊接,浇注混凝土→外墙板底部捻干硬性水泥砂浆→撤除外墙板临时支撑3
2抹找平层:先按标高抹好砂浆找平层,使其到达一定的强度,外墙板就位前应浇素水泥浆,以使结合面紧密,标高精确
如不抹找平层,则应采取先抹找平点的方法,待外墙板调整就位后,外墙板下面的缝隙及时捻塞干硬性水泥砂浆,但要捻塞密实
3外墙板就位:外墙板起吊前,检查吊环,用卡环销紧,吊运到安装位置时,先找好竖向位置,再慢慢下降就位
外墙板就位时,以外墙边线为准,做到外墙面顺直,墙身垂直,缝隙一致,企口缝不得错位,防止挤严平腔
标高必须精确,防止披水台高于档水台严禁在挡水台、挡水台部位撬动外墙板,并在整个安装过程中留意保护外墙板的棱角和防水构造
安装时应由专人负责外墙板下口定位、对线,并用靠尺板找直
