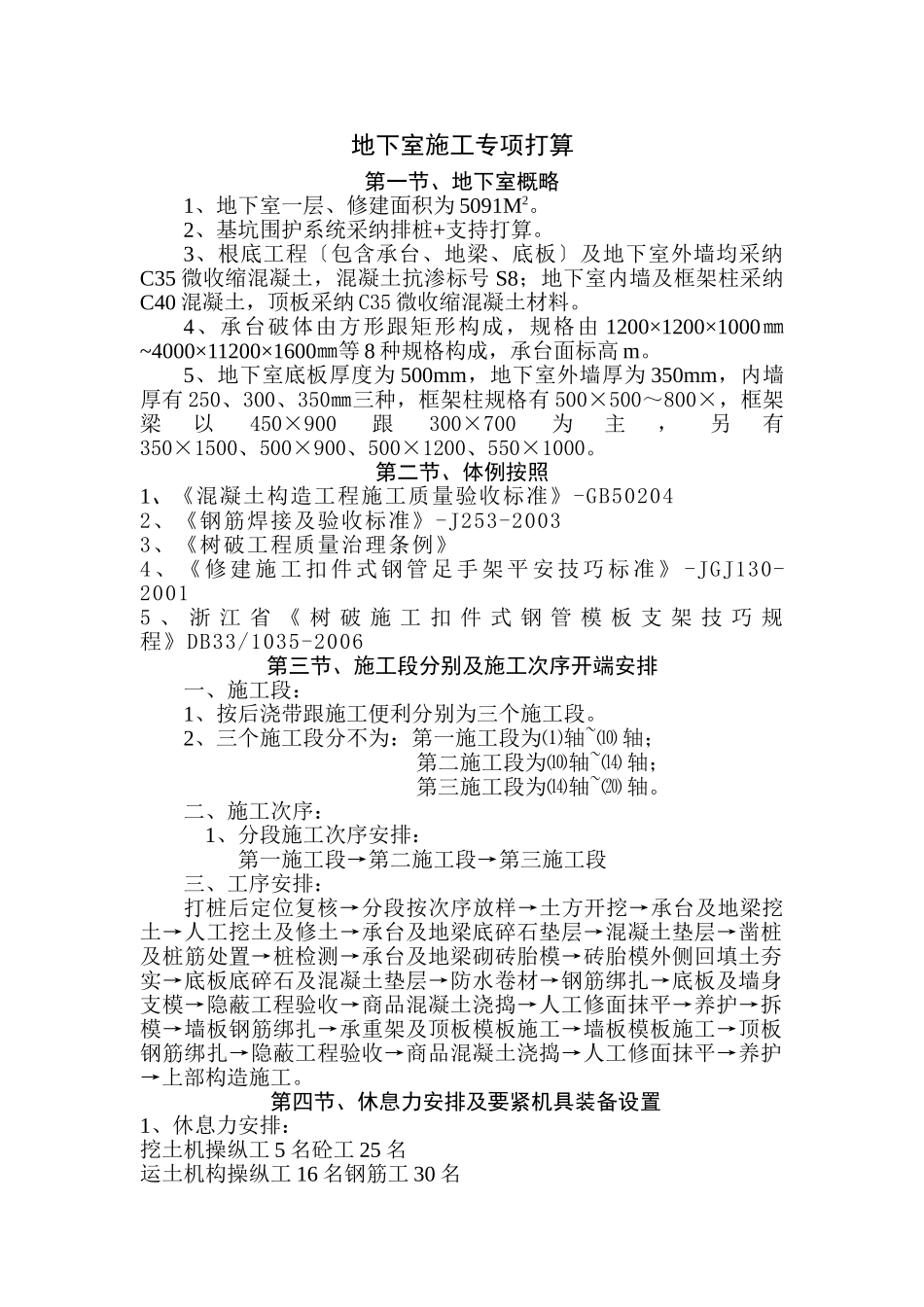

地下室施工专项打算第一节、地下室概略1、地下室一层、修建面积为5091M2
2、基坑围护系统采纳排桩+支持打算
3、根底工程〔包含承台、地梁、底板〕及地下室外墙均采纳C35微收缩混凝土,混凝土抗渗标号S8;地下室内墙及框架柱采纳C40混凝土,顶板采纳C35微收缩混凝土材料
4、承台破体由方形跟矩形构成,规格由1200×1200×1000㎜~4000×11200×1600㎜等8种规格构成,承台面标高m
5、地下室底板厚度为500mm,地下室外墙厚为350mm,内墙厚有250、300、350㎜三种,框架柱规格有500×500~800×,框架梁以450×900跟300×700为主,另有350×1500、500×900、500×1200、550×1000
第二节、体例按照1、《混凝土构造工程施工质量验收标准》-GB502042、《钢筋焊接及验收标准》-J253-20033、《树破工程质量治理条例》4、《修建施工扣件式钢管足手架平安技巧标准》-JGJ130-20015、浙江省《树破施工扣件式钢管模板支架技巧规程》DB33/1035-2006第三节、施工段分别及施工次序开端安排一、施工段:1、按后浇带跟施工便利分别为三个施工段
2、三个施工段分不为:第一施工段为⑴轴~⑽轴;第二施工段为⑽轴~⒁轴;第三施工段为⒁轴~⒇轴
二、施工次序:1、分段施工次序安排:第一施工段→第二施工段→第三施工段三、工序安排:打桩后定位复核→分段按次序放样→土方开挖→承台及地梁挖土→人工挖土及修土→承台及地梁底碎石垫层→混凝土垫层→凿桩及桩筋处置→桩检测→承台及地梁砌砖胎模→砖胎模外侧回填土夯实→底板底碎石及混凝土垫层→防水卷材→钢筋绑扎→底板及墙身支模→隐蔽工程验收→商品混凝土浇捣→人工修面抹平→养护→拆模→墙板钢筋绑扎→承重架及顶板模板施工→墙板模板施工→顶板钢筋绑扎→隐蔽工程验收→商品混凝土浇捣→人工修
