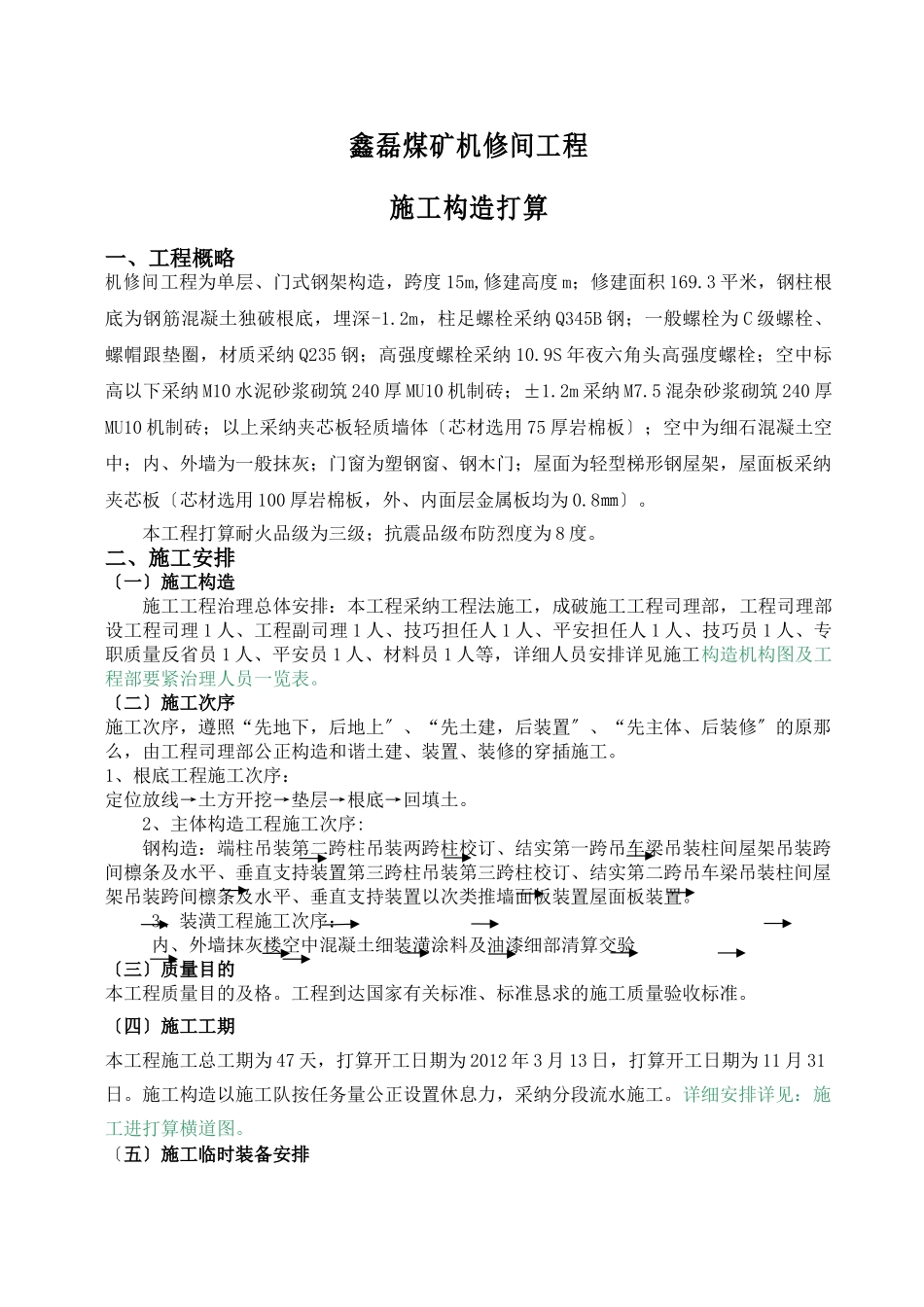

鑫磊煤矿机修间工程施工构造打算一、工程概略机修间工程为单层、门式钢架构造,跨度15m,修建高度m;修建面积169
3平米,钢柱根底为钢筋混凝土独破根底,埋深-1
2m,柱足螺栓采纳Q345B钢;一般螺栓为C级螺栓、螺帽跟垫圈,材质采纳Q235钢;高强度螺栓采纳10
9S年夜六角头高强度螺栓;空中标高以下采纳M10水泥砂浆砌筑240厚MU10机制砖;±1
2m采纳M7
5混杂砂浆砌筑240厚MU10机制砖;以上采纳夹芯板轻质墙体〔芯材选用75厚岩棉板〕;空中为细石混凝土空中;内、外墙为一般抹灰;门窗为塑钢窗、钢木门;屋面为轻型梯形钢屋架,屋面板采纳夹芯板〔芯材选用100厚岩棉板,外、内面层金属板均为0
本工程打算耐火品级为三级;抗震品级布防烈度为8度
二、施工安排〔一〕施工构造施工工程治理总体安排:本工程采纳工程法施工,成破施工工程司理部,工程司理部设工程司理1人、工程副司理1人、技巧担任人1人、平安担任人1人、技巧员1人、专职质量反省员1人、平安员1人、材料员1人等,详细人员安排详见施工构造机构图及工程部要紧治理人员一览表
〔二〕施工次序施工次序,遵照“先地下,后地上〞、“先土建,后装置〞、“先主体、后装修〞的原那么,由工程司理部公正构造和谐土建、装置、装修的穿插施工
1、根底工程施工次序:定位放线→土方开挖→垫层→根底→回填土
2、主体构造工程施工次序:钢构造:端柱吊装第二跨柱吊装两跨柱校订、结实第一跨吊车梁吊装柱间屋架吊装跨间檩条及水平、垂直支持装置第三跨柱吊装第三跨柱校订、结实第二跨吊车梁吊装柱间屋架吊装跨间檩条及水平、垂直支持装置以次类推墙面板装置屋面板装置
3、装潢工程施工次序:内、外墙抹灰楼空中混凝土细装潢涂料及油漆细部清算交验〔三〕质量目的本工程质量目的及格
工程到达国家有关标准、标准恳求的施工质量验收标准
〔四〕施工工期本工程施工总工期为47天,打算
