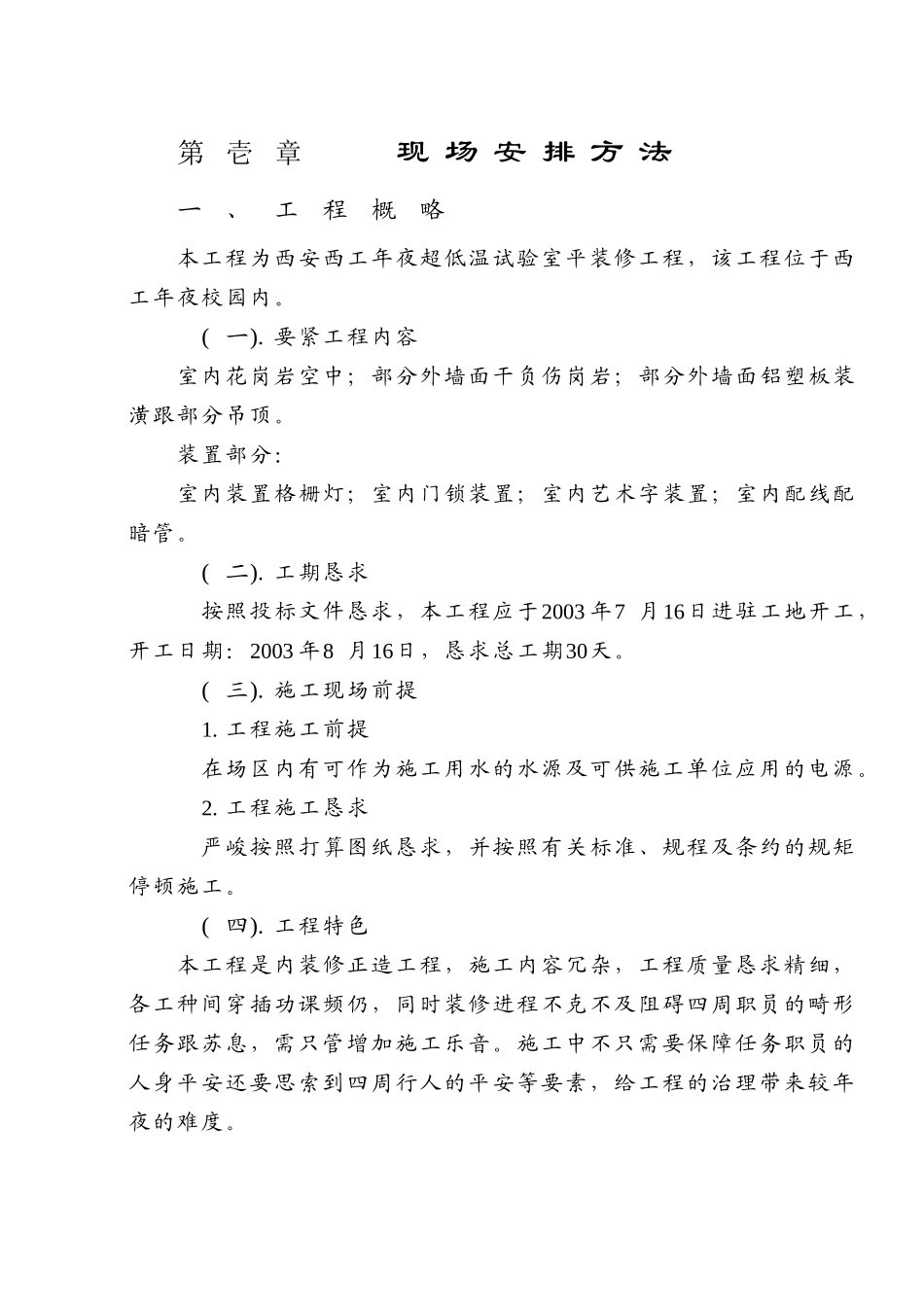

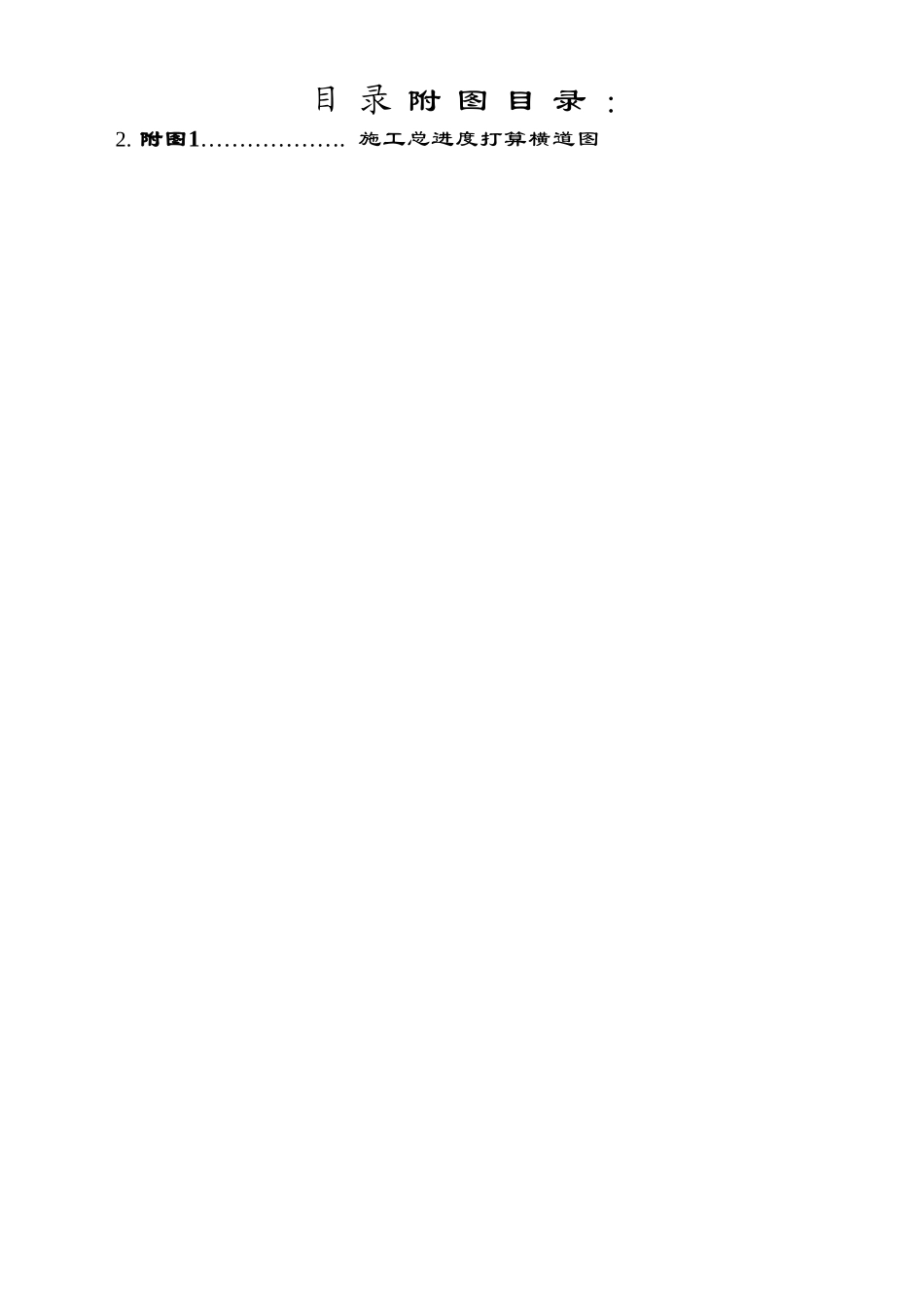

施工构造打算目录附图目录:2.附图1……………….施工总进度打算横道图第壱章现场安排方法一、工程概略本工程为西安西工年夜超低温试验室平装修工程,该工程位于西工年夜校园内。(一).要紧工程内容室内花岗岩空中;部分外墙面干负伤岗岩;部分外墙面铝塑板装潢跟部分吊顶。装置部分:室内装置格栅灯;室内门锁装置;室内艺术字装置;室内配线配暗管。(二).工期恳求按照投标文件恳求,本工程应于2003年7月16日进驻工地开工,开工日期:2003年8月16日,恳求总工期30天。(三).施工现场前提1.工程施工前提在场区内有可作为施工用水的水源及可供施工单位应用的电源。2.工程施工恳求严峻按照打算图纸恳求,并按照有关标准、规程及条约的规矩停顿施工。(四).工程特色本工程是内装修正造工程,施工内容冗杂,工程质量恳求精细,各工种间穿插功课频仍,同时装修进程不克不及阻碍四周职员的畸形任务跟苏息,需只管增加施工乐音。施工中不只需要保障任务职员的人身平安还要思索到四周行人的平安等要素,给工程的治理带来较年夜的难度。二、临时装备(一).施工临设由于校院施工,为园地整齐,拟加强推销职员构造,力图随进随用,最年夜限制地增加装潢材料占用面积。施工职员用房应用装修房倒用,现场需房60m2作为外装潢材料、外墙装潢工器具存放地。(二).施工用电施工用电从业主供应参加内的电源自行接入。(三).施工用水施工跟生涯用水应用现场原有水源处理。第弐章施工打算一、施工总特色:由于本工程是内装修正造工程,工期短,施工内容冗杂,工程质量恳求精细,各工种间穿插功课频仍,同时装修进程不克不及阻碍四周住民的畸形任务跟苏息,需只管增加施工乐音。施工中不只需要保障任务职员的人身平安还要思索到四周行人的平安等要素,给工程的治理带来较年夜的难度。针对上述特色,我工程部特制订如下数条要紧任务重点:1.科学分别相对独破的施工工程段,使每个工程段治理明晰,化整为零,逐一击破。2.以图、表等书面方法向施工班组停顿技巧交底,并作详细说明,将打算图、施工方法等外容明晰地通报到施工班组手中,工序交代以书面方法停顿交代记载,并对工人停顿平安文化施工跟工程质量恳求岗前培训,使之对任务心中无数,理解共同点,主动共同,注重平安,确保施工质量。3.对进度停顿详细安排,使外购件的专业厂商跟专业步队能实时参加施工。4.增加外部效劳环节,应用社会资本为工人后勤生涯供应保障。5.对材料供应科学公正安排,既不阻碍进度又不占用年夜额资金。6.预备成破“现场和谐办公室”,约请各专业公司参加,尽力起到主和谐感化。7.储藏充分的工人资本作后备力气,以便随时挪用,确保施工工期。8.严峻履行现场巡查轨制跟现场技巧员全进程监控主要工序施工的轨制。9.树破与质量标准挂钩的奖罚轨制,治理职员分层分段治理,各段施工班组挂牌施工,义务明白分区,奖罚明晰,严峻履行。10.树破成品保护轨制,全场挂牌一致成品保护标记。11.遵从监理公司的质量监理权,加强勾结以便应用其声威性强化质量治理。二、施工总体次序。三、技巧治理次序施工预备阶段需改革的电气装备撤除新砌体施工原装修材料撤除、清算预备自加工的装修材料电气装备重装置加工装修材料吊顶→墙面下层处理→楼空中施工→门窗扇装置→门窗玻璃、油漆→灯具装置→清算→开工验收图纸打算清单→图纸会审→体例施工构造打算→体例施工估算施工阶段技巧交底→材料测验→贯彻技巧方法→质量反省开工验收及其余工程档案——→开工验收——→回访保修技巧治理任务次序图第参章施工构造及进度打算一、施工目的及构造机构(一).施工总体目的(1).工程质量单位工程及格率100%。各分部工程质量品级抵达投标文件恳求的标准。分项工程及格率100%。不雅感质量得分率95%以上。技巧材料完好。(2).平安:无严峻伤亡事变(二).施工构造治理机构2.工程司理部构造机构框架:工程司理部设五部一室,见以下列图施工构造机构图2-13.树破健全施工治理轨制施工工程治理轨制是工程司理部为实现治理目的,实现施工任工程司理工程常务副司理工程主任工程师后勤供应部质安打算部工程技巧部门窗功课队装潢功课队涂料功课队木作专业队装置功课队...
