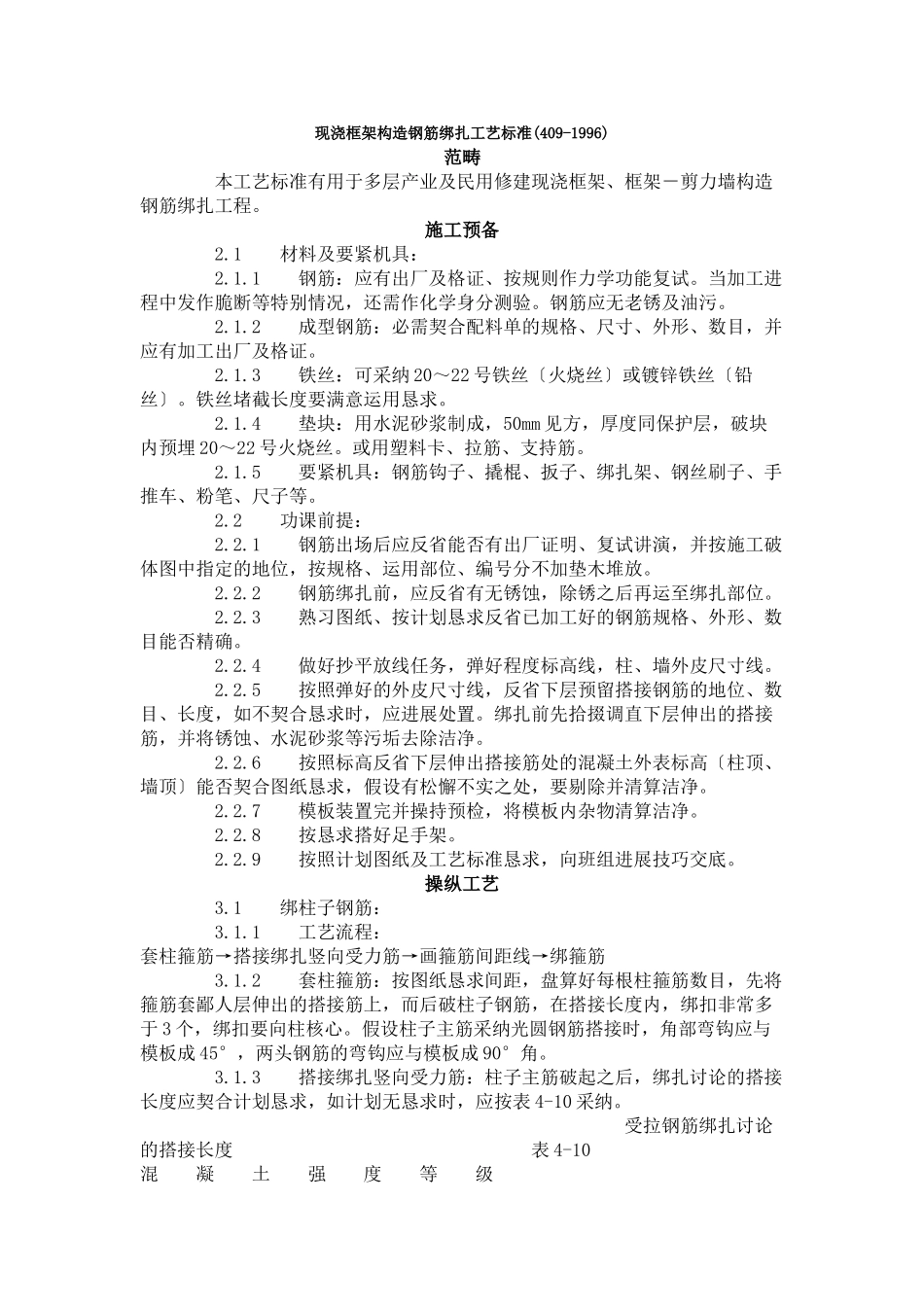

现浇框架构造钢筋绑扎工艺标准(409-1996)范畴本工艺标准有用于多层产业及民用修建现浇框架、框架-剪力墙构造钢筋绑扎工程
1材料及要紧机具:2
1钢筋:应有出厂及格证、按规则作力学功能复试
当加工进程中发作脆断等特别情况,还需作化学身分测验
钢筋应无老锈及油污
2成型钢筋:必需契合配料单的规格、尺寸、外形、数目,并应有加工出厂及格证
3铁丝:可采纳20~22号铁丝〔火烧丝〕或镀锌铁丝〔铅丝〕
铁丝堵截长度要满意运用恳求
4垫块:用水泥砂浆制成,50mm见方,厚度同保护层,破块内预埋20~22号火烧丝
或用塑料卡、拉筋、支持筋
5要紧机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2功课前提:2
1钢筋出场后应反省能否有出厂证明、复试讲演,并按施工破体图中指定的地位,按规格、运用部位、编号分不加垫木堆放
2钢筋绑扎前,应反省有无锈蚀,除锈之后再运至绑扎部位
3熟习图纸、按计划恳求反省已加工好的钢筋规格、外形、数目能否精确
4做好抄平放线任务,弹好程度标高线,柱、墙外皮尺寸线
5按照弹好的外皮尺寸线,反省下层预留搭接钢筋的地位、数目、长度,如不契合恳求时,应进展处置
绑扎前先拾掇调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢去除洁净
6按照标高反省下层伸出搭接筋处的混凝土外表标高〔柱顶、墙顶〕能否契合图纸恳求,假设有松懈不实之处,要剔除并清算洁净
7模板装置完并操持预检,将模板内杂物清算洁净
8按恳求搭好足手架
9按照计划图纸及工艺标准恳求,向班组进展技巧交底
1绑柱子钢筋:3
1工艺流程:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋3
2套柱箍筋:按图纸恳求间距,盘算好每根柱箍筋数目,先将箍筋套鄙人层伸出的搭
