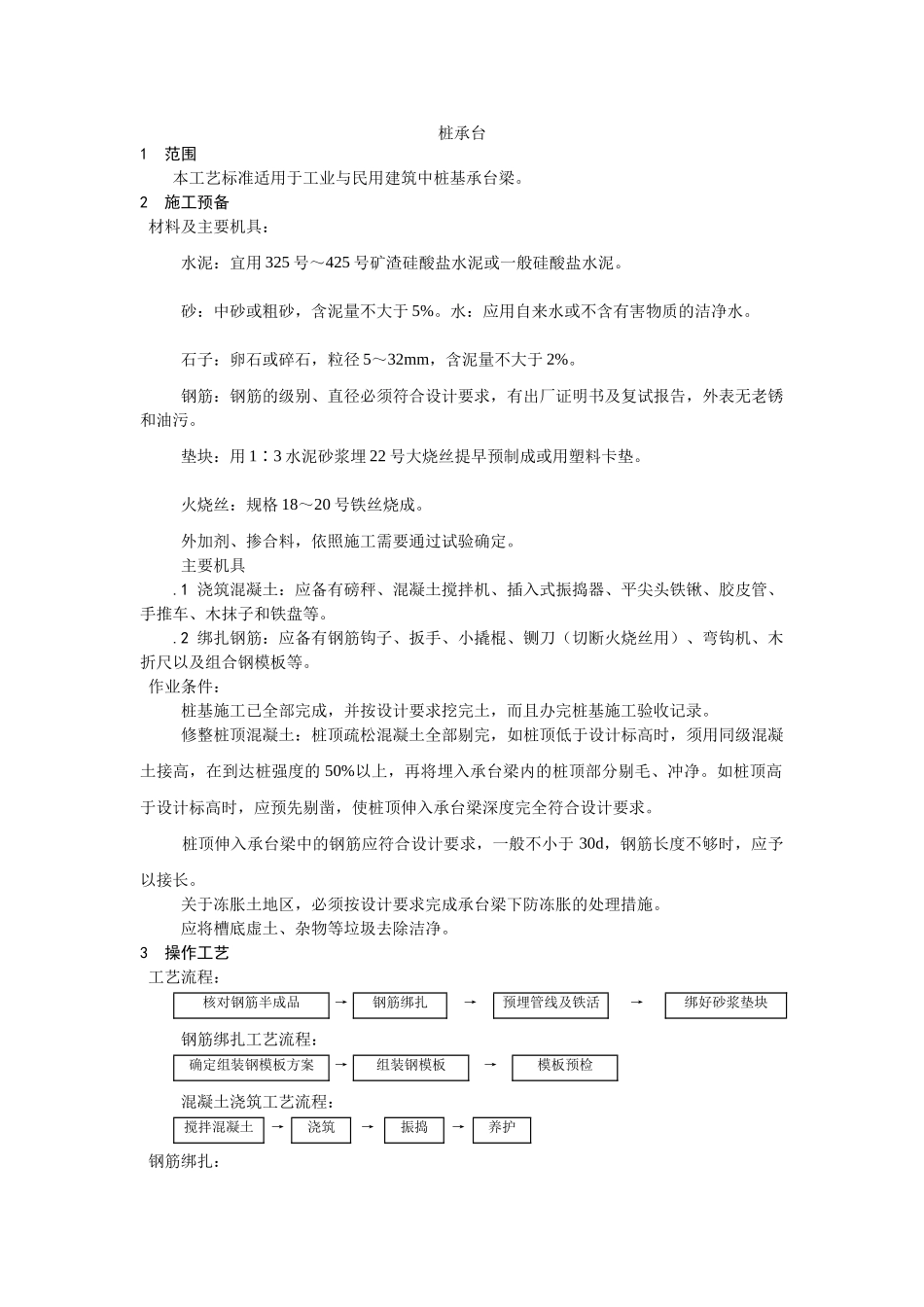

桩承台1范围本工艺标准适用于工业与民用建筑中桩基承台梁
2施工预备材料及主要机具:水泥:宜用325号~425号矿渣硅酸盐水泥或一般硅酸盐水泥
砂:中砂或粗砂,含泥量不大于5%
水:应用自来水或不含有害物质的洁净水
石子:卵石或碎石,粒径5~32mm,含泥量不大于2%
钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,外表无老锈和油污
垫块:用1∶3水泥砂浆埋22号大烧丝提早预制成或用塑料卡垫
火烧丝:规格18~20号铁丝烧成
外加剂、掺合料,依照施工需要通过试验确定
1浇筑混凝土:应备有磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子和铁盘等
2绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断火烧丝用)、弯钩机、木折尺以及组合钢模板等
作业条件:桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录
修整桩顶混凝土:桩顶疏松混凝土全部剔完,如桩顶低于设计标高时,须用同级混凝土接高,在到达桩强度的50%以上,再将埋入承台梁内的桩顶部分剔毛、冲净
如桩顶高于设计标高时,应预先剔凿,使桩顶伸入承台梁深度完全符合设计要求
桩顶伸入承台梁中的钢筋应符合设计要求,一般不小于30d,钢筋长度不够时,应予以接长
关于冻胀土地区,必须按设计要求完成承台梁下防冻胀的处理措施
应将槽底虚土、杂物等垃圾去除洁净

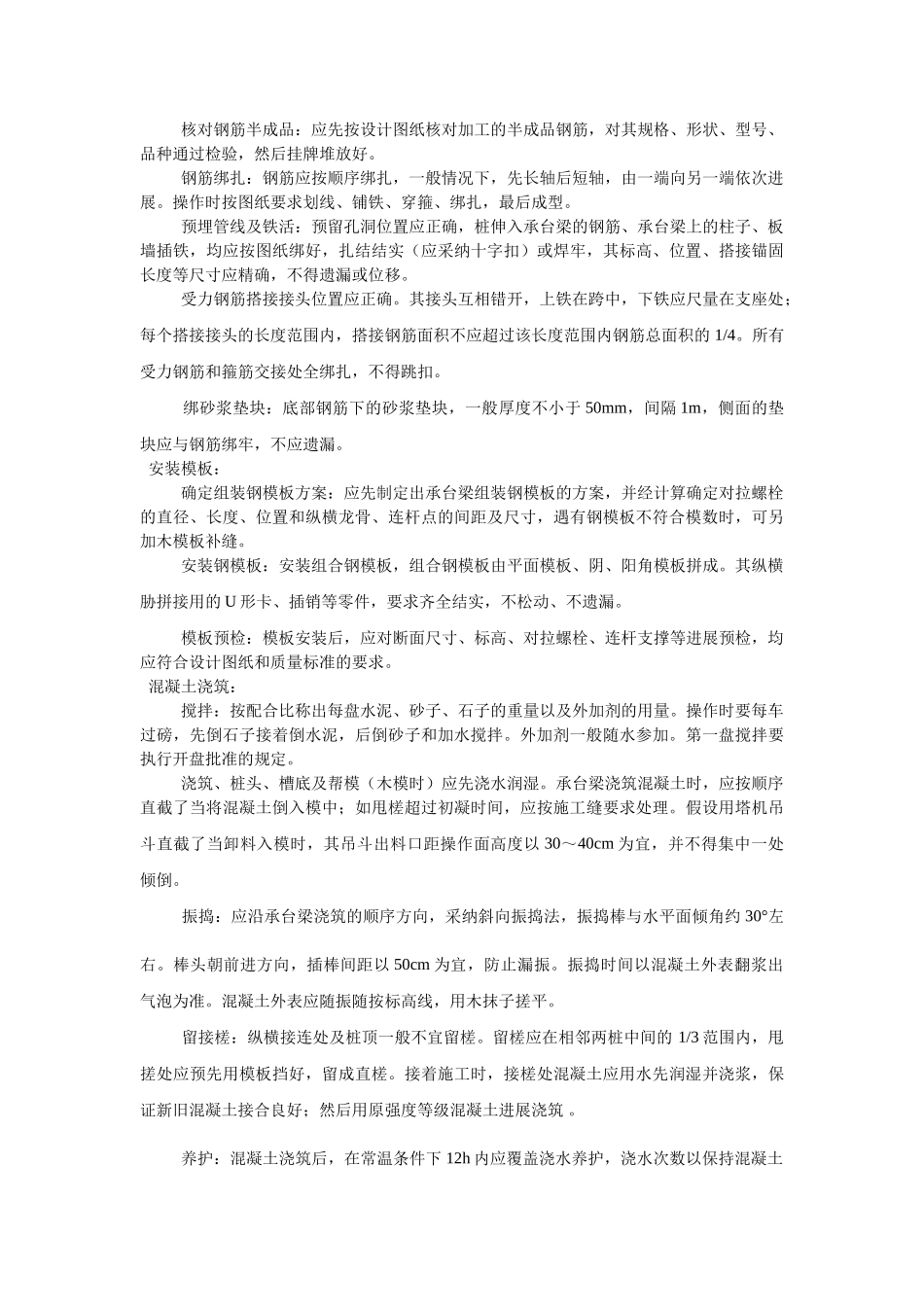

3操作工艺工艺流程:核对钢筋半成品→钢筋绑扎→预埋管线及铁活→绑好砂浆垫块钢筋绑扎工艺流程:确定组装钢模板方案→组装钢模板→模板预检混凝土浇筑工艺流程:搅拌混凝土→浇筑→振捣→养护钢筋绑扎:核对钢筋半成品:应先按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种通过检验,然后挂牌堆放好
钢筋绑扎:钢筋应按顺序绑扎,一般情况下,先长轴后短轴,由一端向另一端依次进展
操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型

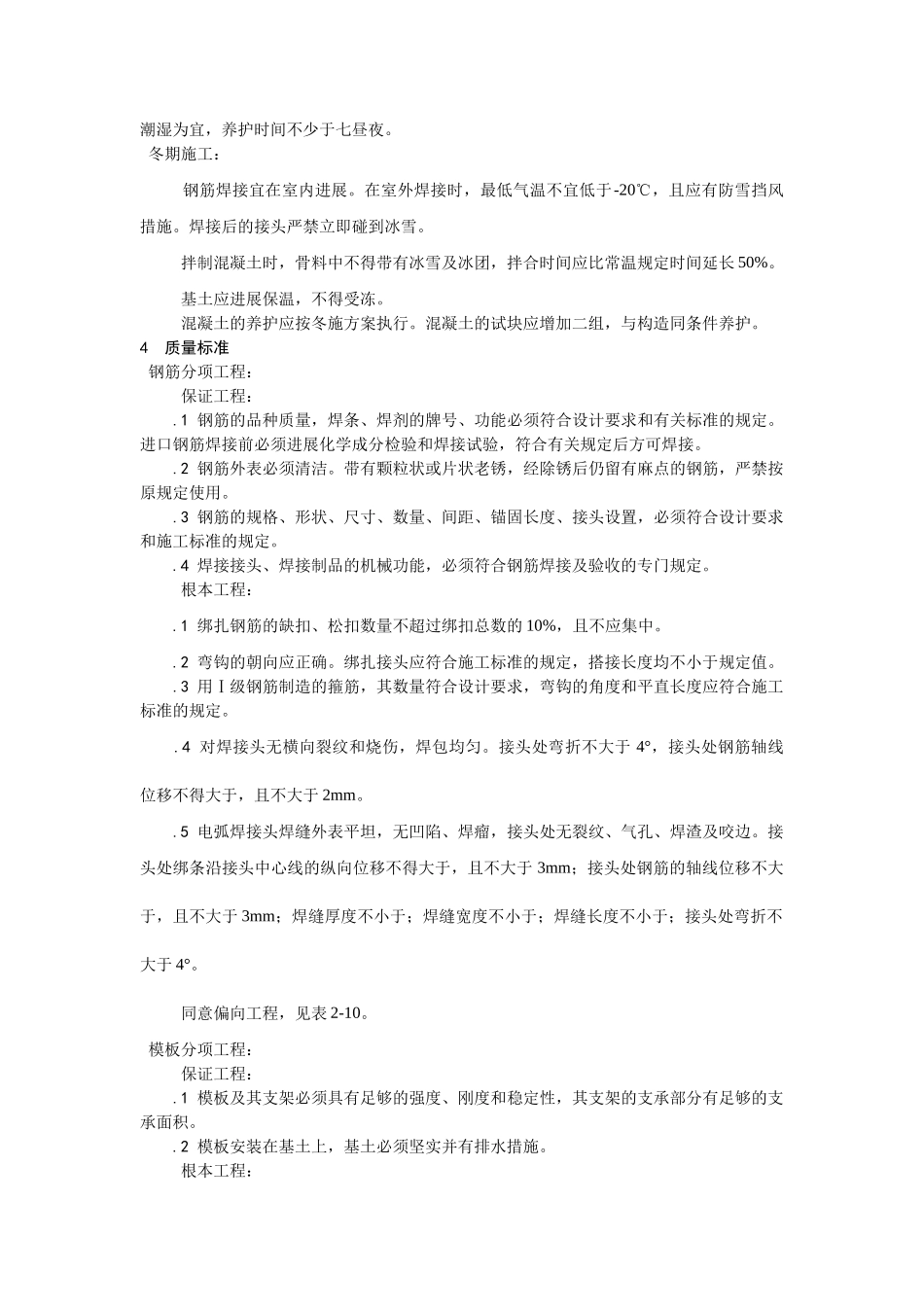

预埋管线及铁活
