中国人寿数据核心基坑围护高压旋喷桩施工组织设计二00九年八月目录第一节工程概略第二节工程地质概略第三节加固发生概略、施工道理及任务量第四节施工总体安排第五节施工工艺第六节施工技巧保障方法第七节施工质量标准跟质量治理轨制第八节施工总进度打算第九节工程质量保障方法第十节平安消费与文化施工第十一节工程验收及动人为料供应第一节、工程概略本工程位于上海市银行卡工业区二期13-2、13-3、13-4、13-5号地块,经三路以东,虹盛北路以西,锦锈东路以南,纬三路以北,占空中积约53039平方米,修建面积为128298平方米〔含地下车库部分〕,此中,消费楼38353平方米,治理办公楼15625平方米,专家值宿楼13982平方米,装备用房2068平方米,裙房10309平方米,地下修建面积47961平方米
现场部分地区有暗浜、明浜
桩基已施工终了
北侧〔地下一层〕周边广泛开挖深度为,中部东侧〔地下一层〕周边广泛开挖深度为,中部西侧〔地下一层〕周边广泛开挖深度为,南侧〔地下二层〕周边广泛开挖深度为
±为相对标高

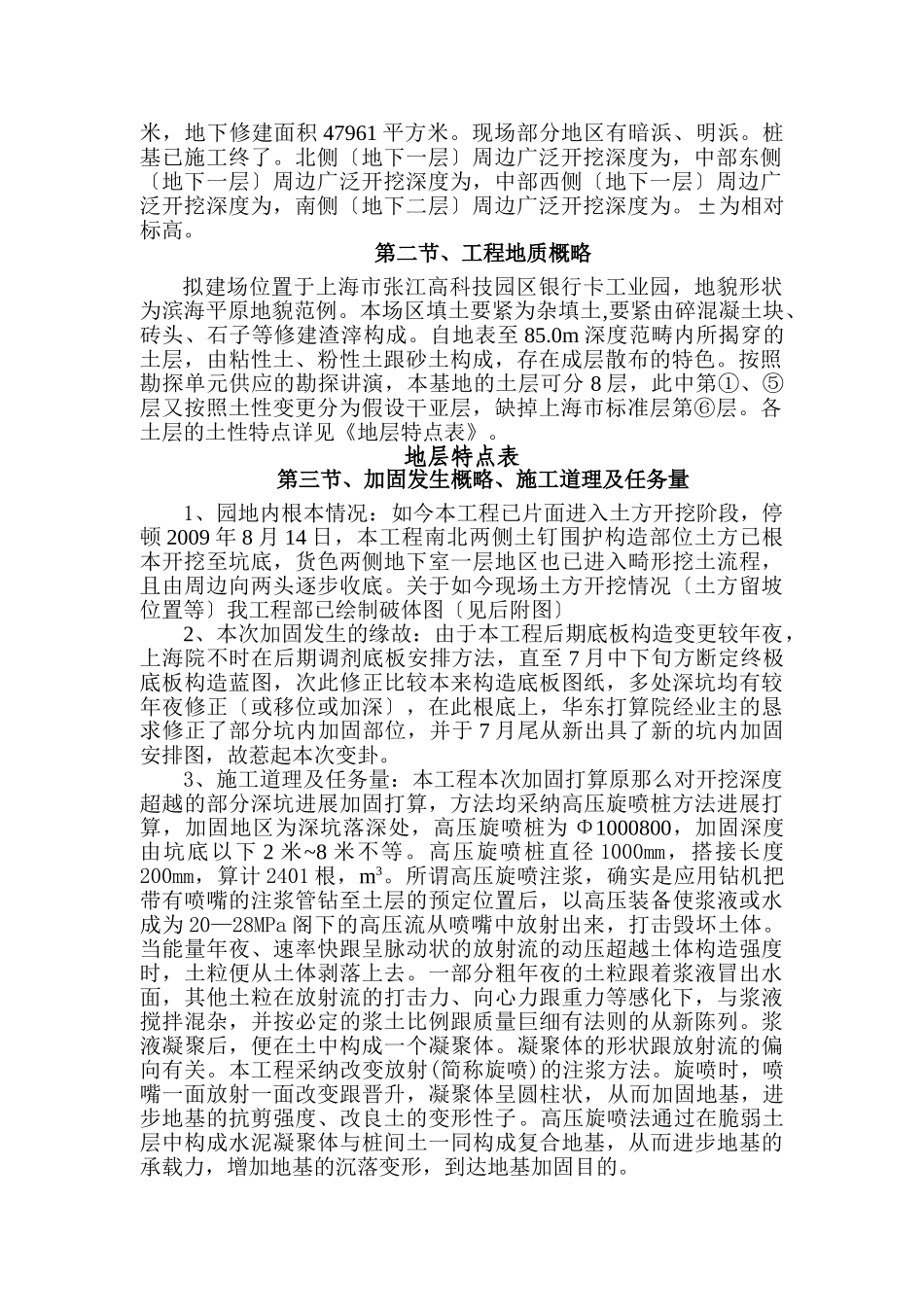

第二节、工程地质概略拟建场位置于上海市张江高科技园区银行卡工业园,地貌形状为滨海平原地貌范例
本场区填土要紧为杂填土,要紧由碎混凝土块、砖头、石子等修建渣滓构成
自地表至85
0m深度范畴内所揭穿的土层,由粘性土、粉性土跟砂土构成,存在成层散布的特色
按照勘探单元供应的勘探讲演,本基地的土层可分8层,此中第①、⑤层又按照土性变更分为假设干亚层,缺掉上海市标准层第⑥层
各土层的土性特点详见《地层特点表》

地层特点表第三节、加固发生概略、施工道理及任务量1、园地内根本情况:如今本工程已片面进入土方开挖阶段,停顿2009年8月14日,本工程南北两侧土钉围护构造部位土方已根本开挖至坑底,货色两侧地下室一层地区也已进入畸形挖土流程,且由周边向两头逐步收底
关于如今现场土方开挖情况〔土方留坡位置等
