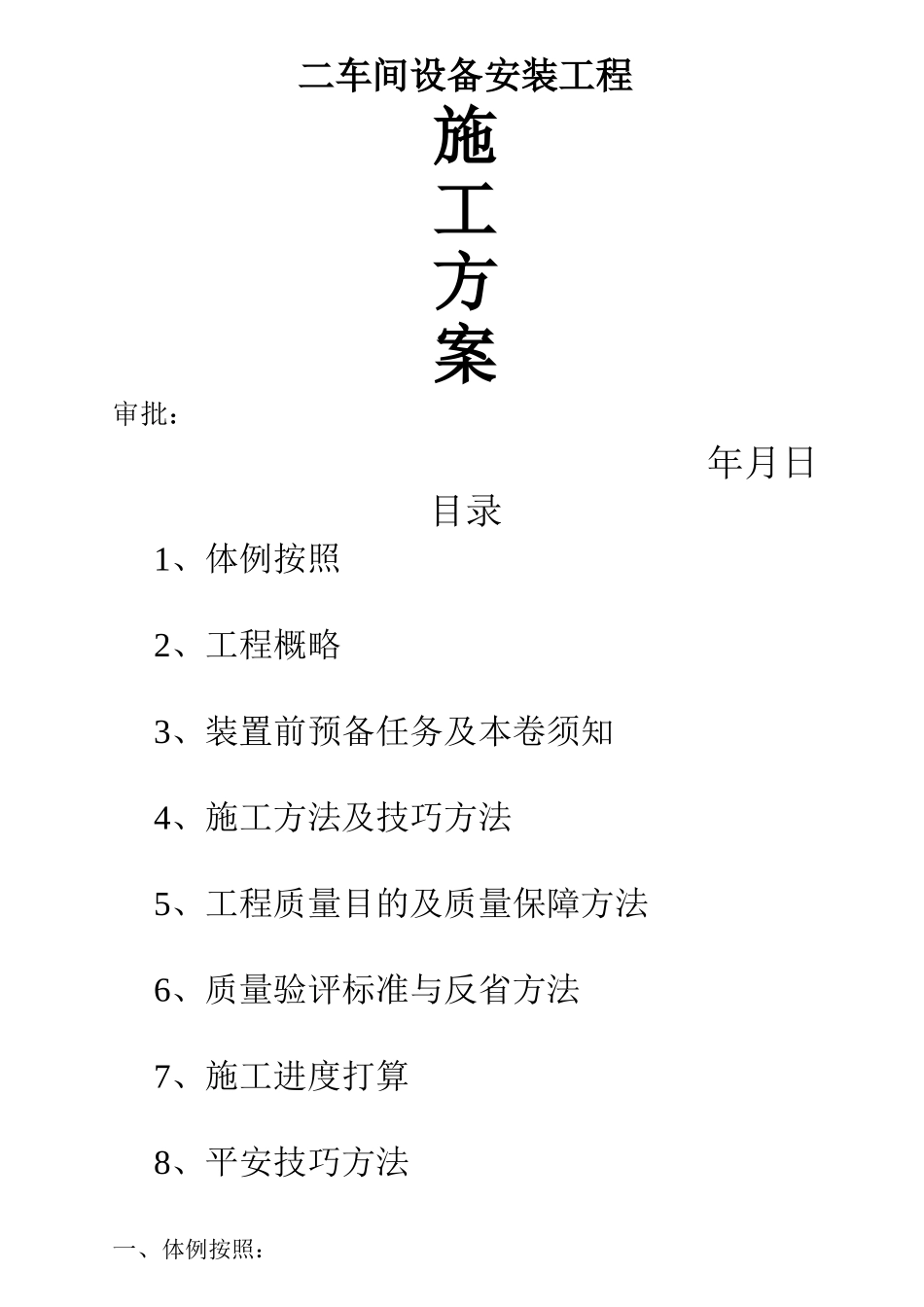

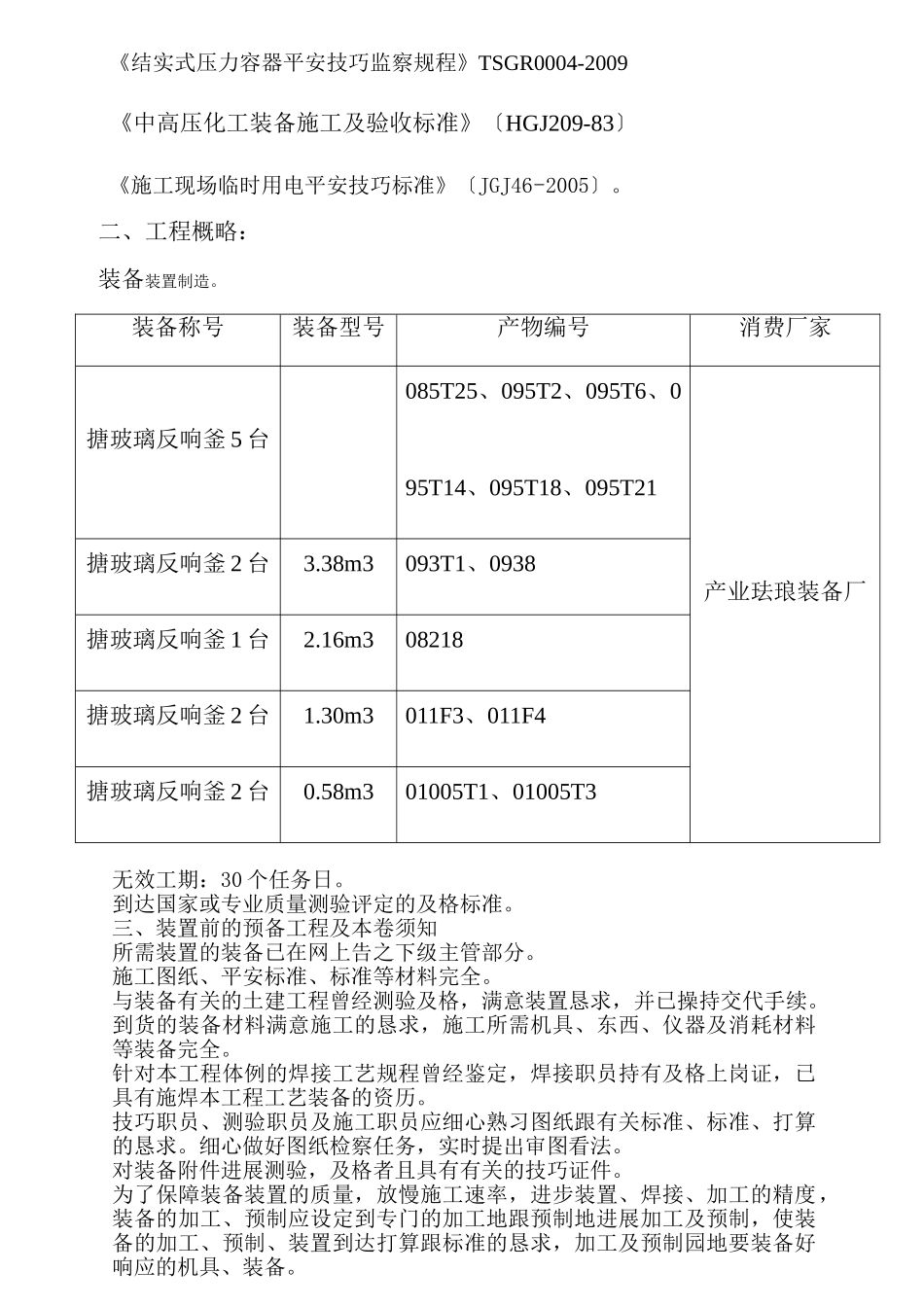

二车间设备安装工程施工方案审批:年月日目录1、体例按照2、工程概略3、装置前预备任务及本卷须知4、施工方法及技巧方法5、工程质量目的及质量保障方法6、质量验评标准与反省方法7、施工进度打算8、平安技巧方法一、体例按照:《结实式压力容器平安技巧监察规程》TSGR0004-2009《中高压化工装备施工及验收标准》〔HGJ209-83〕《施工现场临时用电平安技巧标准》〔JGJ46-2005〕。二、工程概略:装备装置制造。装备称号装备型号产物编号消费厂家搪玻璃反响釜5台085T25、095T2、095T6、095T14、095T18、095T21产业珐琅装备厂搪玻璃反响釜2台3.38m3093T1、0938搪玻璃反响釜1台2.16m308218搪玻璃反响釜2台1.30m3011F3、011F4搪玻璃反响釜2台0.58m301005T1、01005T3无效工期:30个任务日。到达国家或专业质量测验评定的及格标准。三、装置前的预备工程及本卷须知所需装置的装备已在网上告之下级主管部分。施工图纸、平安标准、标准等材料完全。与装备有关的土建工程曾经测验及格,满意装置恳求,并已操持交代手续。到货的装备材料满意施工的恳求,施工所需机具、东西、仪器及消耗材料等装备完全。针对本工程体例的焊接工艺规程曾经鉴定,焊接职员持有及格上岗证,已具有施焊本工程工艺装备的资历。技巧职员、测验职员及施工职员应细心熟习图纸跟有关标准、标准、打算的恳求。细心做好图纸检察任务,实时提出审图看法。对装备附件进展测验,及格者且具有有关的技巧证件。为了保障装备装置的质量,放慢施工速率,进步装置、焊接、加工的精度,装备的加工、预制应设定到专门的加工地跟预制地进展加工及预制,使装备的加工、预制、装置到达打算跟标准的恳求,加工及预制园地要装备好响应的机具、装备。四、施工方法及技巧方法4.1装备验收按照打算文件,核查出场装备,要紧反省其型号、标准、材质等能否与打算恳求符合,同时,反省其外表有无破坏、脱漆、法兰面水平度,接收数目、规格等能否与打算符合。4.2根底复测与验收装备根底的地位、多少何尺寸跟质量恳求,应契合现行国家标准《钢筋混凝土工程施工及验收标准》及打算文件之规则,并应有相关验收资料或记载,装备装置前应严峻按下表恳求对根底进展复测跟验收。装备根底尺寸跟地位偏向操纵表反省工程赞同偏向〔㎜〕坐标地位〔纵、横轴线〕±20差异破体的标高-20破体形状尺寸凸台上破体形状尺寸凹穴尺寸±20-20+20破体水平度每米5全长10垂直度每米5全长10预埋地足螺栓孔核心肠位±10深度+20孔壁铅垂度〔每米〕10预埋地足螺栓标高〔顶端〕+20核心距〔在根部跟顶部丈量〕±2预埋运动地足螺栓锚板标高+20核心肠位±5水平度〔带槽的锚板〕每米5水平度〔带螺纹孔的锚板〕每米2装备根底外表跟地足螺栓预留孔中的污渍、碎石、土壤、积水等均应去除干净;预留地足螺栓的螺纹跟螺母应保护残缺;放置垫铁部位的外表应凿平坦。装备就位前,应按施工图跟有关修建物的轴线或边沿线及标高线规定装置基准线。4.2.4互相有连接、连接或陈列关联的装备,应规定独特的装置基准线。需要时,应按装备的详细恳求,埋设一般的或永世的核心标板或基准点。破体地位装置基准线与根底实践轴线或与厂房墙〔柱〕的实践轴线、边沿线的间隔,其赞同偏向为±20mm。装备定位基准的面、线或点对装置基准线的破体地位跟标高的赞同偏向应契合下表之规则。反省工程赞同偏向〔mm〕破体地位标高与别的装备无机器联络的±10+20/-10与别的装备无机器联络的±2±14.3地足螺栓装置4.3.1地足螺栓在预留孔洞中应垂直无倾歪。4.3.2地足螺栓任一部分离孔洞壁的间隔应年夜于15mm,且地足螺栓底端与孔底间距不该小于25mm。4.3.3地足螺栓上的油污跟氧化皮等应去除干净,螺纹部分应涂油脂保。4、螺母与垫圈、垫圈与装备底座间的应打仗紧密。4.3.5装备的结实螺栓应对称平均拧紧,拧紧螺母后,螺栓应显露螺母,其显露长度宜为螺栓直径的1/3~2/3。应在根底预留孔中的混凝土强度到达打算强度的75%以上时,再拧紧地足螺栓,各螺栓的拧紧力应平均分歧〔全部拧紧进程宜分以下三阶段进展:第一轮回,采纳“对称法〞,将一切地足螺栓对称拧紧到紧固力的70%;第二轮回,采纳“间隔法〞,将一切...
