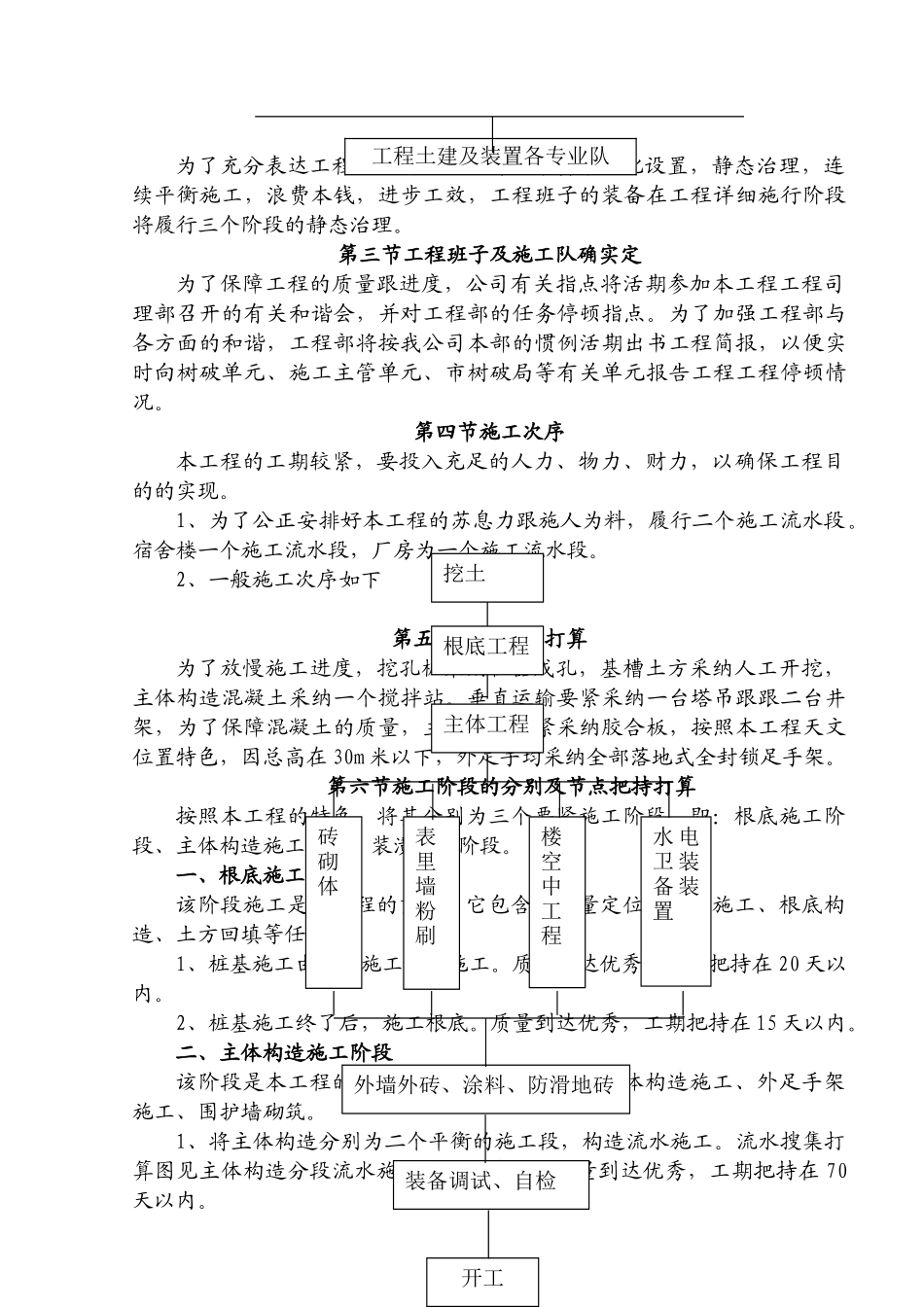

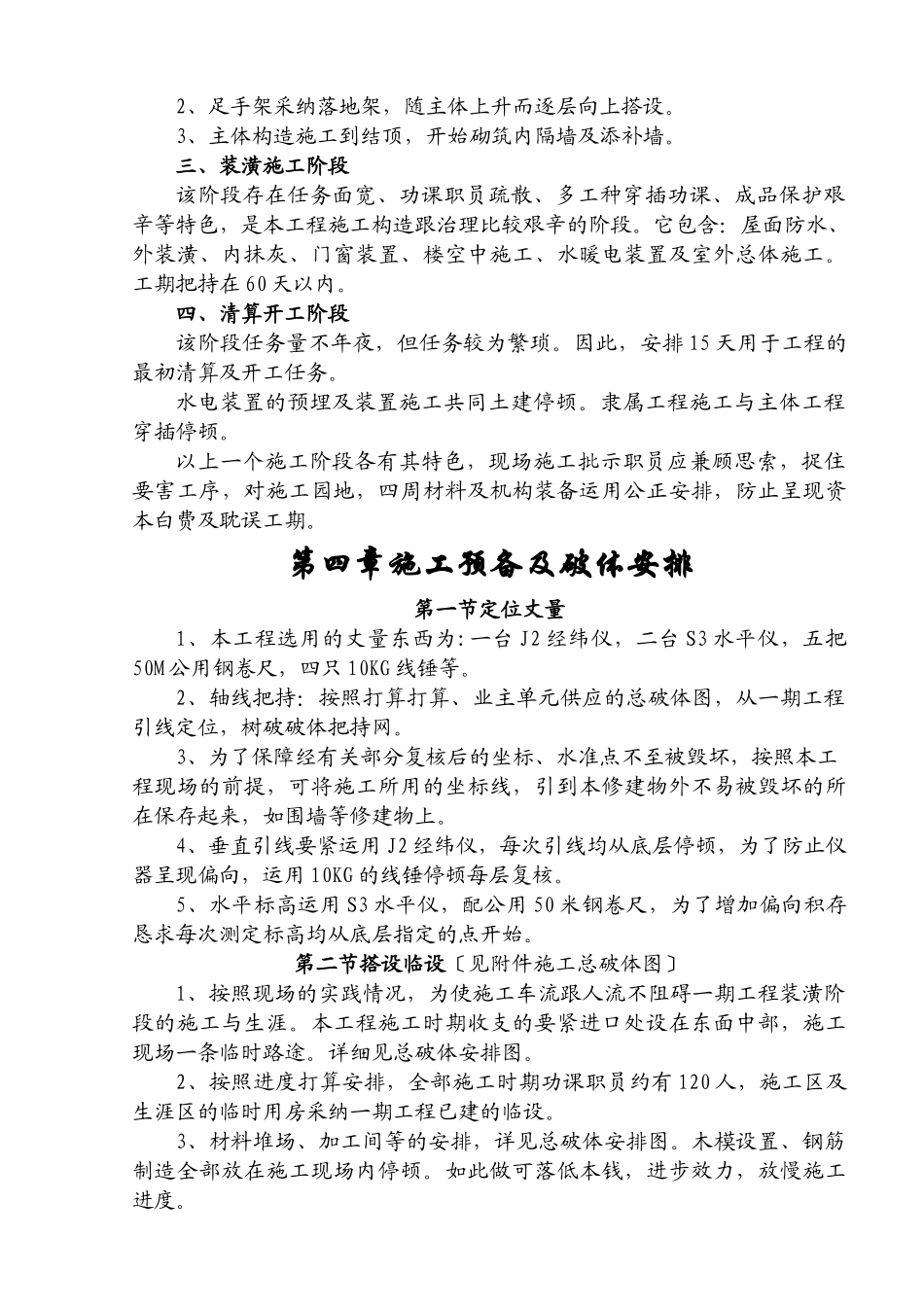

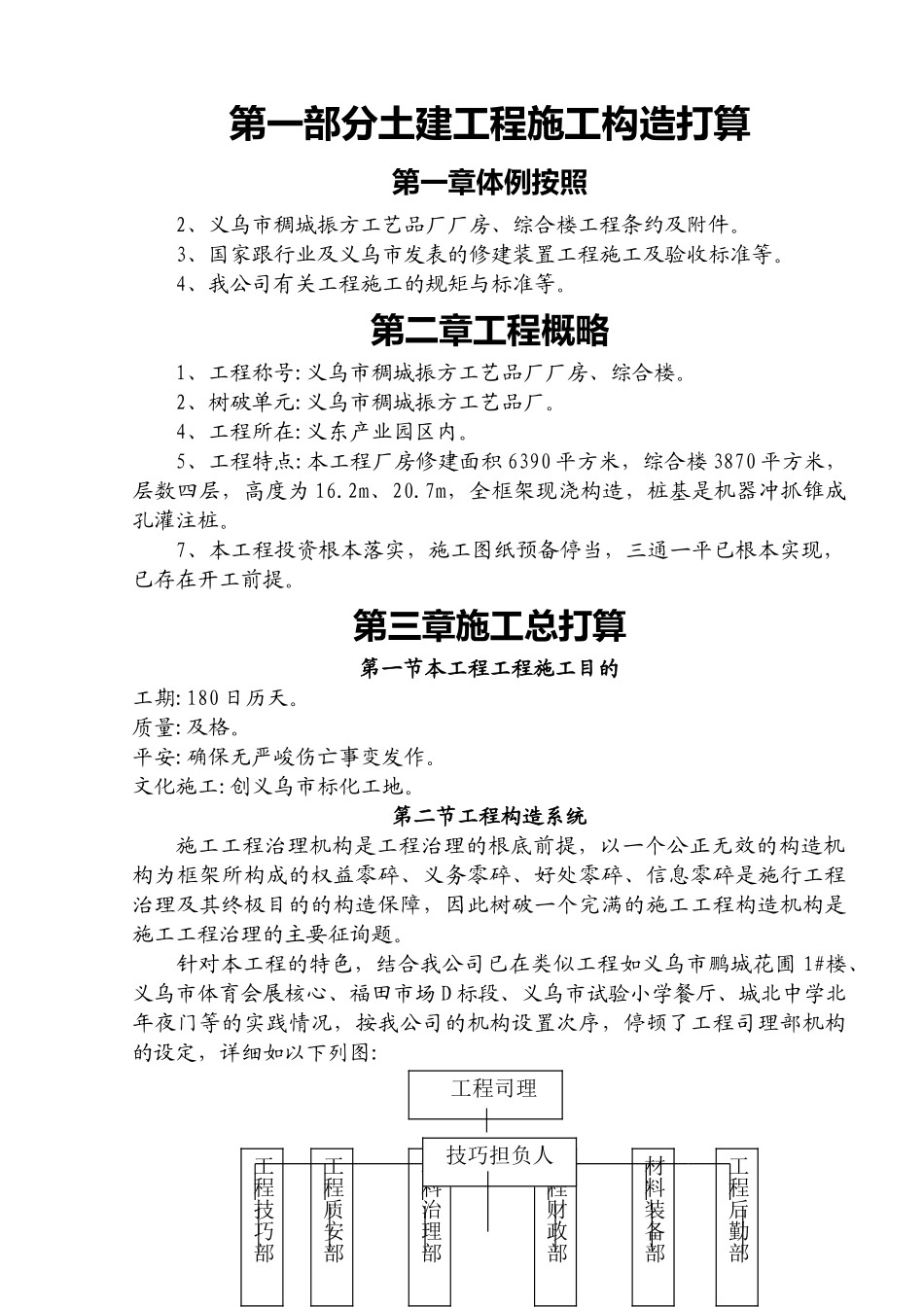

第一部分土建工程施工构造打算第一章体例按照2、义乌市稠城振方工艺品厂厂房、综合楼工程条约及附件。3、国家跟行业及义乌市发表的修建装置工程施工及验收标准等。4、我公司有关工程施工的规矩与标准等。第二章工程概略1、工程称号:义乌市稠城振方工艺品厂厂房、综合楼。2、树破单元:义乌市稠城振方工艺品厂。4、工程所在:义东产业园区内。5、工程特点:本工程厂房修建面积6390平方米,综合楼3870平方米,层数四层,高度为16.2m、20.7m,全框架现浇构造,桩基是机器冲抓锥成孔灌注桩。7、本工程投资根本落实,施工图纸预备停当,三通一平已根本实现,已存在开工前提。第三章施工总打算第一节本工程工程施工目的工期:180日历天。质量:及格。平安:确保无严峻伤亡事变发作。文化施工:创义乌市标化工地。第二节工程构造系统施工工程治理机构是工程治理的根底前提,以一个公正无效的构造机构为框架所构成的权益零碎、义务零碎、好处零碎、信息零碎是施行工程治理及其终极目的的构造保障,因此树破一个完满的施工工程构造机构是施工工程治理的主要征询题。针对本工程的特色,结合我公司已在类似工程如义乌市鹏城花圃1#楼、义乌市体育会展核心、福田市场D标段、义乌市试验小学餐厅、城北中学北年夜门等的实践情况,按我公司的机构设置次序,停顿了工程司理部机构的设定,详细如以下列图:工程司理工程技巧部工程质安部材料治理部工程财政部材料装备部工程后勤部技巧担负人为了充分表达工程治理的上风,有利于资本优化设置,静态治理,连续平衡施工,浪费本钱,进步工效,工程班子的装备在工程详细施行阶段将履行三个阶段的静态治理。第三节工程班子及施工队确实定为了保障工程的质量跟进度,公司有关指点将活期参加本工程工程司理部召开的有关和谐会,并对工程部的任务停顿指点。为了加强工程部与各方面的和谐,工程部将按我公司本部的惯例活期出书工程简报,以便实时向树破单元、施工主管单元、市树破局等有关单元报告工程工程停顿情况。第四节施工次序本工程的工期较紧,要投入充足的人力、物力、财力,以确保工程目的的实现。1、为了公正安排好本工程的苏息力跟施人为料,履行二个施工流水段。宿舍楼一个施工流水段,厂房为一个施工流水段。2、一般施工次序如下第五节总体施工打算为了放慢施工进度,挖孔桩采纳机器成孔,基槽土方采纳人工开挖,主体构造混凝土采纳一个搅拌站。垂直运输要紧采纳一台塔吊跟跟二台井架,为了保障混凝土的质量,主体模板要紧采纳胶合板,按照本工程天文位置特色,因总高在30m米以下,外足手均采纳全部落地式全封锁足手架。第六节施工阶段的分别及节点把持打算按照本工程的特色,将其分别为三个要紧施工阶段,即:根底施工阶段、主体构造施工阶段、装潢施工阶段。一、根底施工阶段该阶段施工是本工程的重点,它包含:丈量定位、桩基施工、根底构造、土方回填等任务。1、桩基施工由专业施工单元施工。质量到达优秀,工期把持在20天以内。2、桩基施工终了后,施工根底。质量到达优秀,工期把持在15天以内。二、主体构造施工阶段该阶段是本工程的要紧施工阶段,它包含:主体构造施工、外足手架施工、围护墙砌筑。1、将主体构造分别为二个平衡的施工段,构造流水施工。流水搜集打算图见主体构造分段流水施工搜集打算图。质量到达优秀,工期把持在70天以内。工程土建及装置各专业队挖土根底工程主体工程砖砌体表里墙粉刷楼空中工程水电卫装备装置外墙外砖、涂料、防滑地砖装备调试、自检开工2、足手架采纳落地架,随主体上升而逐层向上搭设。3、主体构造施工到结顶,开始砌筑内隔墙及添补墙。三、装潢施工阶段该阶段存在任务面宽、功课职员疏散、多工种穿插功课、成品保护艰辛等特色,是本工程施工构造跟治理比较艰辛的阶段。它包含:屋面防水、外装潢、内抹灰、门窗装置、楼空中施工、水暖电装置及室外总体施工。工期把持在60天以内。四、清算开工阶段该阶段任务量不年夜,但任务较为繁琐。因此,安排15天用于工程的最初清算及开工任务。水电装置的预埋及装置施工共同土建停顿。隶属工程施工与主体工程穿插停顿。以上一个施工阶段各有其特色,现场施工批示职员应...
