建筑行业一个平面流水段一层主体施工进度计划表 VIP免费

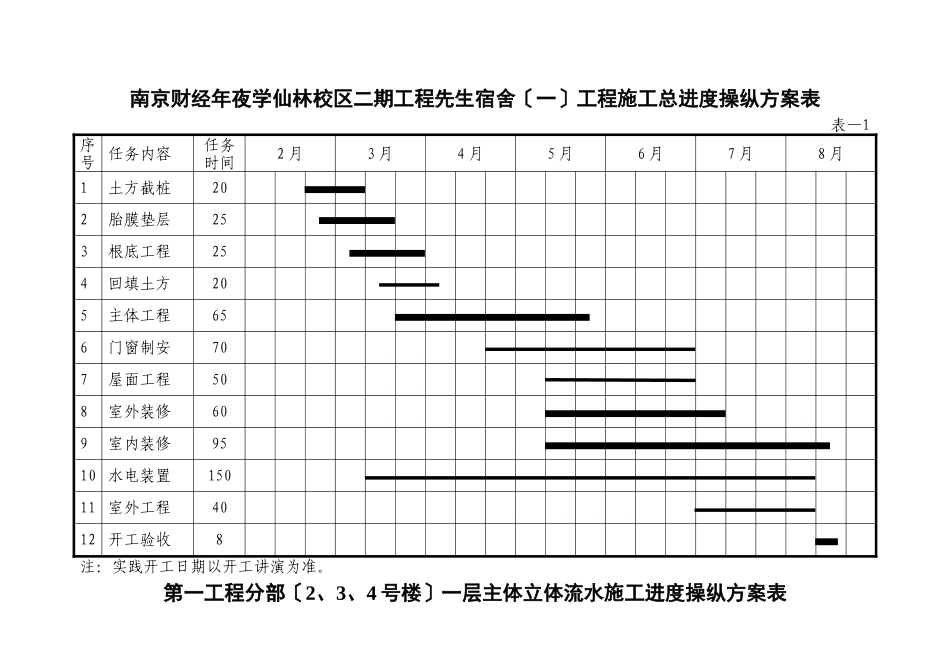

建筑行业一个平面流水段一层主体施工进度计划表 _第1页
1/6页

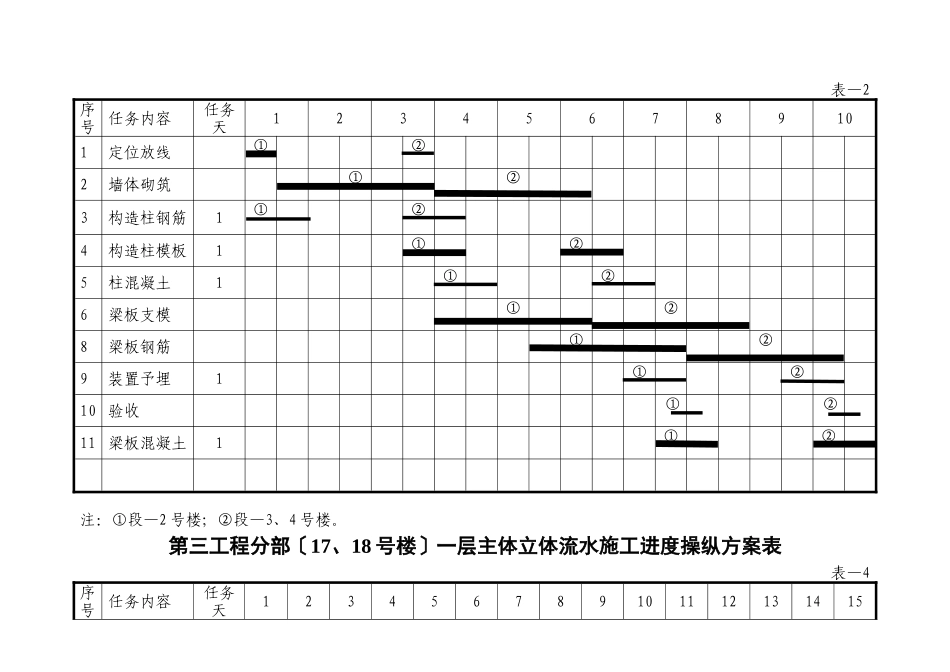

建筑行业一个平面流水段一层主体施工进度计划表 _第2页
2/6页

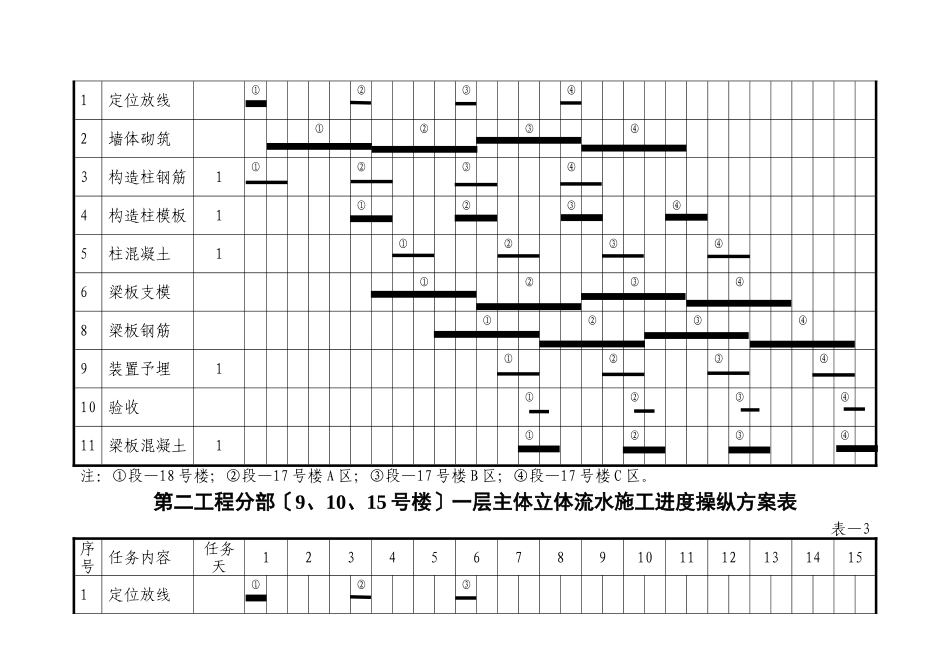

建筑行业一个平面流水段一层主体施工进度计划表 _第3页
3/6页
南京财经年夜学仙林校区二期工程先生宿舍〔一〕工程施工总进度操纵方案表表—1序号任务内容任务时间2月3月4月5月6月7月8月1土方截桩202胎膜垫层253根底工程254回填土方205主体工程656门窗制安707屋面工程508室外装修609室内装修9510水电装置15011室外工程4012开工验收8注:实践开工日期以开工讲演为准。第一工程分部〔2、3、4号楼〕一层主体立体流水施工进度操纵方案表表—2序号任务内容任务天123456789101定位放线①②2墙体砌筑①②3构造柱钢筋1①②4构造柱模板1①②5柱混凝土1①②6梁板支模①②8梁板钢筋①②9装置予埋1①②10验收①②11梁板混凝土1①②注:①段—2号楼;②段—3、4号楼。第三工程分部〔17、18号楼〕一层主体立体流水施工进度操纵方案表表—4序号任务内容任务天1234567891011121314151定位放线①②③④2墙体砌筑①②③④3构造柱钢筋1①②③④4构造柱模板1①②③④5柱混凝土1①②③④6梁板支模①②③④8梁板钢筋①②③④9装置予埋1①②③④10验收①②③④11梁板混凝土1①②③④注:①段—18号楼;②段—17号楼A区;③段—17号楼B区;④段—17号楼C区。第二工程分部〔9、10、15号楼〕一层主体立体流水施工进度操纵方案表表—3序号任务内容任务天1234567891011121314151定位放线①②③2墙体砌筑①②③3构造柱钢筋1①②③4构造柱模板1①②③5柱混凝土1①②③6梁板支模①②③8梁板钢筋①②③9装置予埋1①②③10验收①②③11梁板混凝土1①②③注:①段—15号楼;②段—10号楼;③段—9号楼。第三工程分部〔17、18号楼〕一层主体立体流水施工进度操纵方案表表—4序号任务内容任务天123456789101定位放线①②2墙体砌筑①②3构造柱钢筋1①②4构造柱模板1①②5柱混凝土1①②6梁板支模①②8梁板钢筋①②9装置予埋1①②10验收①②11梁板混凝土1①②注:施工段一:①段—18号楼;②段—17号楼A区。施工段二:①段—17号楼C区;②段—17号楼B区。第一工程分部〔2、3、4号楼〕一层主体立体流水施工进度操纵方案表表—4序号任务内容任务天123456789101定位放线①②2墙体砌筑①②3构造柱钢筋1①②4构造柱模板1①②5柱混凝土1①②6梁板支模①②8梁板钢筋①②9装置予埋1①②10验收①②11梁板混凝土1①②注:①段—18号楼;②段—17号楼A区。
