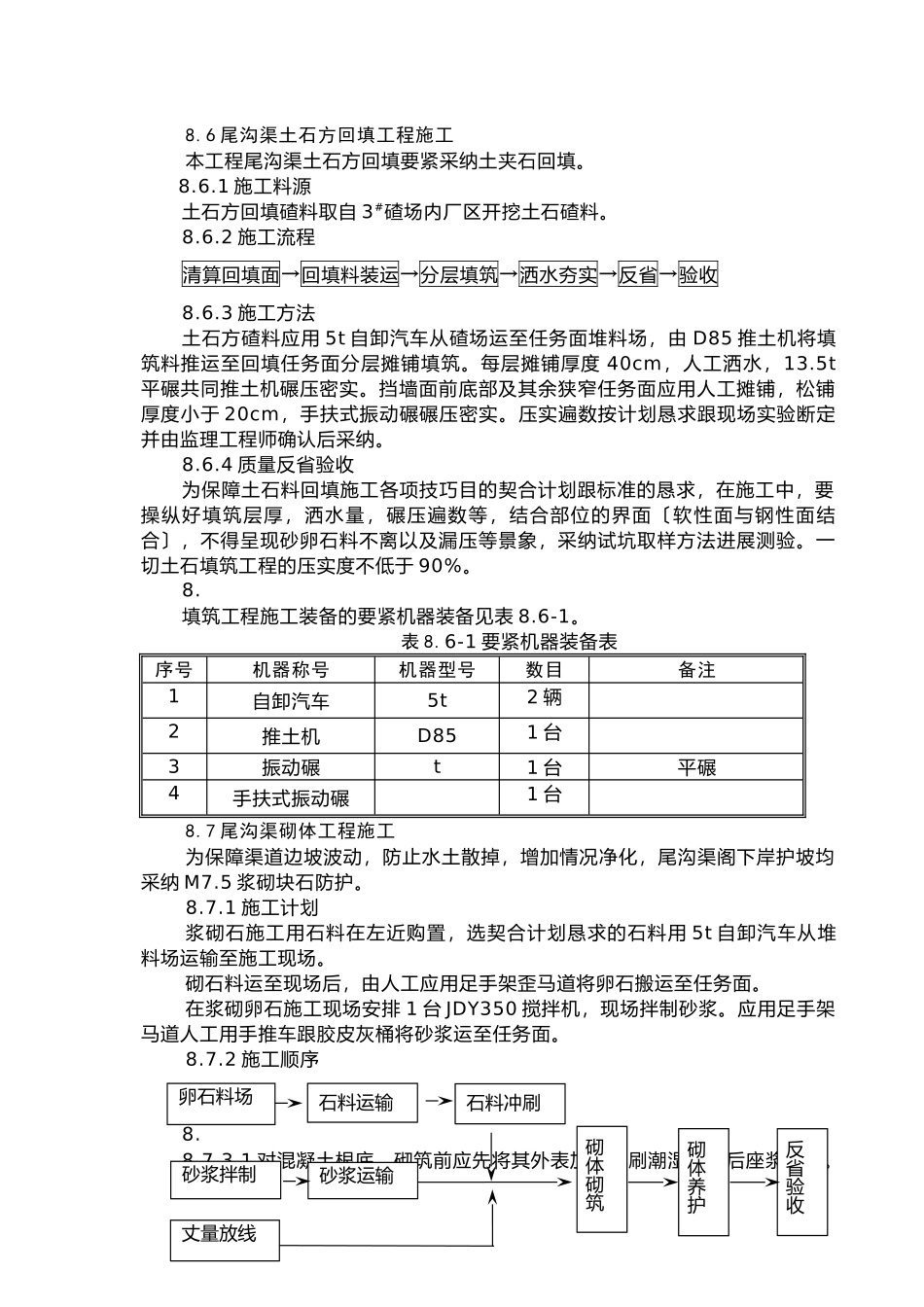

6尾沟渠土石方回填工程施工本工程尾沟渠土石方回填要紧采纳土夹石回填
1施工料源土石方回填碴料取自3#碴场内厂区开挖土石碴料
2施工流程清算回填面→回填料装运→分层填筑→洒水夯实→反省→验收8
3施工方法土石方碴料应用5t自卸汽车从碴场运至任务面堆料场,由D85推土机将填筑料推运至回填任务面分层摊铺填筑
每层摊铺厚度40cm,人工洒水,13
5t平碾共同推土机碾压密实
挡墙面前底部及其余狭窄任务面应用人工摊铺,松铺厚度小于20cm,手扶式振动碾碾压密实
压实遍数按计划恳求跟现场实验断定并由监理工程师确认后采纳
4质量反省验收为保障土石料回填施工各项技巧目的契合计划跟标准的恳求,在施工中,要操纵好填筑层厚,洒水量,碾压遍数等,结合部位的界面〔软性面与钢性面结合〕,不得呈现砂卵石料不离以及漏压等景象,采纳试坑取样方法进展测验
一切土石填筑工程的压实度不低于90%
填筑工程施工装备的要紧机器装备见表8
6-1要紧机器装备表序号机器称号机器型号数目备注1自卸汽车5t2辆2推土机D851台3振动碾t1台平碾4手扶式振动碾1台8
7尾沟渠砌体工程施工为保障渠道边坡波动,防止水土散掉,增加情况净化,尾沟渠阁下岸护坡均采纳M7
5浆砌块石防护
1施工计划浆砌石施工用石料在左近购置,选契合计划恳求的石料用5t自卸汽车从堆料场运输至施工现场
砌石料运至现场后,由人工应用足手架歪马道将卵石搬运至任务面
在浆砌卵石施工现场安排1台JDY350搅拌机,现场拌制砂浆
应用足手架马道人工用手推车跟胶皮灰桶将砂浆运至任务面
2施工顺序9
1对混凝土根底,砌筑前应先将其外表加以冲刷潮湿,而后座浆砌筑
砌体砌筑砌体养护反省验收卵石料场石料运输石料冲刷砂浆拌制砂浆运输丈量放线8
2浆砌块石采纳座浆法砌筑,应先砌筑面
