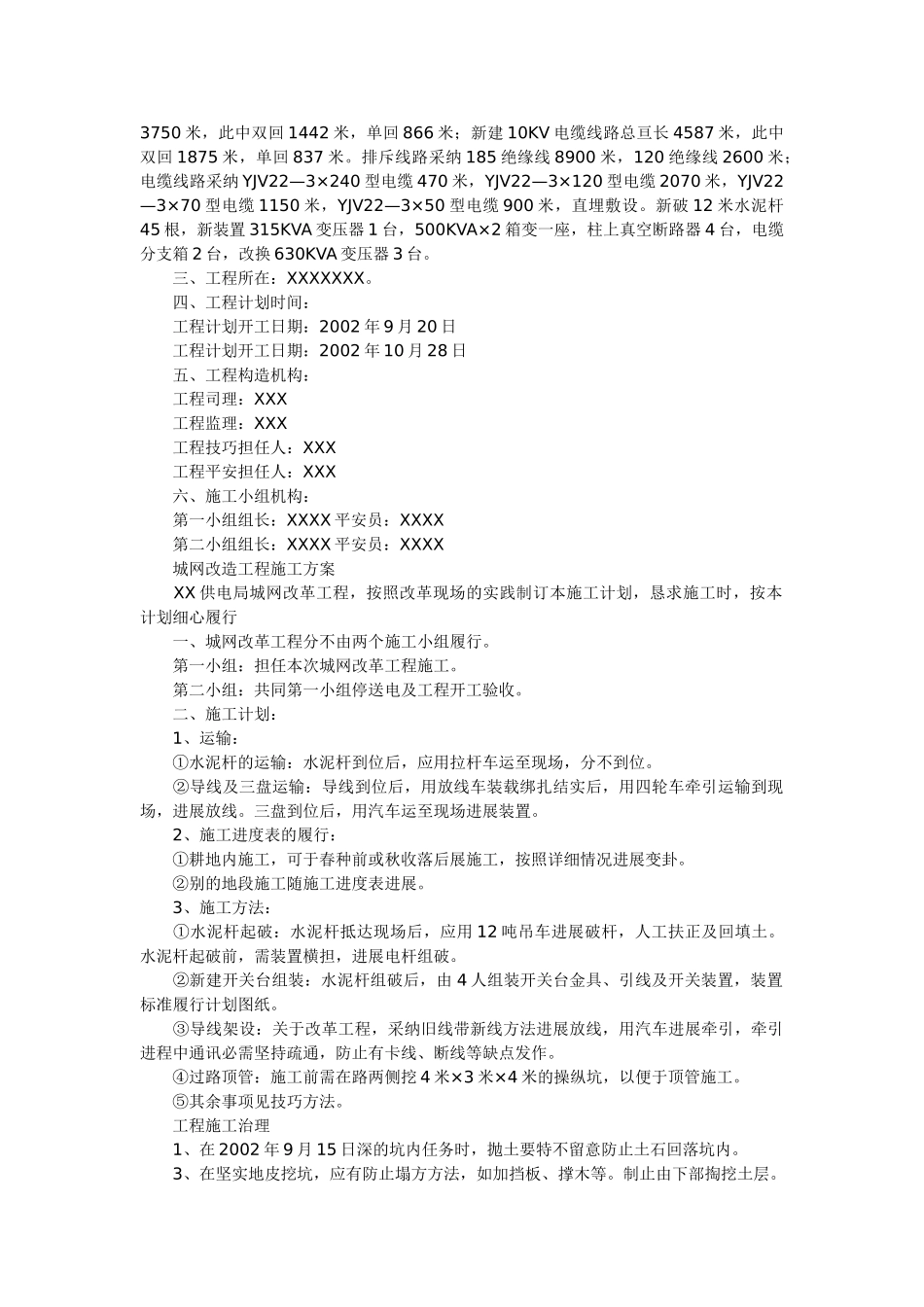

3750米,此中双回1442米,单回866米;新建10KV电缆线路总亘长4587米,此中双回1875米,单回837米
排斥线路采纳185绝缘线8900米,120绝缘线2600米;电缆线路采纳YJV22—3×240型电缆470米,YJV22—3×120型电缆2070米,YJV22—3×70型电缆1150米,YJV22—3×50型电缆900米,直埋敷设
新破12米水泥杆45根,新装置315KVA变压器1台,500KVA×2箱变一座,柱上真空断路器4台,电缆分支箱2台,改换630KVA变压器3台
三、工程所在:XXXXXXX
四、工程计划时间:工程计划开工日期:2002年9月20日工程计划开工日期:2002年10月28日五、工程构造机构:工程司理:XXX工程监理:XXX工程技巧担任人:XXX工程平安担任人:XXX六、施工小组机构:第一小组组长:XXXX平安员:XXXX第二小组组长:XXXX平安员:XXXX城网改造工程施工方案XX供电局城网改革工程,按照改革现场的实践制订本施工计划,恳求施工时,按本计划细心履行一、城网改革工程分不由两个施工小组履行
第一小组:担任本次城网改革工程施工
第二小组:共同第一小组停送电及工程开工验收
二、施工计划:1、运输:①水泥杆的运输:水泥杆到位后,应用拉杆车运至现场,分不到位
②导线及三盘运输:导线到位后,用放线车装载绑扎结实后,用四轮车牵引运输到现场,进展放线
三盘到位后,用汽车运至现场进展装置
2、施工进度表的履行:①耕地内施工,可于春种前或秋收落后展施工,按照详细情况进展变卦
②别的地段施工随施工进度表进展
3、施工方法:①水泥杆起破:水泥杆抵达现场后,应用12吨吊车进展破杆,人工扶正及回填土
水泥杆起破前,需装置横担,进展电杆组破
②新建开关台组装:水泥杆组破后,由4人组装开关台金具、引线及开关装置,装置标准履行计划图纸
③导线架设:关于改
