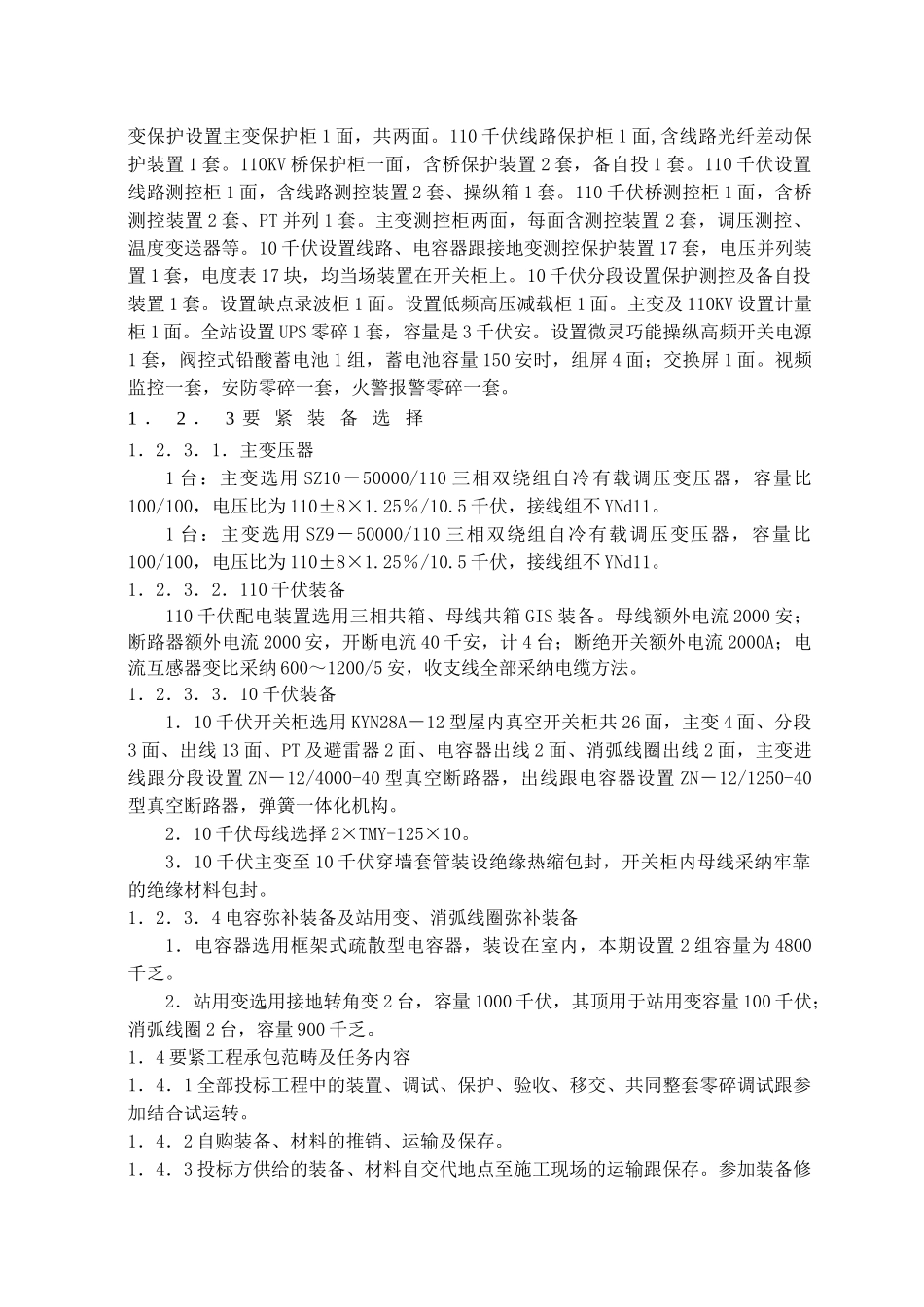

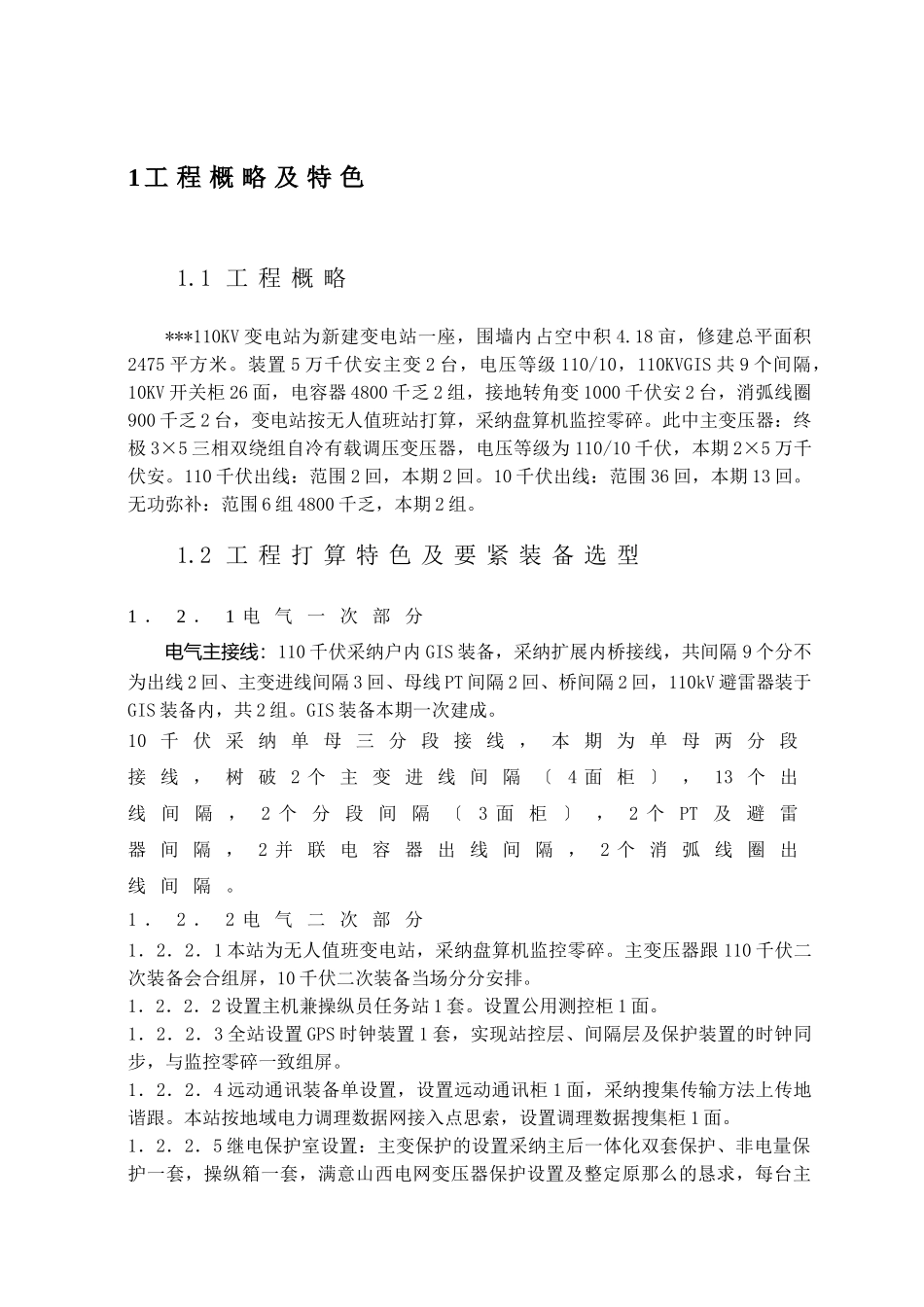

***110KV变电站装置工程施工构造打算纲要年月日目录1工程概略及特色1
1工程概略***110KV变电站为新建变电站一座,围墙内占空中积4
18亩,修建总平面积2475平方米
装置5万千伏安主变2台,电压等级110/10,110KVGIS共9个间隔,10KV开关柜26面,电容器4800千乏2组,接地转角变1000千伏安2台,消弧线圈900千乏2台,变电站按无人值班站打算,采纳盘算机监控零碎
此中主变压器:终极3×5三相双绕组自冷有载调压变压器,电压等级为110/10千伏,本期2×5万千伏安
110千伏出线:范围2回,本期2回
10千伏出线:范围36回,本期13回
无功弥补:范围6组4800千乏,本期2组
2工程打算特色及要紧装备选型1.2.1电气一次部分电气主接线:110千伏采纳户内GIS装备,采纳扩展内桥接线,共间隔9个分不为出线2回、主变进线间隔3回、母线PT间隔2回、桥间隔2回,110kV避雷器装于GIS装备内,共2组
GIS装备本期一次建成
10千伏采纳单母三分段接线,本期为单母两分段接线,树破2个主变进线间隔〔4面柜〕,13个出线间隔,2个分段间隔〔3面柜〕,2个PT及避雷器间隔,2并联电容器出线间隔,2个消弧线圈出线间隔
1.2.2电气二次部分1.2.2.1本站为无人值班变电站,采纳盘算机监控零碎
主变压器跟110千伏二次装备会合组屏,10千伏二次装备当场分分安排
1.2.2.2设置主机兼操纵员任务站1套
设置公用测控柜1面
1.2.2.3全站设置GPS时钟装置1套,实现站控层、间隔层及保护装置的时钟同步,与监控零碎一致组屏
1.2.2.4远动通讯装备单设置,设置远动通讯柜1面,采纳搜集传输方法上传地谐跟
本站按地域电力调理数据网接入点思索,设置调理数据搜集柜1面
1.2.2.5继电保护室设置:主变保护的设置采纳主后一体化双套保护、非电量保护一套,操纵箱
