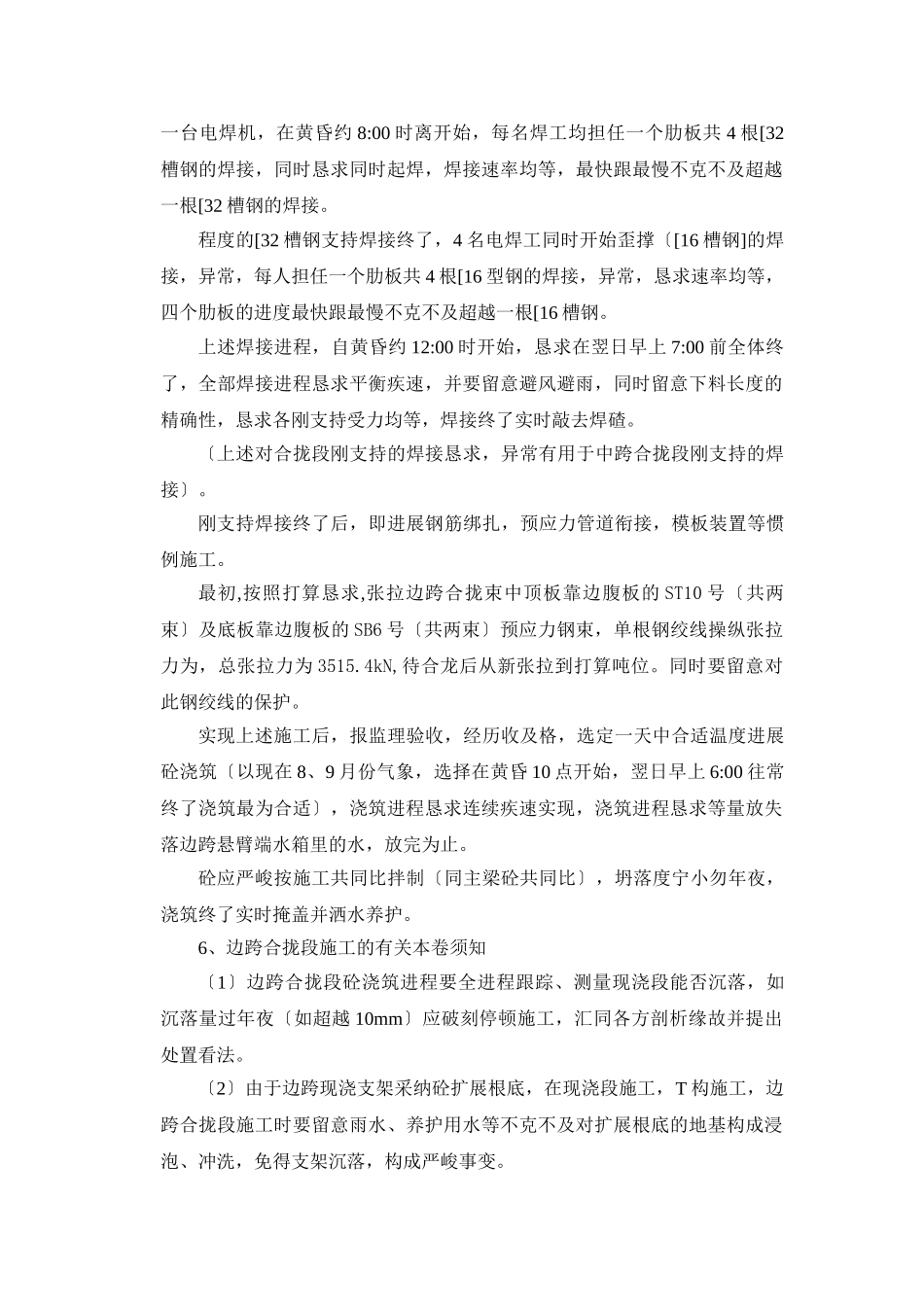

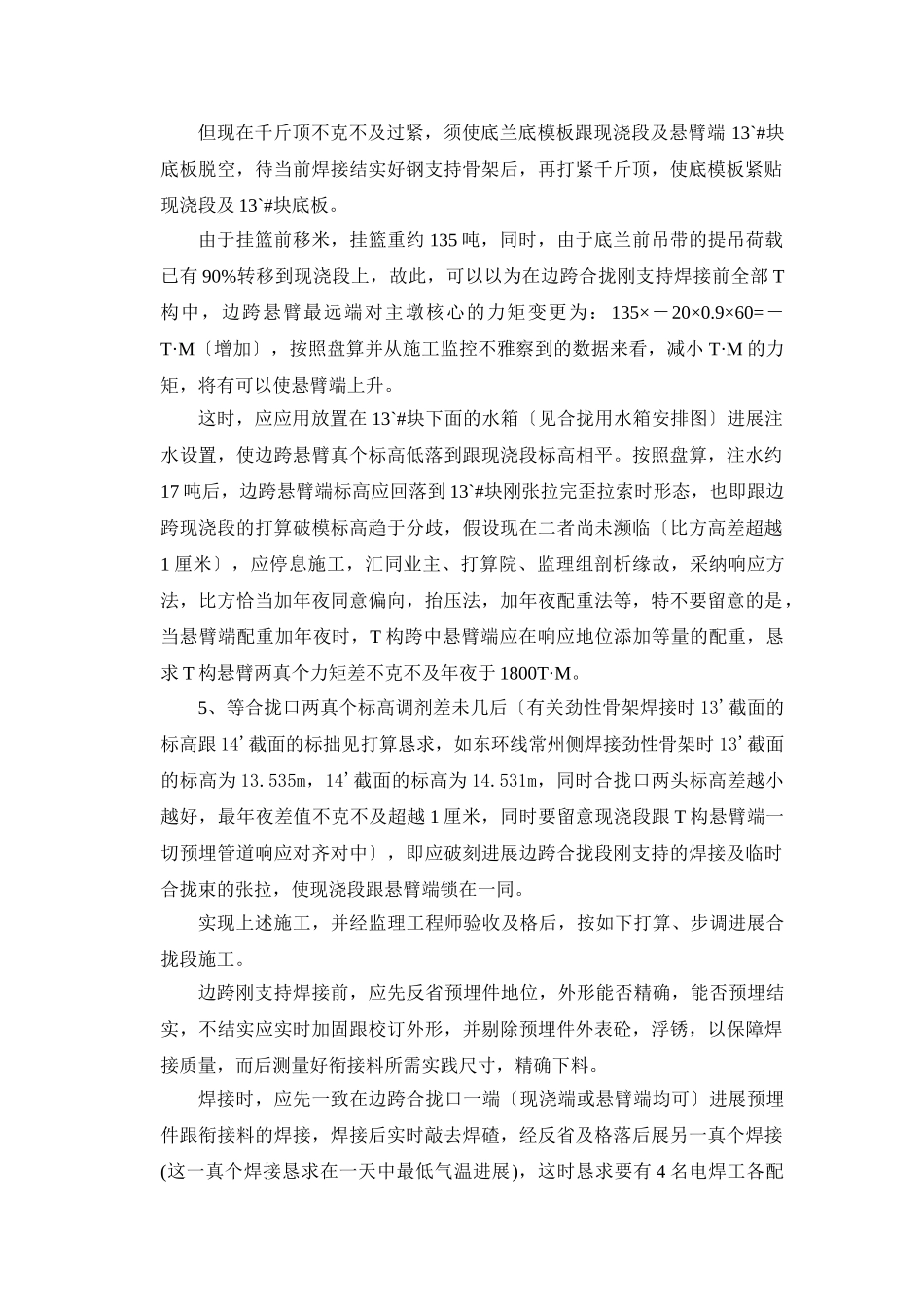

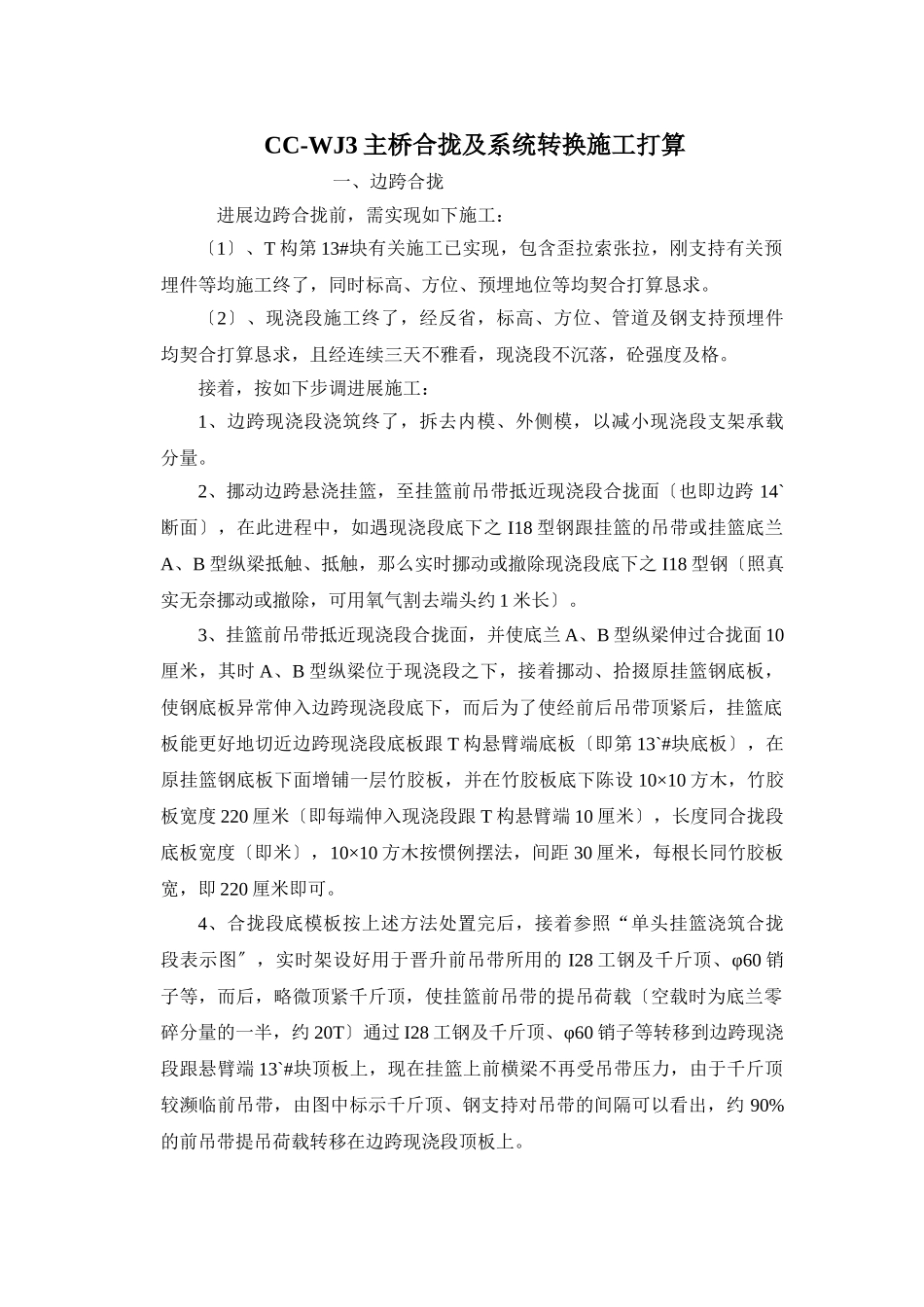

CC-WJ3主桥合拢及系统转换施工打算一、边跨合拢进展边跨合拢前,需实现如下施工:〔1〕、T构第13#块有关施工已实现,包含歪拉索张拉,刚支持有关预埋件等均施工终了,同时标高、方位、预埋地位等均契合打算恳求
〔2〕、现浇段施工终了,经反省,标高、方位、管道及钢支持预埋件均契合打算恳求,且经连续三天不雅看,现浇段不沉落,砼强度及格
接着,按如下步调进展施工:1、边跨现浇段浇筑终了,拆去内模、外侧模,以减小现浇段支架承载分量
2、挪动边跨悬浇挂篮,至挂篮前吊带抵近现浇段合拢面〔也即边跨14`断面〕,在此进程中,如遇现浇段底下之I18型钢跟挂篮的吊带或挂篮底兰A、B型纵梁抵触、抵触,那么实时挪动或撤除现浇段底下之I18型钢〔照真实无奈挪动或撤除,可用氧气割去端头约1米长〕
