16年夜模板内浇外砌多层室庐搂工程施工构造计划体例日期:2004年5月10日体例单位:目录第一卷年夜模板内浇外砌多层室庐搂工程施工构造计划第一章工程概略本工程采纳内浇外砌年夜模板通用室庐标准图纸,由甲、乙、丙、丙、丙、甲反六单位组合,修建面积为6235
85m2,共六层,全楼长,宽10
76m,层高
3m两种,进深为两个5
构造抗震计划按8度布防,在二、三单位之间设抗震缝一道,每层设有圈梁、构造柱
屋顶板及各层楼板为110mm厚双向预应力实心年夜楼板,外墙为370mm厚砖墙,内横墙厚140mm,纵墙为160mm厚,均为现浇C20钢筋混凝土墙,内隔墙为50mm厚预制混凝土板
楼梯、阳台、雨罩、挑檐、过梁均为预制构件
内装修混凝土墙均为刮腻子喷浆,砖墙为一般抹灰刮腻子喷浆
外装修以净水墙为主,配以抹灰窗套刷白乳胶漆,檐口、窗间墙为干粘石,首层门头、勒足为水刷石饰面

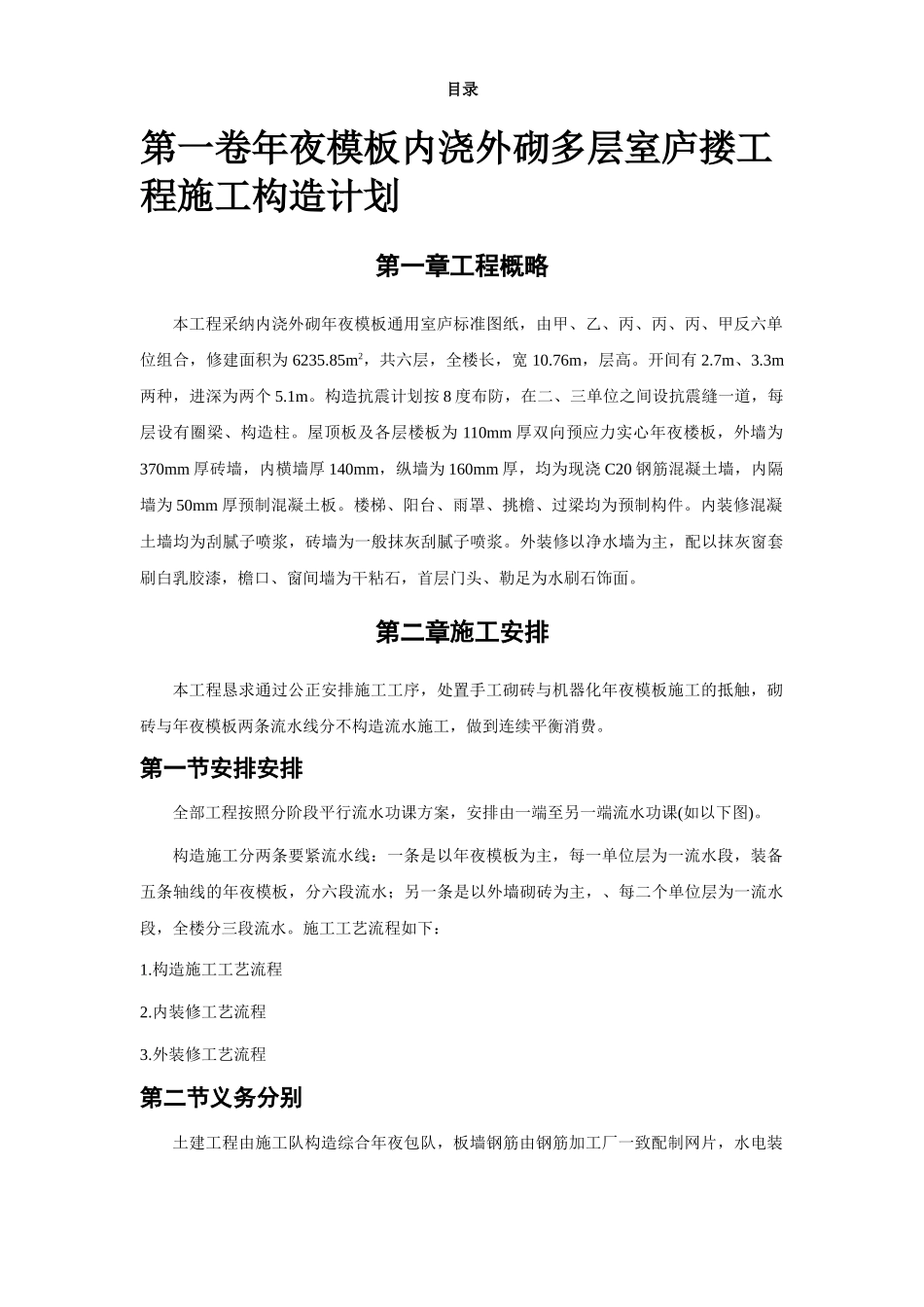

第二章施工安排本工程恳求通过公正安排施工工序,处置手工砌砖与机器化年夜模板施工的抵触,砌砖与年夜模板两条流水线分不构造流水施工,做到连续平衡消费
第一节安排安排全部工程按照分阶段平行流水功课方案,安排由一端至另一端流水功课(如以下图)
构造施工分两条要紧流水线:一条是以年夜模板为主,每一单位层为一流水段,装备五条轴线的年夜模板,分六段流水;另一条是以外墙砌砖为主,、每二个单位层为一流水段,全楼分三段流水
施工工艺流程如下:1
构造施工工艺流程2
内装修工艺流程3
外装修工艺流程第二节义务分别土建工程由施工队构造综合年夜包队,板墙钢筋由钢筋加工厂一致配制网片,水电装置由水电专业队共同施工

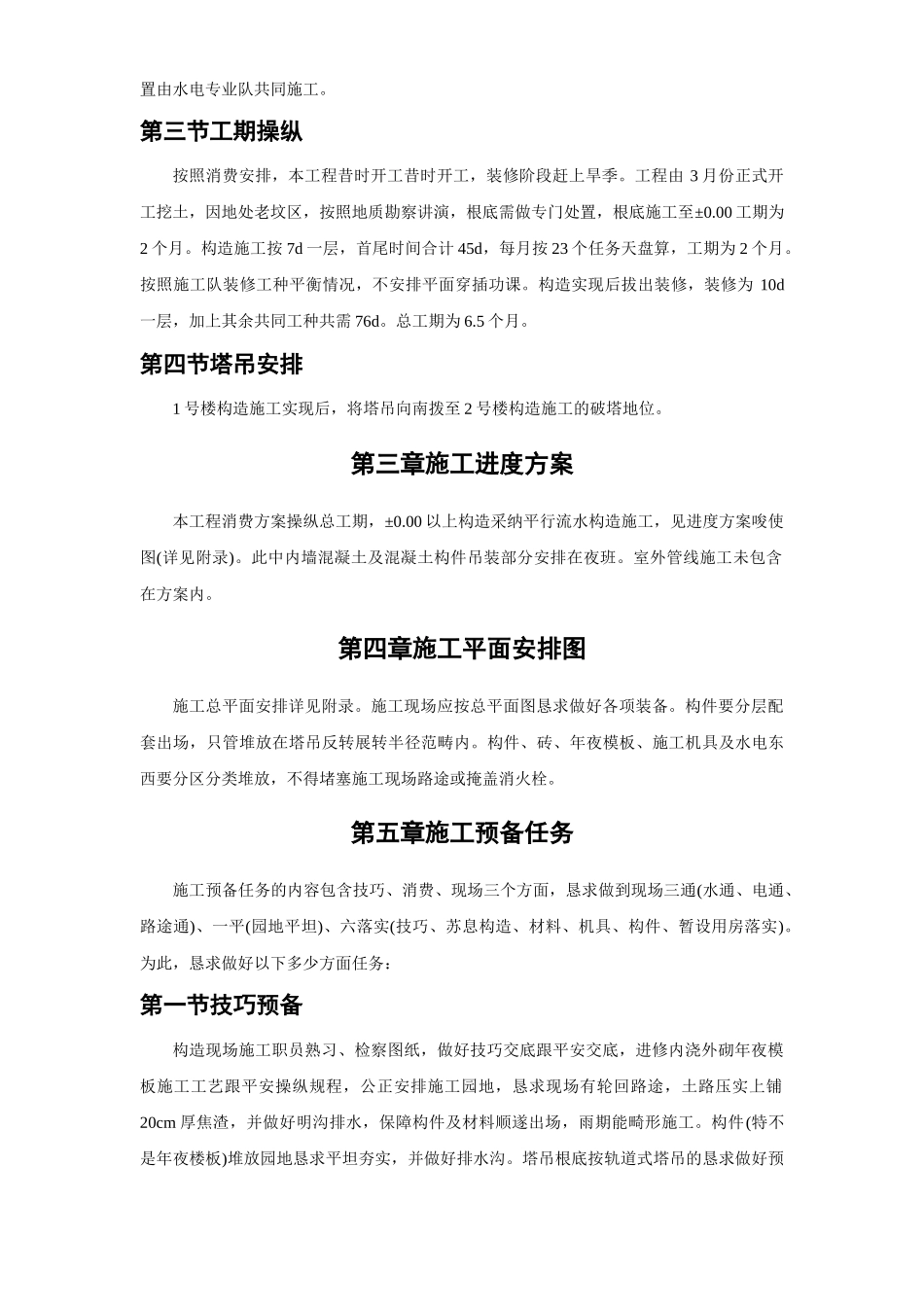

第三节工期操纵按照消费安排,本工程昔时开工昔时开工,装修阶段赶上旱季
工程由3月份正式开工挖土,因地处老坟区,按照地质勘察讲演,根底需做专门处置,根底施工至±0
00工期为2个月
构造施工按7d一层,首尾时间
