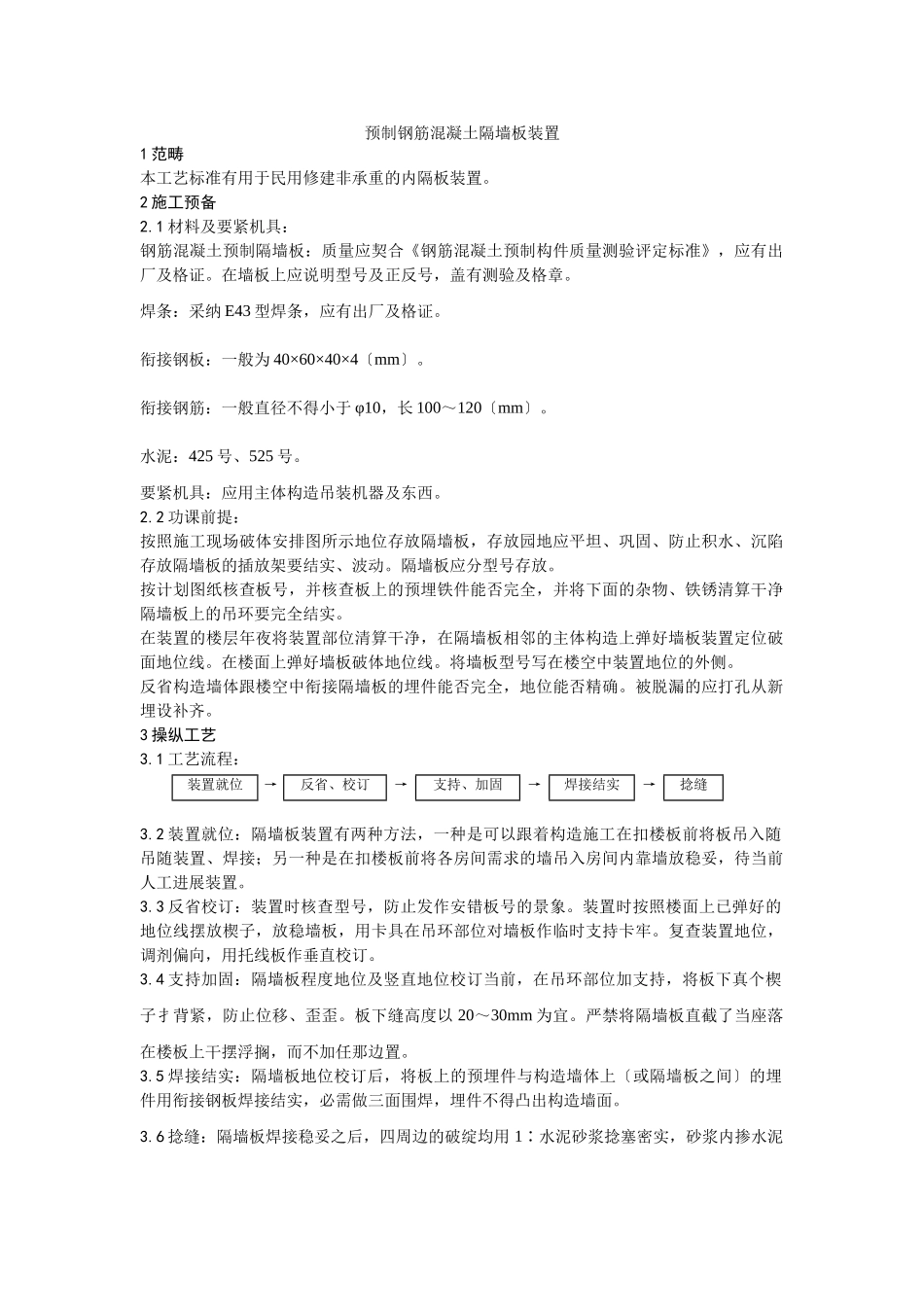

预制钢筋混凝土隔墙板装置1范畴本工艺标准有用于民用修建非承重的内隔板装置
2施工预备2
1材料及要紧机具:钢筋混凝土预制隔墙板:质量应契合《钢筋混凝土预制构件质量测验评定标准》,应有出厂及格证
在墙板上应说明型号及正反号,盖有测验及格章
焊条:采纳E43型焊条,应有出厂及格证
衔接钢板:一般为40×60×40×4〔mm〕
衔接钢筋:一般直径不得小于φ10,长100~120〔mm〕
水泥:425号、525号
要紧机具:应用主体构造吊装机器及东西
2功课前提:按照施工现场破体安排图所示地位存放隔墙板,存放园地应平坦、巩固、防止积水、沉陷存放隔墙板的插放架要结实、波动
隔墙板应分型号存放
按计划图纸核查板号,并核查板上的预埋铁件能否完全,并将下面的杂物、铁锈清算干净隔墙板上的吊环要完全结实
在装置的楼层年夜将装置部位清算干净,在隔墙板相邻的主体构造上弹好墙板装置定位破面地位线
在楼面上弹好墙板破体地位线
将墙板型号写在楼空中装置地位的外侧
反省构造墙体跟楼空中衔接隔墙板的埋件能否完全,地位能否精确
被脱漏的应打孔从新埋设补齐
3操纵工艺3
1工艺流程:装置就位→反省、校订→支持、加固→焊接结实→捻缝3
2装置就位:隔墙板装置有两种方法,一种是可以跟着构造施工在扣楼板前将板吊入随吊随装置、焊接;另一种是在扣楼板前将各房间需求的墙吊入房间内靠墙放稳妥,待当前人工进展装置
3反省校订:装置时核查型号,防止发作安错板号的景象
装置时按照楼面上已弹好的地位线摆放楔子,放稳墙板,用卡具在吊环部位对墙板作临时支持卡牢
复查装置地位,调剂偏向,用托线板作垂直校订
4支持加固:隔墙板程度地位及竖直地位校订当前,在吊环部位加支持,将板下真个楔子扌背紧,防止位移、歪歪
板下缝高度以20~30mm为宜
严禁将隔墙板直截了当座落在楼板上干摆浮搁,而不加任那边置
5焊接结实:隔墙板地位校订后
