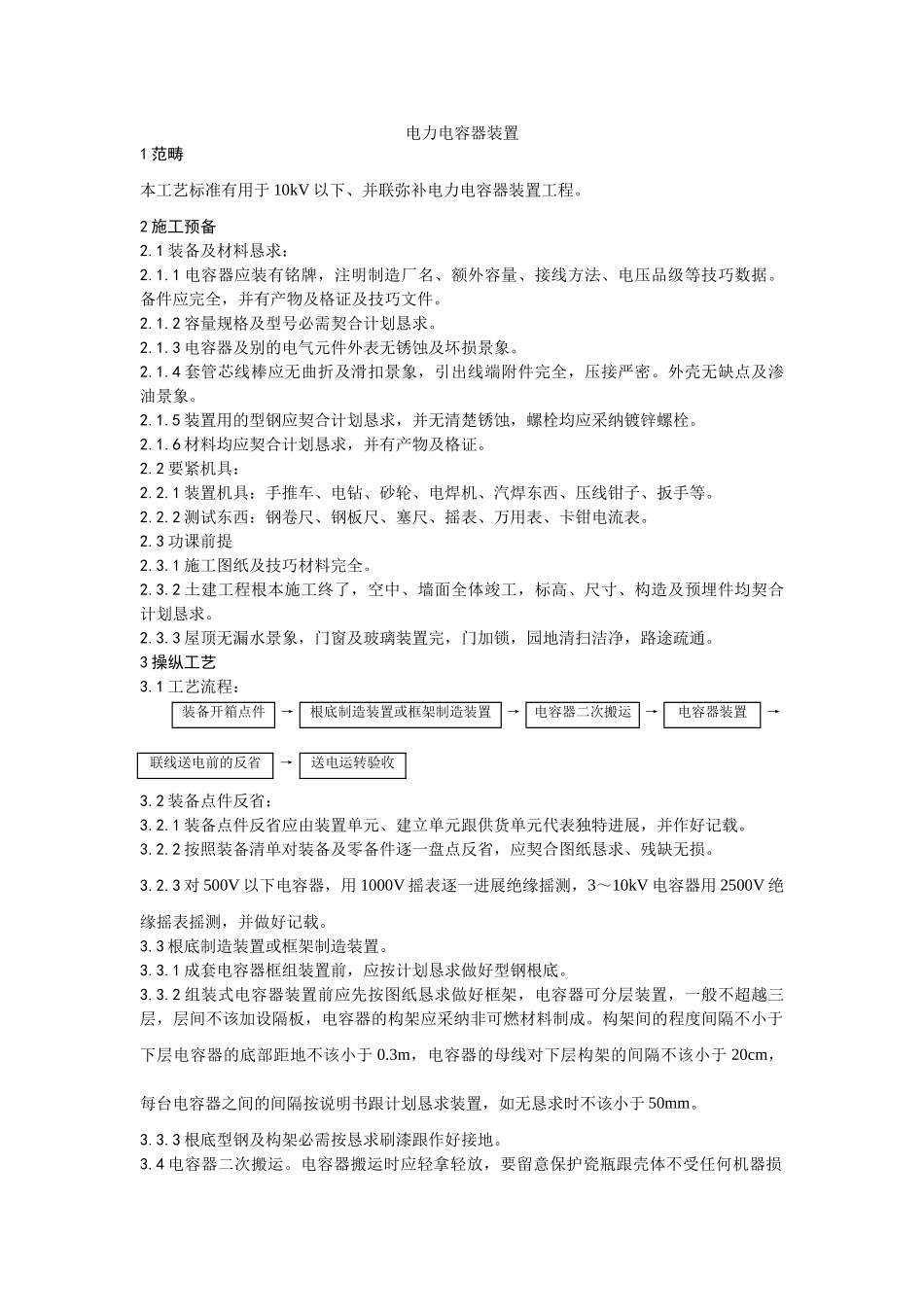

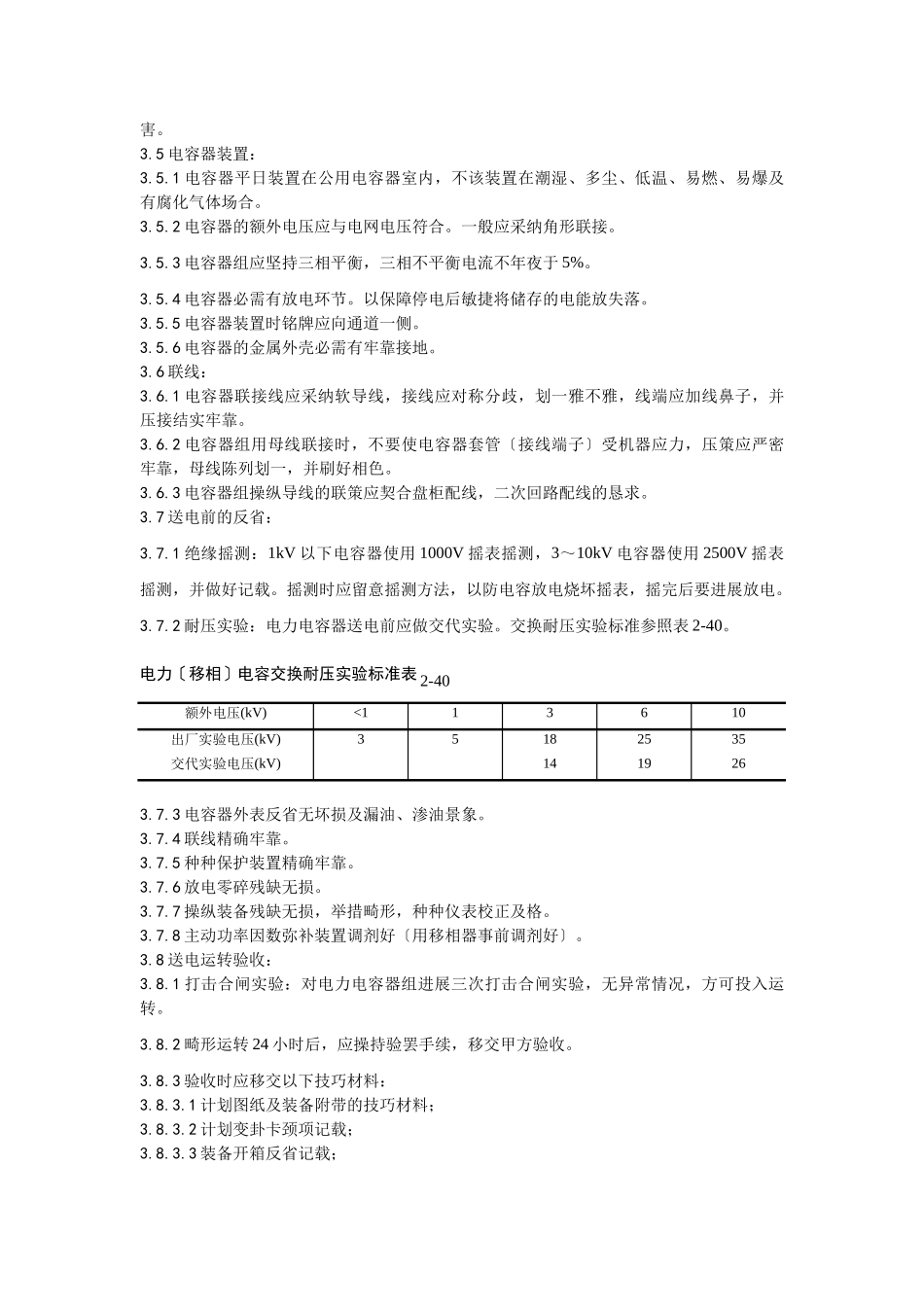

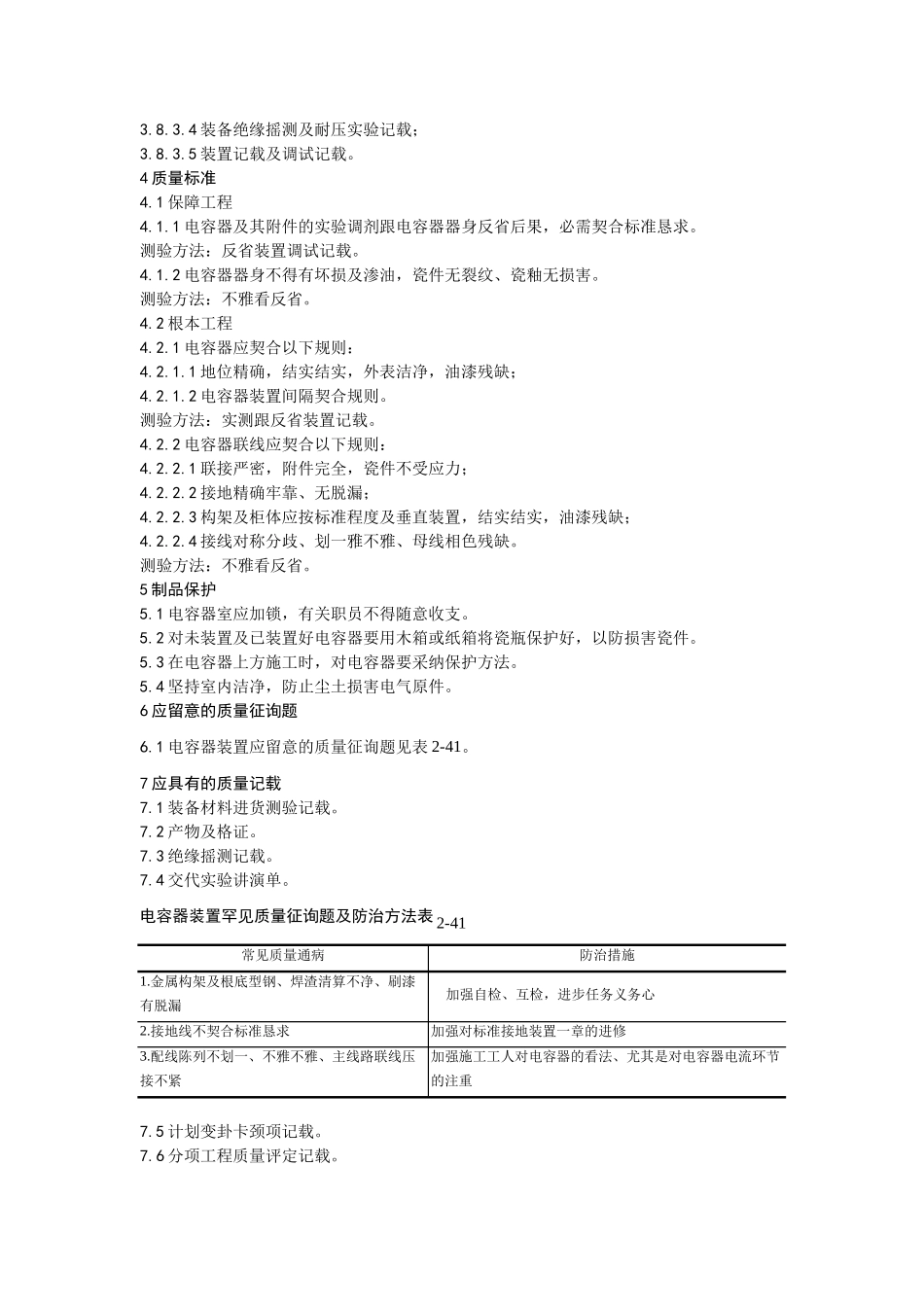

电力电容器装置1范畴本工艺标准有用于10kV以下、并联弥补电力电容器装置工程。2施工预备2.1装备及材料恳求:2.1.1电容器应装有铭牌,注明制造厂名、额外容量、接线方法、电压品级等技巧数据。备件应完全,并有产物及格证及技巧文件。2.1.2容量规格及型号必需契合计划恳求。2.1.3电容器及别的电气元件外表无锈蚀及坏损景象。2.1.4套管芯线棒应无曲折及滑扣景象,引出线端附件完全,压接严密。外壳无缺点及渗油景象。2.1.5装置用的型钢应契合计划恳求,并无清楚锈蚀,螺栓均应采纳镀锌螺栓。2.1.6材料均应契合计划恳求,并有产物及格证。2.2要紧机具:2.2.1装置机具:手推车、电钻、砂轮、电焊机、汽焊东西、压线钳子、扳手等。2.2.2测试东西:钢卷尺、钢板尺、塞尺、摇表、万用表、卡钳电流表。2.3功课前提2.3.1施工图纸及技巧材料完全。2.3.2土建工程根本施工终了,空中、墙面全体竣工,标高、尺寸、构造及预埋件均契合计划恳求。2.3.3屋顶无漏水景象,门窗及玻璃装置完,门加锁,园地清扫洁净,路途疏通。3操纵工艺3.1工艺流程:装备开箱点件→根底制造装置或框架制造装置→电容器二次搬运→电容器装置→联线送电前的反省→送电运转验收3.2装备点件反省:3.2.1装备点件反省应由装置单元、建立单元跟供货单元代表独特进展,并作好记载。3.2.2按照装备清单对装备及零备件逐一盘点反省,应契合图纸恳求、残缺无损。3.2.3对500V以下电容器,用1000V摇表逐一进展绝缘摇测,3~10kV电容器用2500V绝缘摇表摇测,并做好记载。3.3根底制造装置或框架制造装置。3.3.1成套电容器框组装置前,应按计划恳求做好型钢根底。3.3.2组装式电容器装置前应先按图纸恳求做好框架,电容器可分层装置,一般不超越三层,层间不该加设隔板,电容器的构架应采纳非可燃材料制成。构架间的程度间隔不小于下层电容器的底部距地不该小于0.3m,电容器的母线对下层构架的间隔不该小于20cm,每台电容器之间的间隔按说明书跟计划恳求装置,如无恳求时不该小于50mm。3.3.3根底型钢及构架必需按恳求刷漆跟作好接地。3.4电容器二次搬运。电容器搬运时应轻拿轻放,要留意保护瓷瓶跟壳体不受任何机器损害。3.5电容器装置:3.5.1电容器平日装置在公用电容器室内,不该装置在潮湿、多尘、低温、易燃、易爆及有腐化气体场合。3.5.2电容器的额外电压应与电网电压符合。一般应采纳角形联接。3.5.3电容器组应坚持三相平衡,三相不平衡电流不年夜于5%。3.5.4电容器必需有放电环节。以保障停电后敏捷将储存的电能放失落。3.5.5电容器装置时铭牌应向通道一侧。3.5.6电容器的金属外壳必需有牢靠接地。3.6联线:3.6.1电容器联接线应采纳软导线,接线应对称分歧,划一雅不雅,线端应加线鼻子,并压接结实牢靠。3.6.2电容器组用母线联接时,不要使电容器套管〔接线端子〕受机器应力,压策应严密牢靠,母线陈列划一,并刷好相色。3.6.3电容器组操纵导线的联策应契合盘柜配线,二次回路配线的恳求。3.7送电前的反省:3.7.1绝缘摇测:1kV以下电容器使用1000V摇表摇测,3~10kV电容器使用2500V摇表摇测,并做好记载。摇测时应留意摇测方法,以防电容放电烧坏摇表,摇完后要进展放电。3.7.2耐压实验:电力电容器送电前应做交代实验。交换耐压实验标准参照表2-40。电力〔移相〕电容交换耐压实验标准表2-40额外电压(kV)<113610出厂实验电压(kV)35182535交代实验电压(kV)1419263.7.3电容器外表反省无坏损及漏油、渗油景象。3.7.4联线精确牢靠。3.7.5种种保护装置精确牢靠。3.7.6放电零碎残缺无损。3.7.7操纵装备残缺无损,举措畸形,种种仪表校正及格。3.7.8主动功率因数弥补装置调剂好〔用移相器事前调剂好〕。3.8送电运转验收:3.8.1打击合闸实验:对电力电容器组进展三次打击合闸实验,无异常情况,方可投入运转。3.8.2畸形运转24小时后,应操持验罢手续,移交甲方验收。3.8.3验收时应移交以下技巧材料:3.8.3.1计划图纸及装备附带的技巧材料;3.8.3.2计划变卦卡颈项记载;3.8.3.3装备开箱反省记载;3.8.3.4装备绝缘摇测及耐压实验记载;3.8.3.5装置记载及调试记载。4质量标准4.1保障工程4.1.1电容器及其附件的实验调剂跟电容器器身反省后果...
