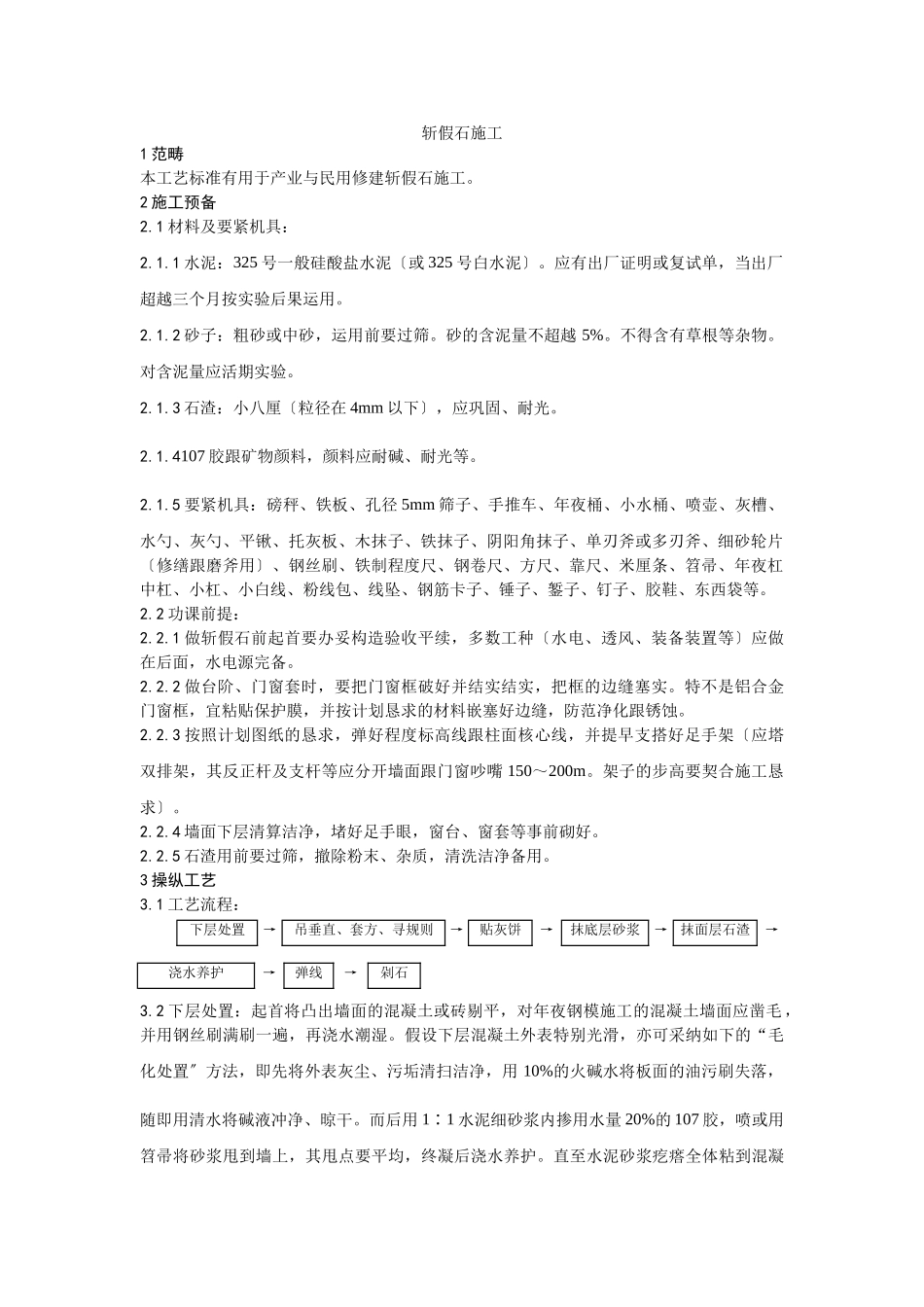

斩假石施工1范畴本工艺标准有用于产业与民用修建斩假石施工
2施工预备2
1材料及要紧机具:2
1水泥:325号一般硅酸盐水泥〔或325号白水泥〕
应有出厂证明或复试单,当出厂超越三个月按实验后果运用
2砂子:粗砂或中砂,运用前要过筛
砂的含泥量不超越5%
不得含有草根等杂物
对含泥量应活期实验
3石渣:小八厘〔粒径在4mm以下〕,应巩固、耐光
4107胶跟矿物颜料,颜料应耐碱、耐光等
5要紧机具:磅秤、铁板、孔径5mm筛子、手推车、年夜桶、小水桶、喷壶、灰槽、水勺、灰勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、细砂轮片〔修缮跟磨斧用〕、钢丝刷、铁制程度尺、钢卷尺、方尺、靠尺、米厘条、笤帚、年夜杠中杠、小杠、小白线、粉线包、线坠、钢筋卡子、锤子、錾子、钉子、胶鞋、东西袋等
2功课前提:2
1做斩假石前起首要办妥构造验收平续,多数工种〔水电、透风、装备装置等〕应做在后面,水电源完备
2做台阶、门窗套时,要把门窗框破好并结实结实,把框的边缝塞实
特不是铝合金门窗框,宜粘贴保护膜,并按计划恳求的材料嵌塞好边缝,防范净化跟锈蚀
3按照计划图纸的恳求,弹好程度标高线跟柱面核心线,并提早支搭好足手架〔应塔双排架,其反正杆及支杆等应分开墙面跟门窗吵嘴150~200m
架子的步高要契合施工恳求〕
4墙面下层清算洁净,堵好足手眼,窗台、窗套等事前砌好
5石渣用前要过筛,撤除粉末、杂质,清洗洁净备用
3操纵工艺3
1工艺流程:下层处置→吊垂直、套方、寻规则→贴灰饼→抹底层砂浆→抹面层石渣→浇水养护→弹线→剁石3
2下层处置:起首将凸出墙面的混凝土或砖剔平,对年夜钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水潮湿
假设下层混凝土外表特别光滑,亦可采纳如下的“毛化处置〞方法,即先将外表灰尘、污垢清扫
