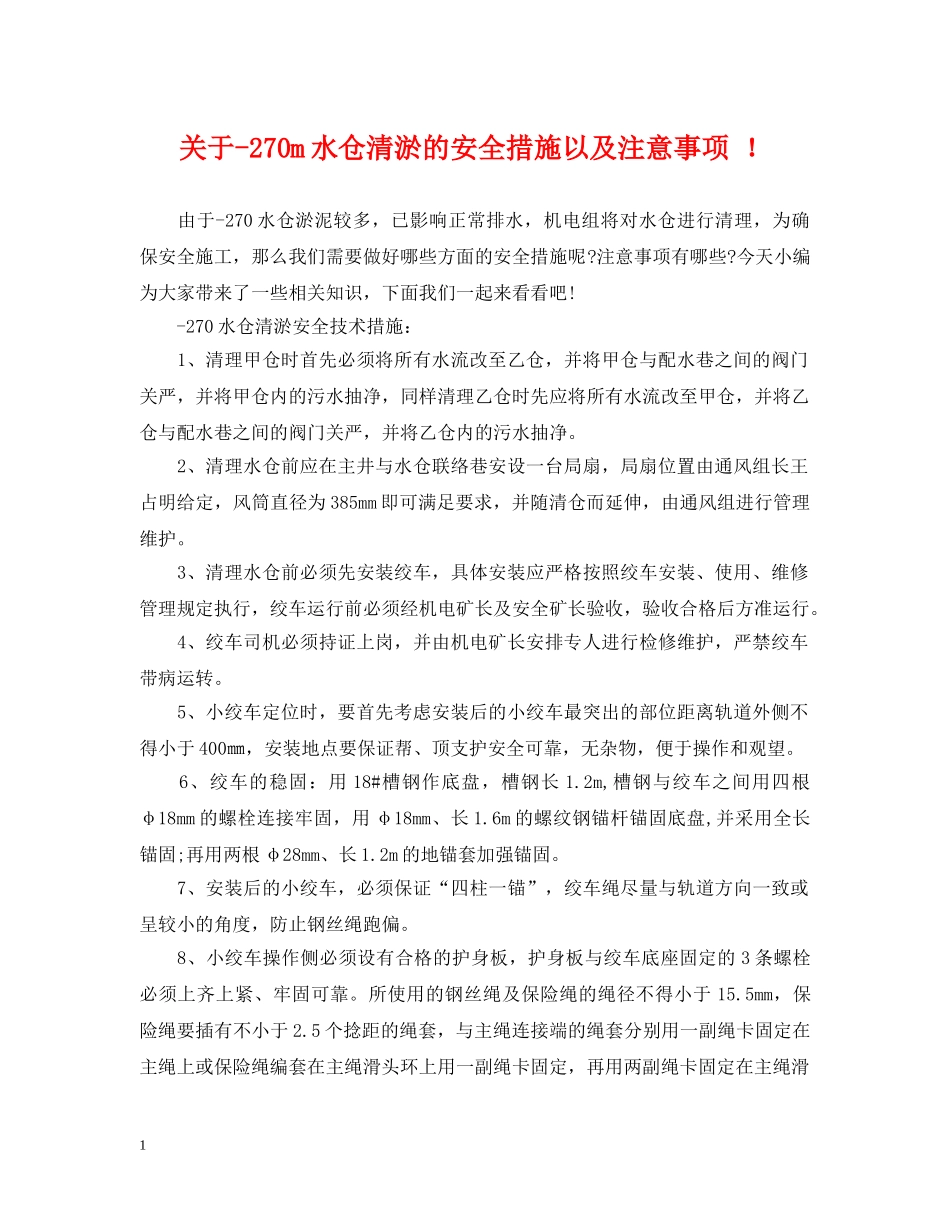

关于-270m水仓清淤的安全措施以及注意事项
由于-270水仓淤泥较多,已影响正常排水,机电组将对水仓进行清理,为确保安全施工,那么我们需要做好哪些方面的安全措施呢
注意事项有哪些
今天小编为大家带来了一些相关知识,下面我们一起来看看吧
-270水仓清淤安全技术措施:1、清理甲仓时首先必须将所有水流改至乙仓,并将甲仓与配水巷之间的阀门关严,并将甲仓内的污水抽净,同样清理乙仓时先应将所有水流改至甲仓,并将乙仓与配水巷之间的阀门关严,并将乙仓内的污水抽净
2、清理水仓前应在主井与水仓联络巷安设一台局扇,局扇位置由通风组长王占明给定,风筒直径为385mm即可满足要求,并随清仓而延伸,由通风组进行管理维护
3、清理水仓前必须先安装绞车,具体安装应严格按照绞车安装、使用、维修管理规定执行,绞车运行前必须经机电矿长及安全矿长验收,验收合格后方准运行
4、绞车司机必须持证上岗,并由机电矿长安排专人进行检修维护,严禁绞车带病运转

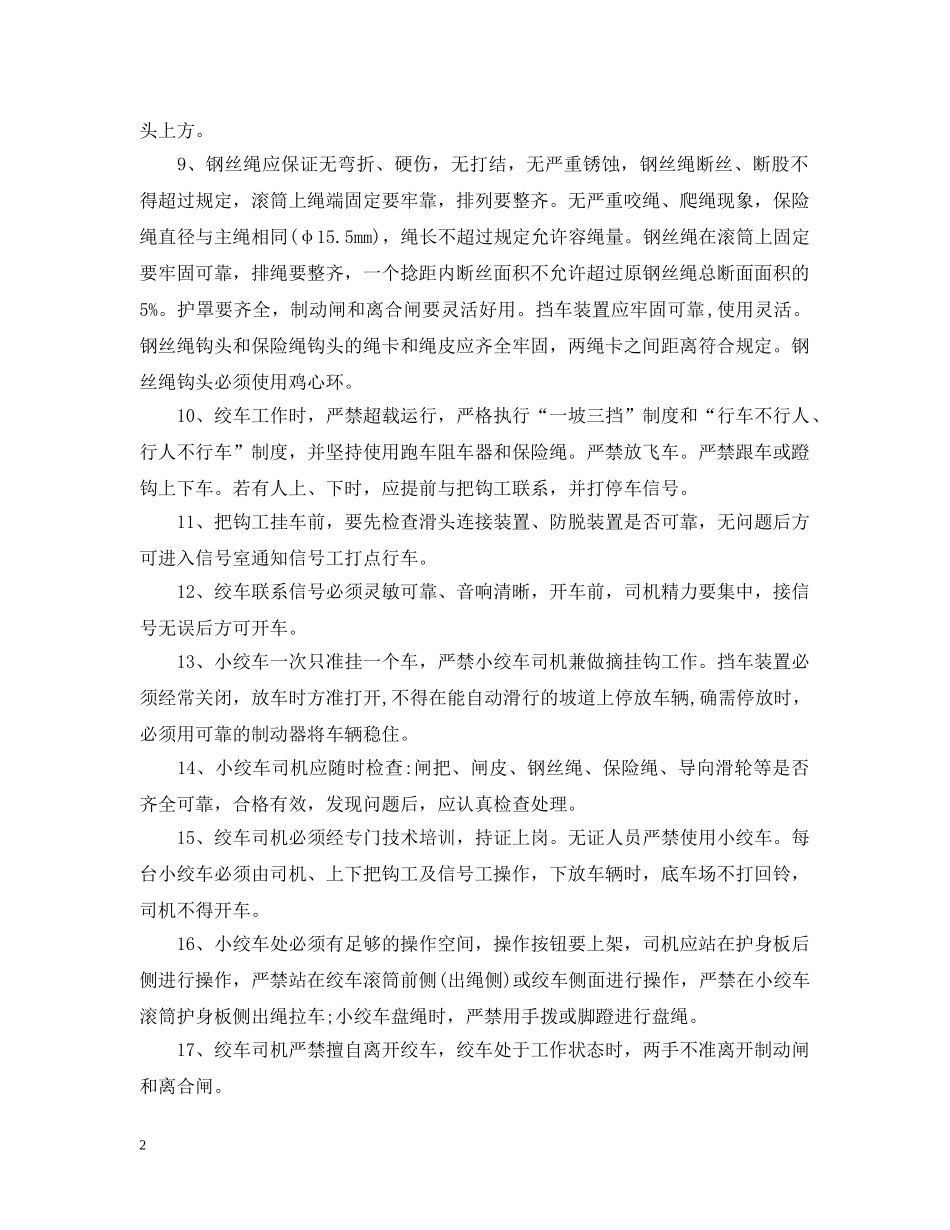

5、小绞车定位时,要首先考虑安装后的小绞车最突出的部位距离轨道外侧不得小于400㎜,安装地点要保证帮、顶支护安全可靠,无杂物,便于操作和观望
6、绞车的稳固:用18#槽钢作底盘,槽钢长1
2m,槽钢与绞车之间用四根φ18mm的螺栓连接牢固,用φ18mm、长1
6m的螺纹钢锚杆锚固底盘,并采用全长锚固;再用两根φ28mm、长1
2m的地锚套加强锚固
7、安装后的小绞车,必须保证“四柱一锚”,绞车绳尽量与轨道方向一致或呈较小的角度,防止钢丝绳跑偏
8、小绞车操作侧必须设有合格的护身板,护身板与绞车底座固定的3条螺栓必须上齐上紧、牢固可靠
所使用的钢丝绳及保险绳的绳径不得小于15
5mm,保险绳要插有不小于2

5个捻距的绳套,与主绳连接端的绳套分别用一副绳卡固定在主绳上或保险绳编套在主绳滑
