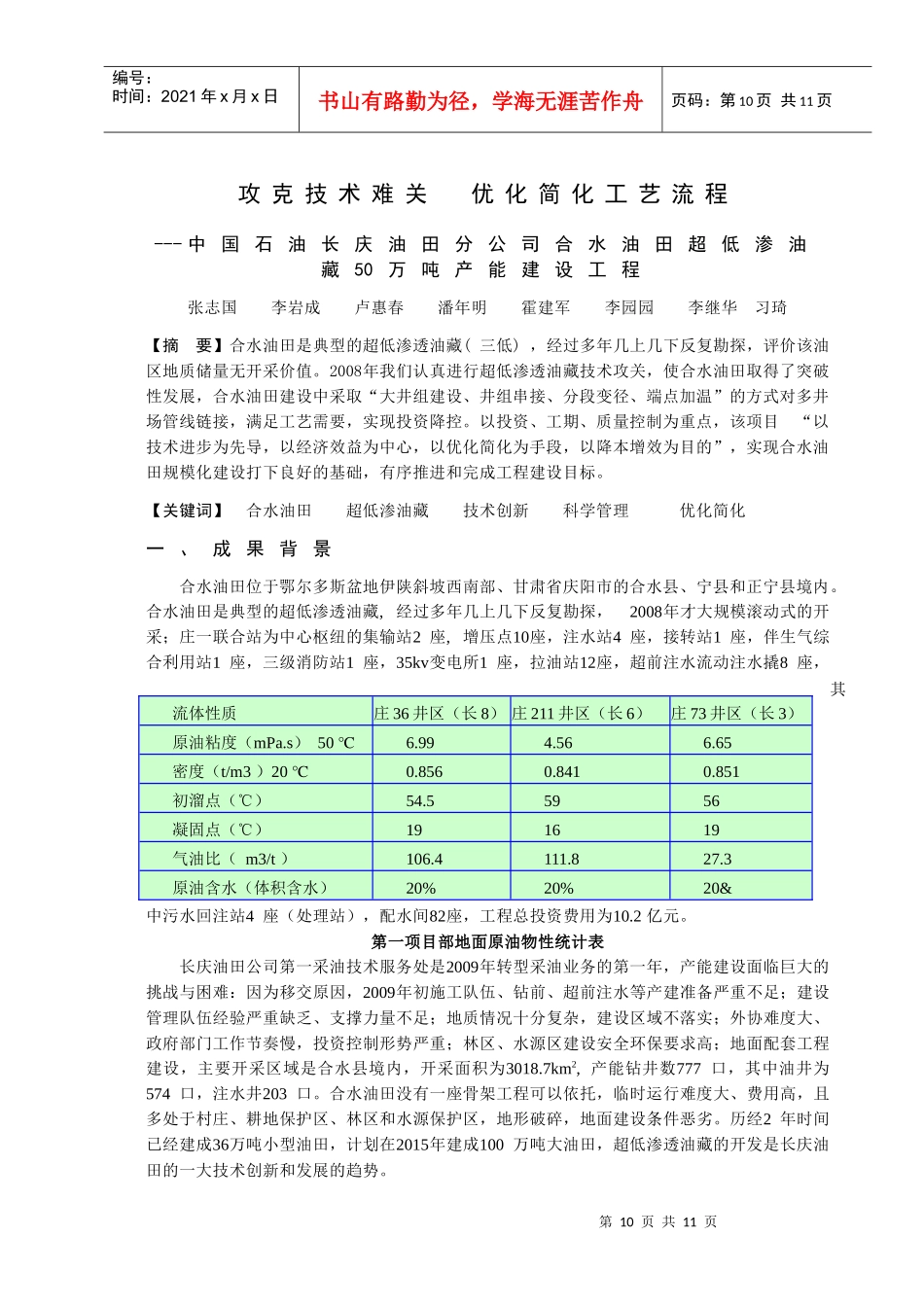

第10页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第10页共11页攻克技术难关优化简化工艺流程---中国石油长庆油田分公司合水油田超低渗油藏50万吨产能建设工程张志国李岩成卢惠春潘年明霍建军李园园李继华习琦【摘要】合水油田是典型的超低渗透油藏(三低),经过多年几上几下反复勘探,评价该油区地质储量无开采价值
2008年我们认真进行超低渗透油藏技术攻关,使合水油田取得了突破性发展,合水油田建设中采取“大井组建设、井组串接、分段变径、端点加温”的方式对多井场管线链接,满足工艺需要,实现投资降控

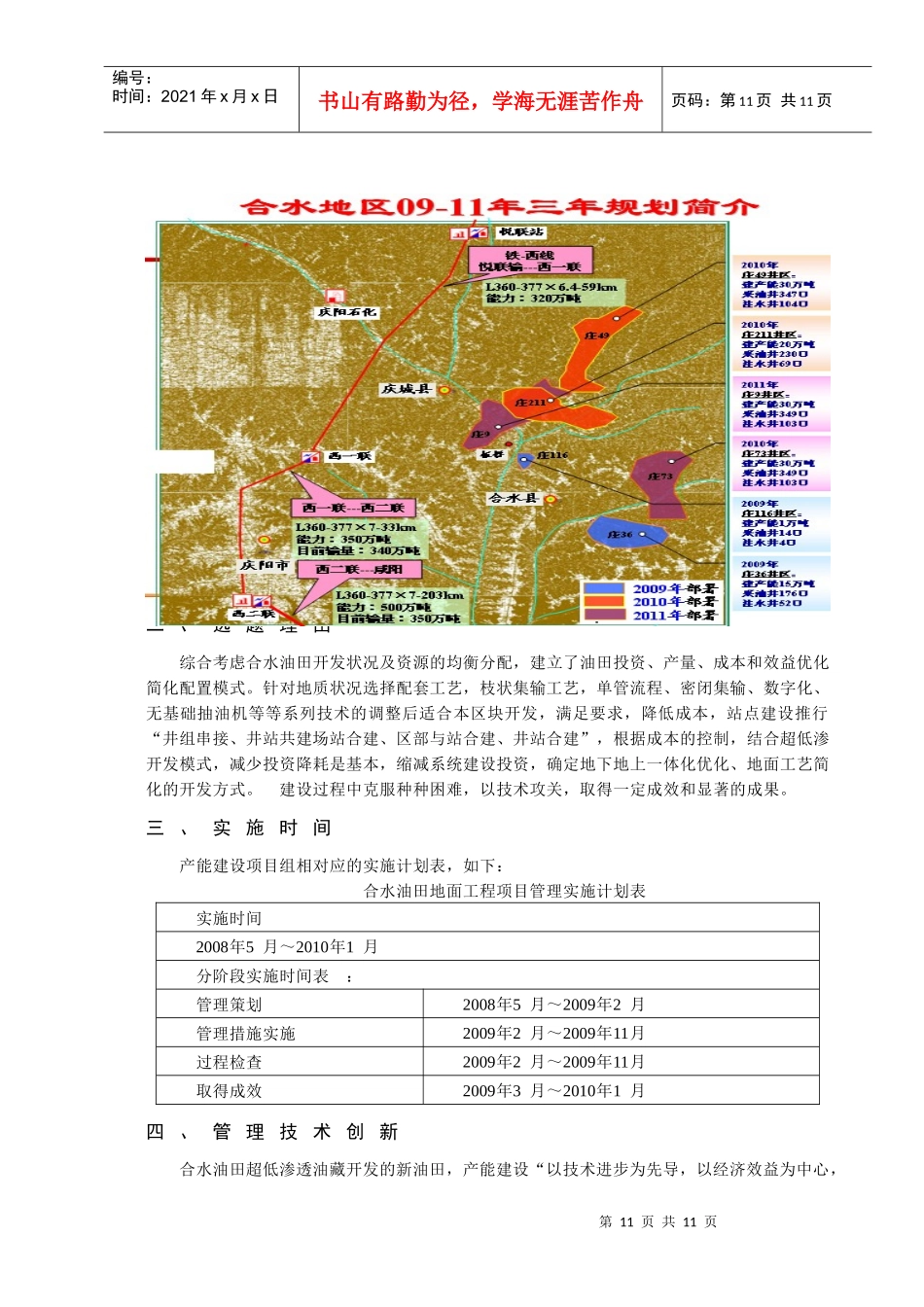

以投资、工期、质量控制为重点,该项目“以技术进步为先导,以经济效益为中心,以优化简化为手段,以降本增效为目的”,实现合水油田规模化建设打下良好的基础,有序推进和完成工程建设目标
【关键词】合水油田超低渗油藏技术创新科学管理优化简化一、成果背景合水油田位于鄂尔多斯盆地伊陕斜坡西南部、甘肃省庆阳市的合水县、宁县和正宁县境内

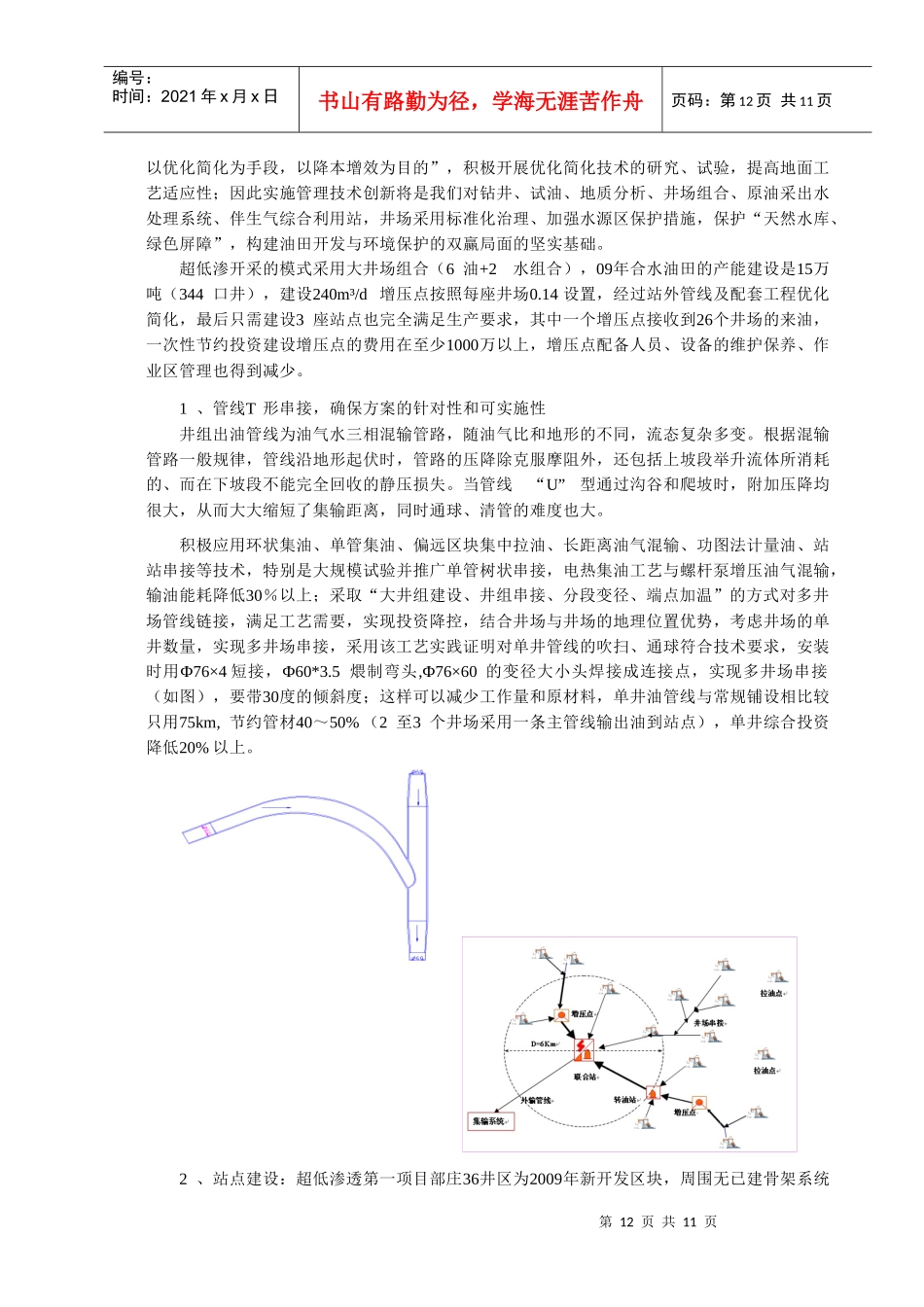

合水油田是典型的超低渗透油藏,经过多年几上几下反复勘探,2008年才大规模滚动式的开采;庄一联合站为中心枢纽的集输站2座,增压点10座,注水站4座,接转站1座,伴生气综合利用站1座,三级消防站1座,35kv变电所1座,拉油站12座,超前注水流动注水撬8座,其中污水回注站4座(处理站),配水间82座,工程总投资费用为10
第一项目部地面原油物性统计表长庆油田公司第一采油技术服务处是2009年转型采油业务的第一年,产能建设面临巨大的挑战与困难:因为移交原因,2009年初施工队伍、钻前、超前注水等产建准备严重不足;建设管理队伍经验严重缺乏、支撑力量不足;地质情况十分复杂,建设区域不落实;外协难度大、政府部门工作节奏慢,投资控制形势严重;林区、水源区建设安全环保要求高;地面配套工程建设,主要开采区域是合水县境内,开采面积为3018
