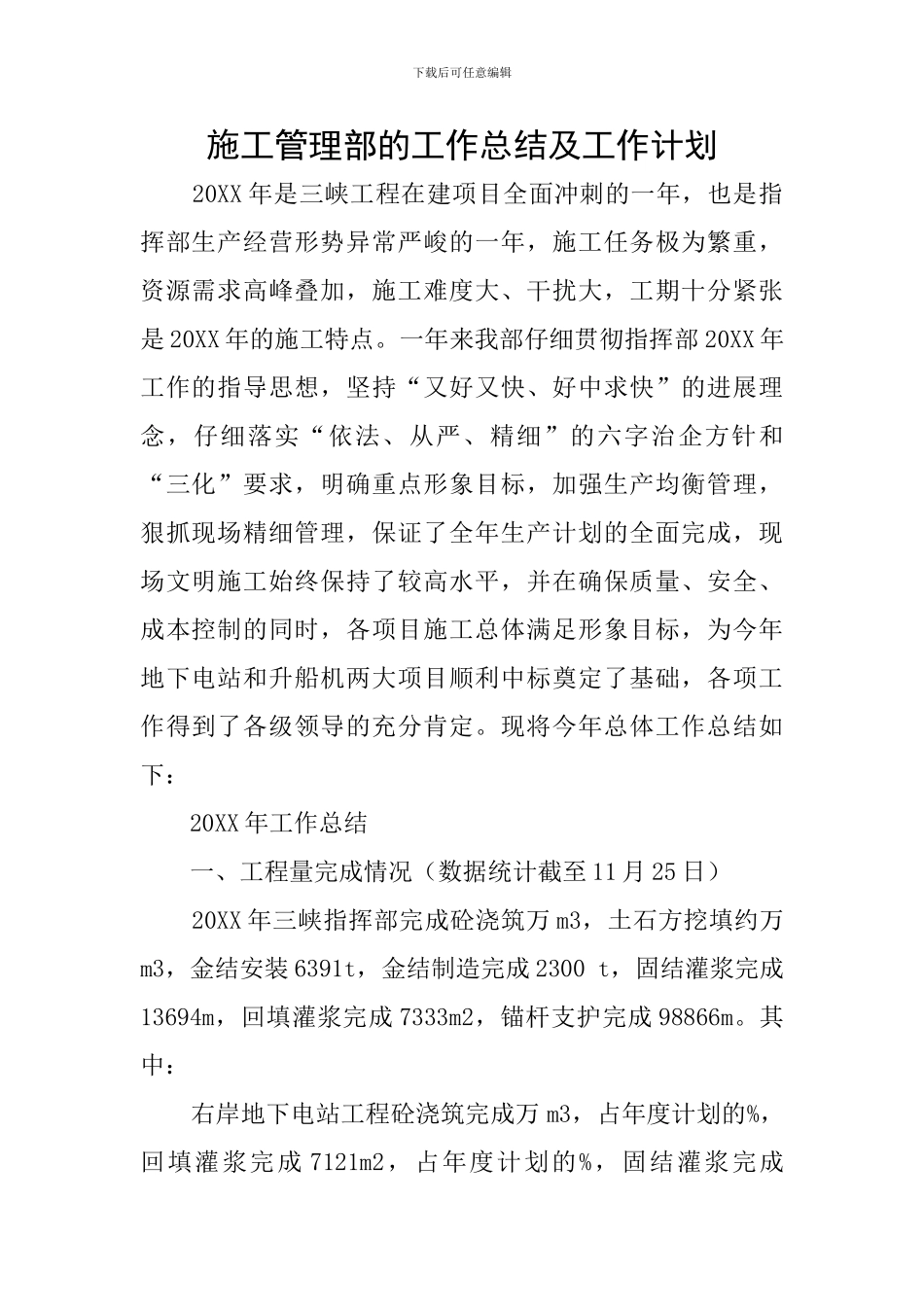

下载后可任意编辑施工管理部的工作总结及工作计划20XX年是三峡工程在建项目全面冲刺的一年,也是指挥部生产经营形势异常严峻的一年,施工任务极为繁重,资源需求高峰叠加,施工难度大、干扰大,工期十分紧张是20XX年的施工特点
一年来我部仔细贯彻指挥部20XX年工作的指导思想,坚持“又好又快、好中求快”的进展理念,仔细落实“依法、从严、精细”的六字治企方针和“三化”要求,明确重点形象目标,加强生产均衡管理,狠抓现场精细管理,保证了全年生产计划的全面完成,现场文明施工始终保持了较高水平,并在确保质量、安全、成本控制的同时,各项目施工总体满足形象目标,为今年地下电站和升船机两大项目顺利中标奠定了基础,各项工作得到了各级领导的充分肯定
现将今年总体工作总结如下:20XX年工作总结一、工程量完成情况(数据统计截至11月25日)20XX年三峡指挥部完成砼浇筑万m3,土石方挖填约万m3,金结安装6391t,金结制造完成2300t,固结灌浆完成13694m,回填灌浆完成7333m2,锚杆支护完成98866m

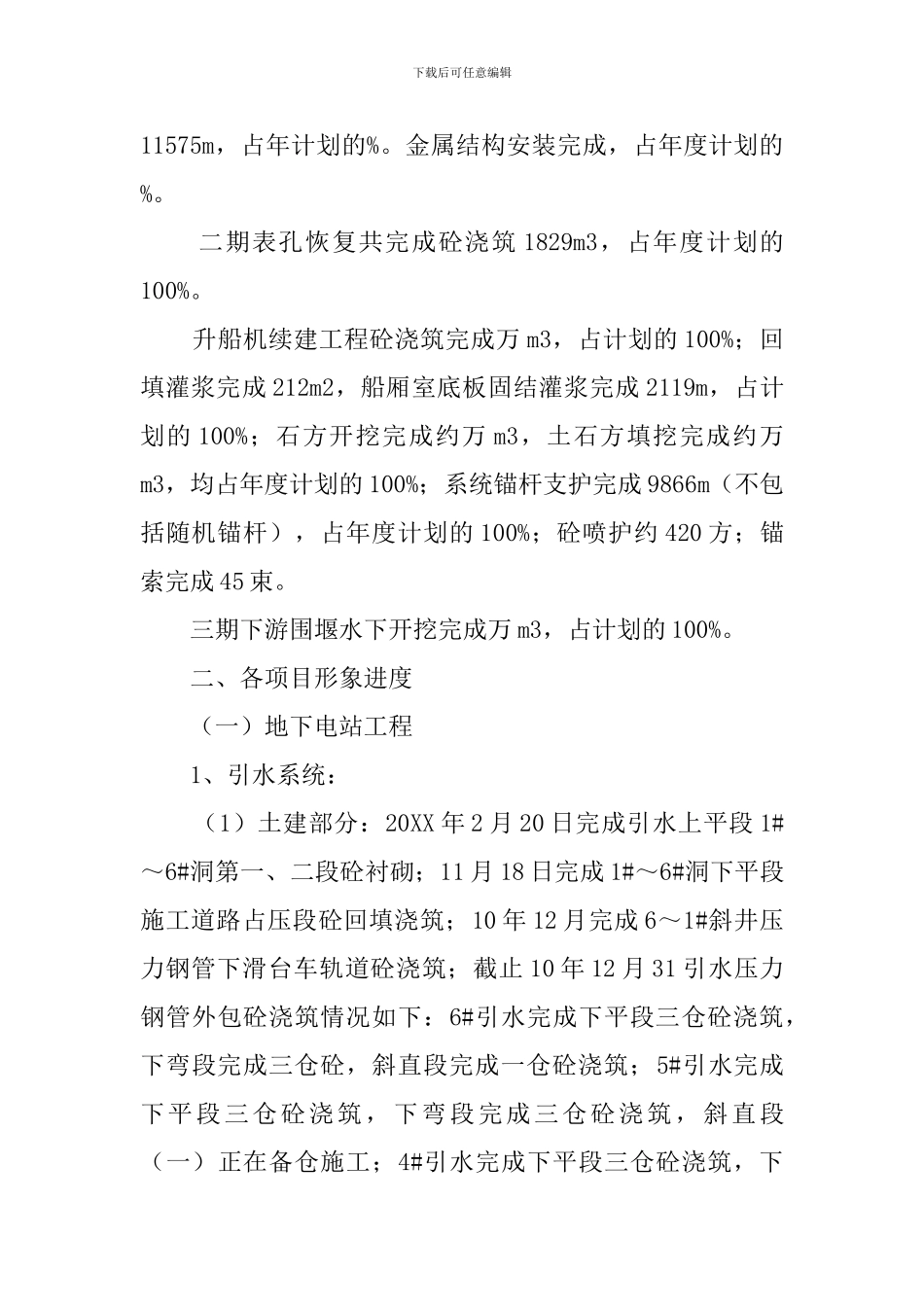

其中:右岸地下电站工程砼浇筑完成万m3,占年度计划的%,回填灌浆完成7121m2,占年度计划的%,固结灌浆完成下载后可任意编辑11575m,占年计划的%
金属结构安装完成,占年度计划的%
二期表孔恢复共完成砼浇筑1829m3,占年度计划的100%
升船机续建工程砼浇筑完成万m3,占计划的100%;回填灌浆完成212m2,船厢室底板固结灌浆完成2119m,占计划的100%;石方开挖完成约万m3,土石方填挖完成约万m3,均占年度计划的100%;系统锚杆支护完成9866m(不包括随机锚杆),占年度计划的100%;砼喷护约420方;锚索完成45束
三期下游围堰水下开挖完成万m3,占计划的100%

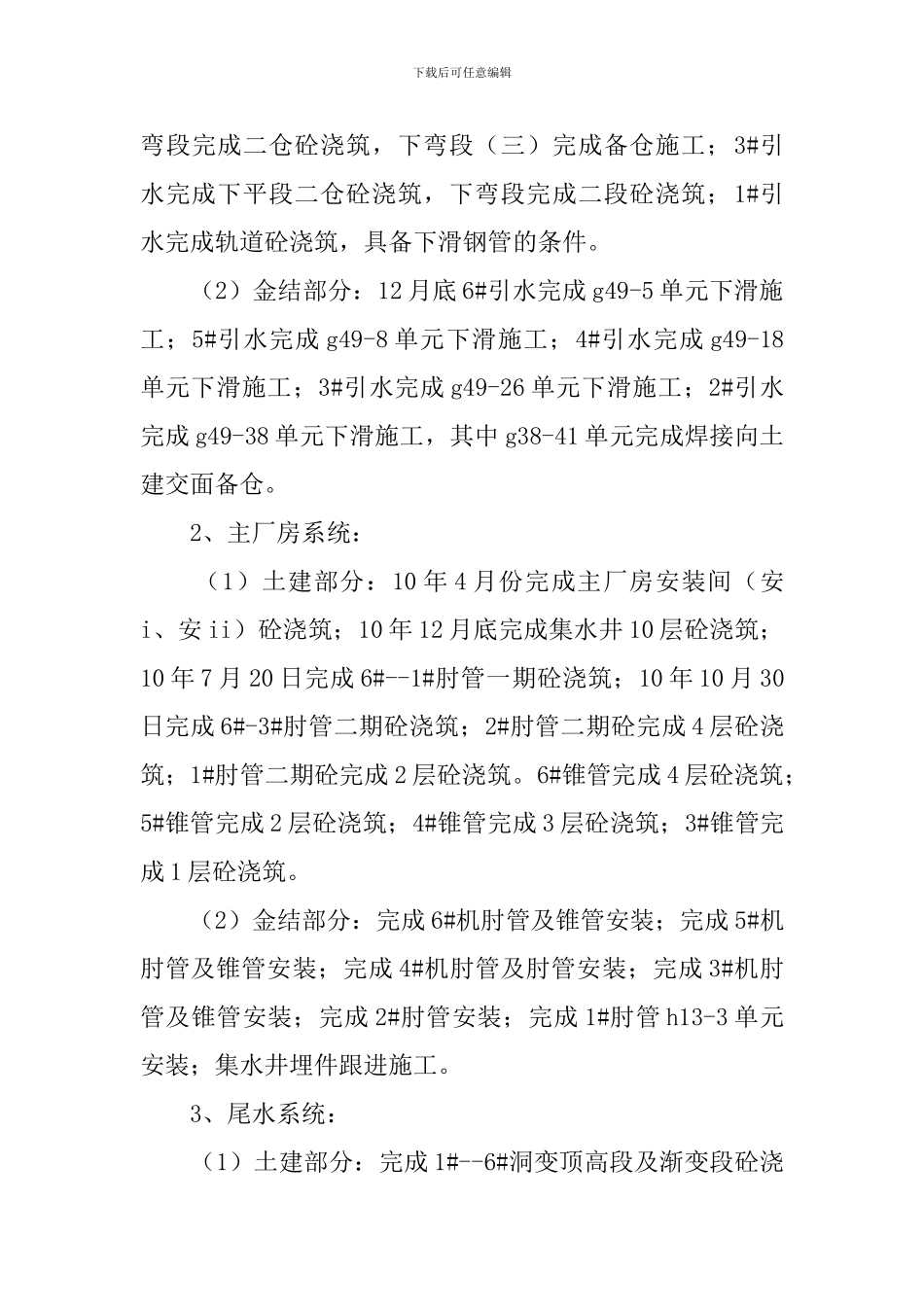

二、各项目形象进度(一)地下电站工程1、引水系统:(1)土建部分:20XX年2月20日完成引水上平段1#
