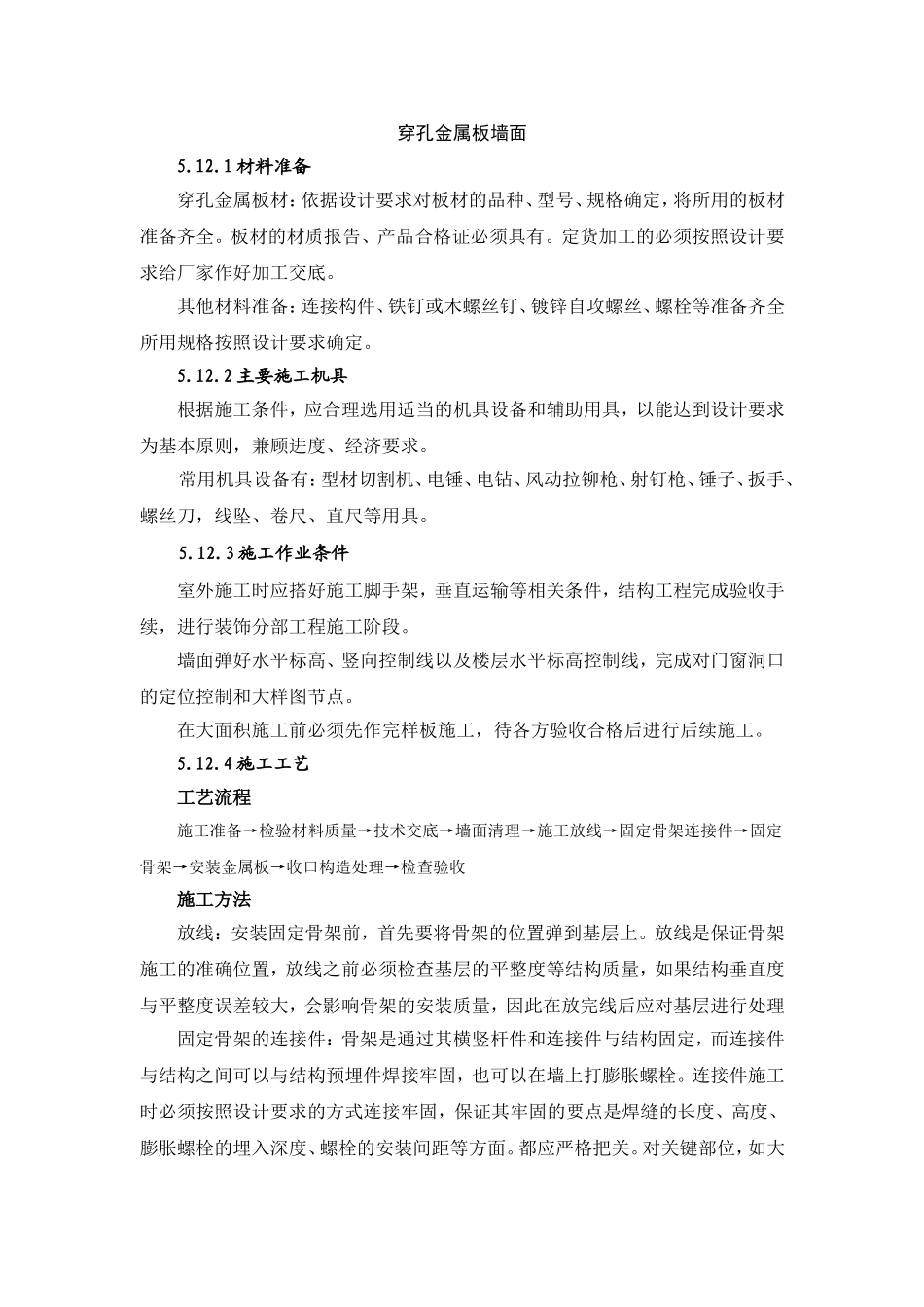

穿孔金属板墙面5
1材料准备穿孔金属板材:依据设计要求对板材的品种、型号、规格确定,将所用的板材准备齐全
板材的材质报告、产品合格证必须具有
定货加工的必须按照设计要求给厂家作好加工交底
其他材料准备:连接构件、铁钉或木螺丝钉、镀锌自攻螺丝、螺栓等准备齐全所用规格按照设计要求确定
2主要施工机具根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求
常用机具设备有:型材切割机、电锤、电钻、风动拉铆枪、射钉枪、锤子、扳手、螺丝刀,线坠、卷尺、直尺等用具
3施工作业条件室外施工时应搭好施工脚手架,垂直运输等相关条件,结构工程完成验收手续,进行装饰分部工程施工阶段
墙面弹好水平标高、竖向控制线以及楼层水平标高控制线,完成对门窗洞口的定位控制和大样图节点
在大面积施工前必须先作完样板施工,待各方验收合格后进行后续施工
4施工工艺工艺流程施工准备→检验材料质量→技术交底→墙面清理→施工放线→固定骨架连接件→固定骨架→安装金属板→收口构造处理→检查验收施工方法放线:安装固定骨架前,首先要将骨架的位置弹到基层上
放线是保证骨架施工的准确位置,放线之前必须检查基层的平整度等结构质量,如果结构垂直度与平整度误差较大,会影响骨架的安装质量,因此在放完线后应对基层进行处理固定骨架的连接件:骨架是通过其横竖杆件和连接件与结构固定,而连接件与结构之间可以与结构预埋件焊接牢固,也可以在墙上打膨胀螺栓
连接件施工时必须按照设计要求的方式连接牢固,保证其牢固的要点是焊缝的长度、高度、膨胀螺栓的埋入深度、螺栓的安装间距等方面
都应严格把关
对关键部位,如大门入口的上部膨胀螺栓做拉拔试验,看其符合设计要求
型钢一类的连接件,其表面应镀锌,焊缝处刷防锈漆
固定骨架:骨架应预先进行防腐处理
安装骨架位置要准确,结合要牢固
安装后,检查中
