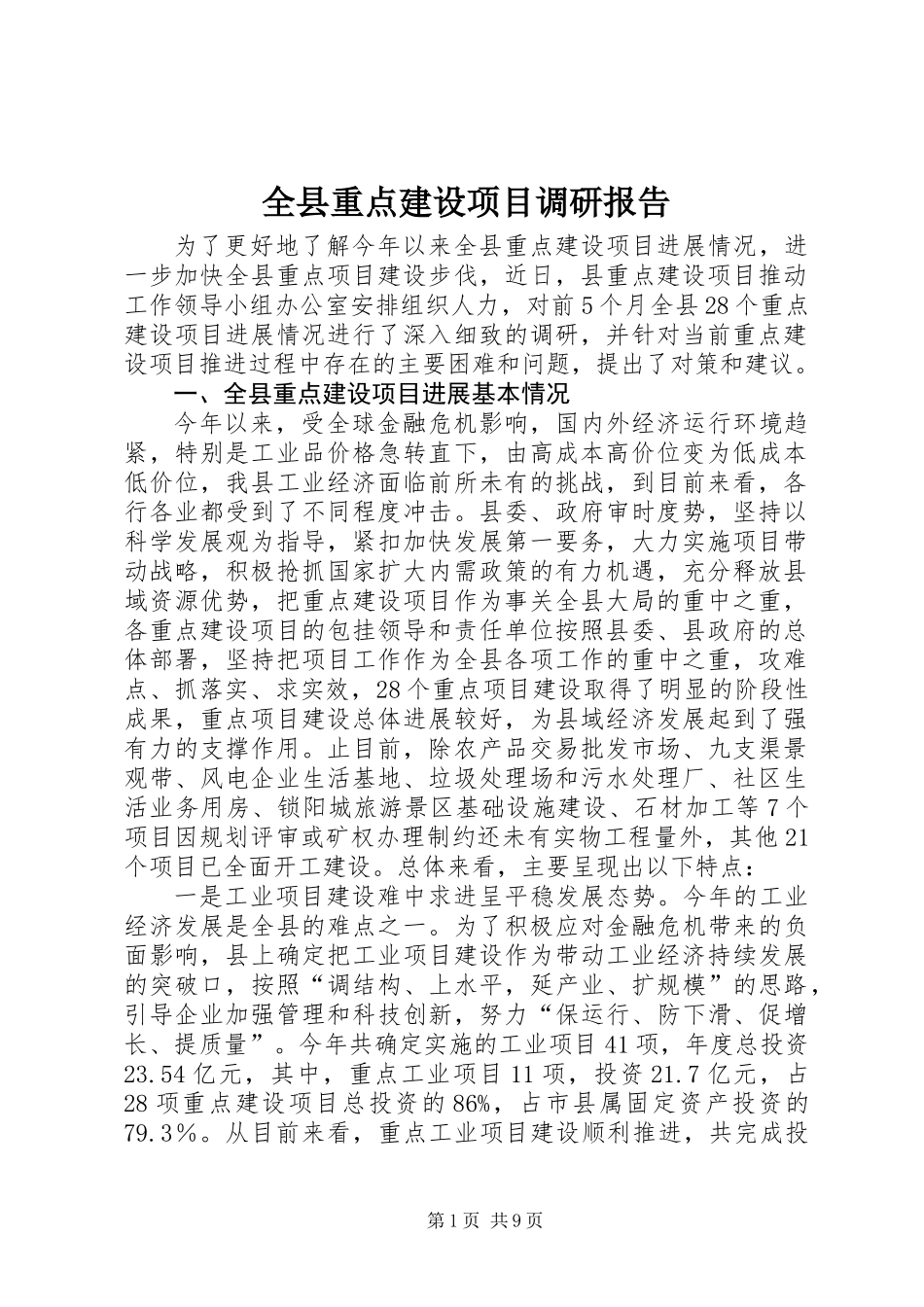

全县重点建设项目调研报告为了更好地了解今年以来全县重点建设项目进展情况,进一步加快全县重点项目建设步伐,近日,县重点建设项目推动工作领导小组办公室安排组织人力,对前5个月全县28个重点建设项目进展情况进行了深入细致的调研,并针对当前重点建设项目推进过程中存在的主要困难和问题,提出了对策和建议
一、全县重点建设项目进展基本情况今年以来,受全球金融危机影响,国内外经济运行环境趋紧,特别是工业品价格急转直下,由高成本高价位变为低成本低价位,我县工业经济面临前所未有的挑战,到目前来看,各行各业都受到了不同程度冲击
县委、政府审时度势,坚持以科学发展观为指导,紧扣加快发展第一要务,大力实施项目带动战略,积极抢抓国家扩大内需政策的有力机遇,充分释放县域资源优势,把重点建设项目作为事关全县大局的重中之重,各重点建设项目的包挂领导和责任单位按照县委、县政府的总体部署,坚持把项目工作作为全县各项工作的重中之重,攻难点、抓落实、求实效,28个重点项目建设取得了明显的阶段性成果,重点项目建设总体进展较好,为县域经济发展起到了强有力的支撑作用

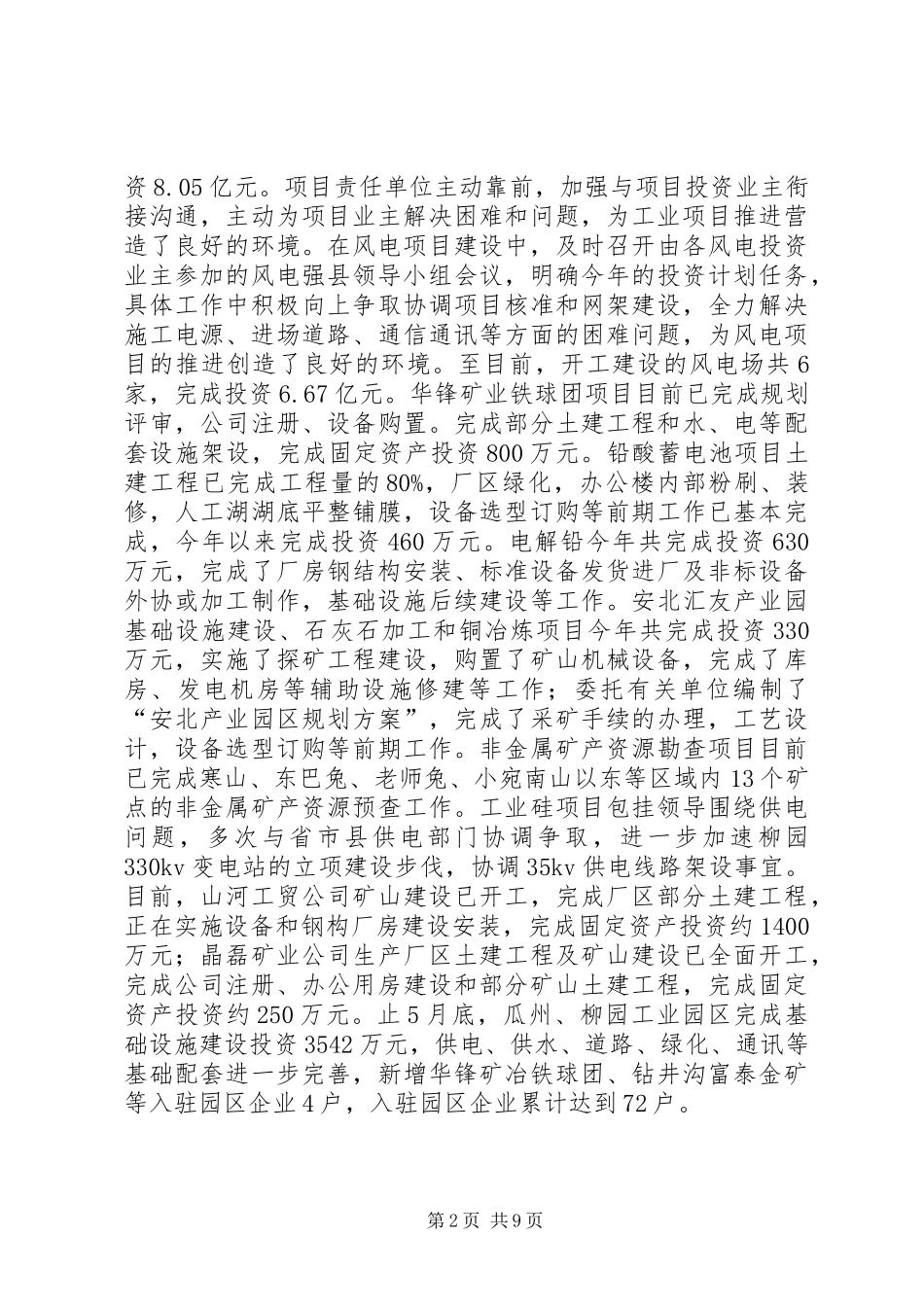

止目前,除农产品交易批发市场、九支渠景观带、风电企业生活基地、垃圾处理场和污水处理厂、社区生活业务用房、锁阳城旅游景区基础设施建设、石材加工等7个项目因规划评审或矿权办理制约还未有实物工程量外,其他21个项目已全面开工建设
总体来看,主要呈现出以下特点:一是工业项目建设难中求进呈平稳发展态势
今年的工业经济发展是全县的难点之一
为了积极应对金融危机带来的负面影响,县上确定把工业项目建设作为带动工业经济持续发展的突破口,按照“调结构、上水平,延产业、扩规模”的思路,引导企业加强管理和科技创新,努力“保运行、防下滑、促增长、提质量”
今年共确定实施的工业项目41项,年度总投资23
54亿元,其中,重点工业项目11项,投资21

7亿元,占28项重点建设项目总投资的
