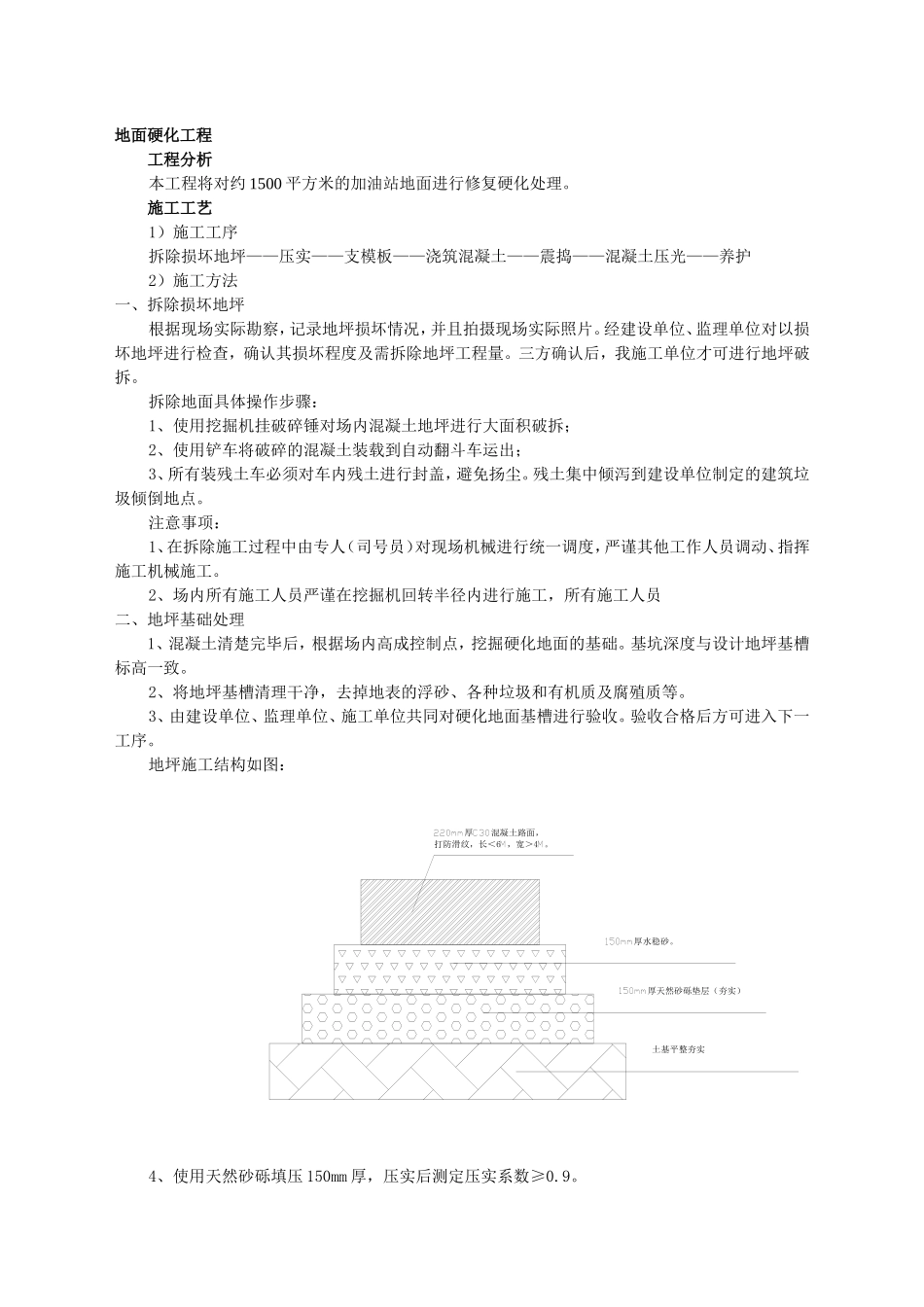

地面硬化工程工程分析本工程将对约1500平方米的加油站地面进行修复硬化处理
施工工艺1)施工工序拆除损坏地坪——压实——支模板——浇筑混凝土——震捣——混凝土压光——养护2)施工方法一、拆除损坏地坪根据现场实际勘察,记录地坪损坏情况,并且拍摄现场实际照片
经建设单位、监理单位对以损坏地坪进行检查,确认其损坏程度及需拆除地坪工程量
三方确认后,我施工单位才可进行地坪破拆
拆除地面具体操作步骤:1、使用挖掘机挂破碎锤对场内混凝土地坪进行大面积破拆;2、使用铲车将破碎的混凝土装载到自动翻斗车运出;3、所有装残土车必须对车内残土进行封盖,避免扬尘
残土集中倾泻到建设单位制定的建筑垃圾倾倒地点
注意事项:1、在拆除施工过程中由专人(司号员)对现场机械进行统一调度,严谨其他工作人员调动、指挥施工机械施工
2、场内所有施工人员严谨在挖掘机回转半径内进行施工,所有施工人员二、地坪基础处理1、混凝土清楚完毕后,根据场内高成控制点,挖掘硬化地面的基础
基坑深度与设计地坪基槽标高一致
2、将地坪基槽清理干净,去掉地表的浮砂、各种垃圾和有机质及腐殖质等
3、由建设单位、监理单位、施工单位共同对硬化地面基槽进行验收
验收合格后方可进入下一工序

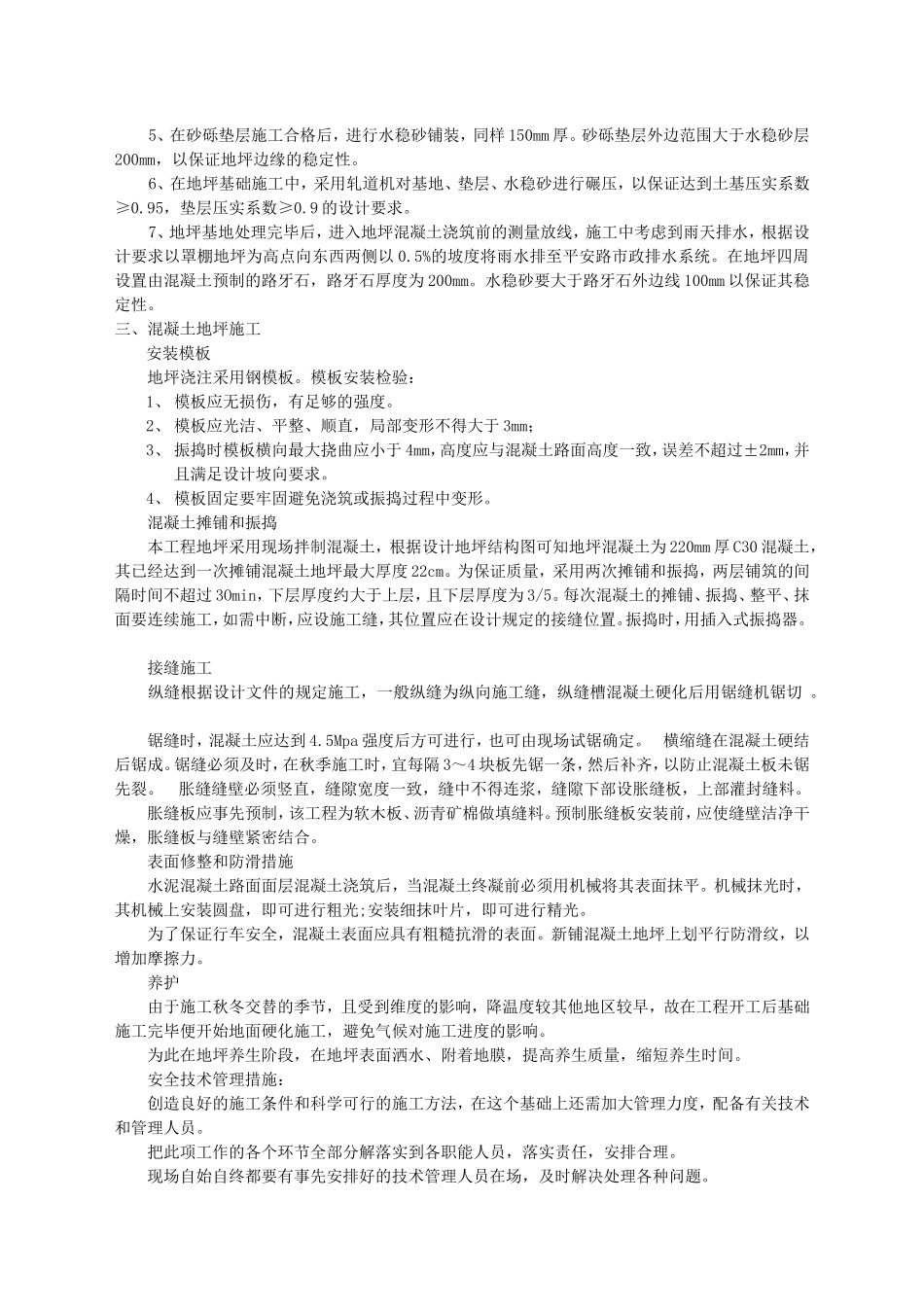

地坪施工结构如图:厚混凝土路面,打防滑纹,长<6,宽>4
厚天然砂砾垫层(夯实)土基平整夯实4、使用天然砂砾填压150mm厚,压实后测定压实系数≥0
5、在砂砾垫层施工合格后,进行水稳砂铺装,同样150mm厚
砂砾垫层外边范围大于水稳砂层200mm,以保证地坪边缘的稳定性
6、在地坪基础施工中,采用轧道机对基地、垫层、水稳砂进行碾压,以保证达到土基压实系数≥0
95,垫层压实系数≥0
9的设计要求
7、地坪基地处理完毕后,进入地坪混凝土浇筑前的测量放线,施工中考虑到雨天排水,根据设计要求以罩棚地坪为高点向东西两侧以0
5%的坡度将雨水排至平安路市
