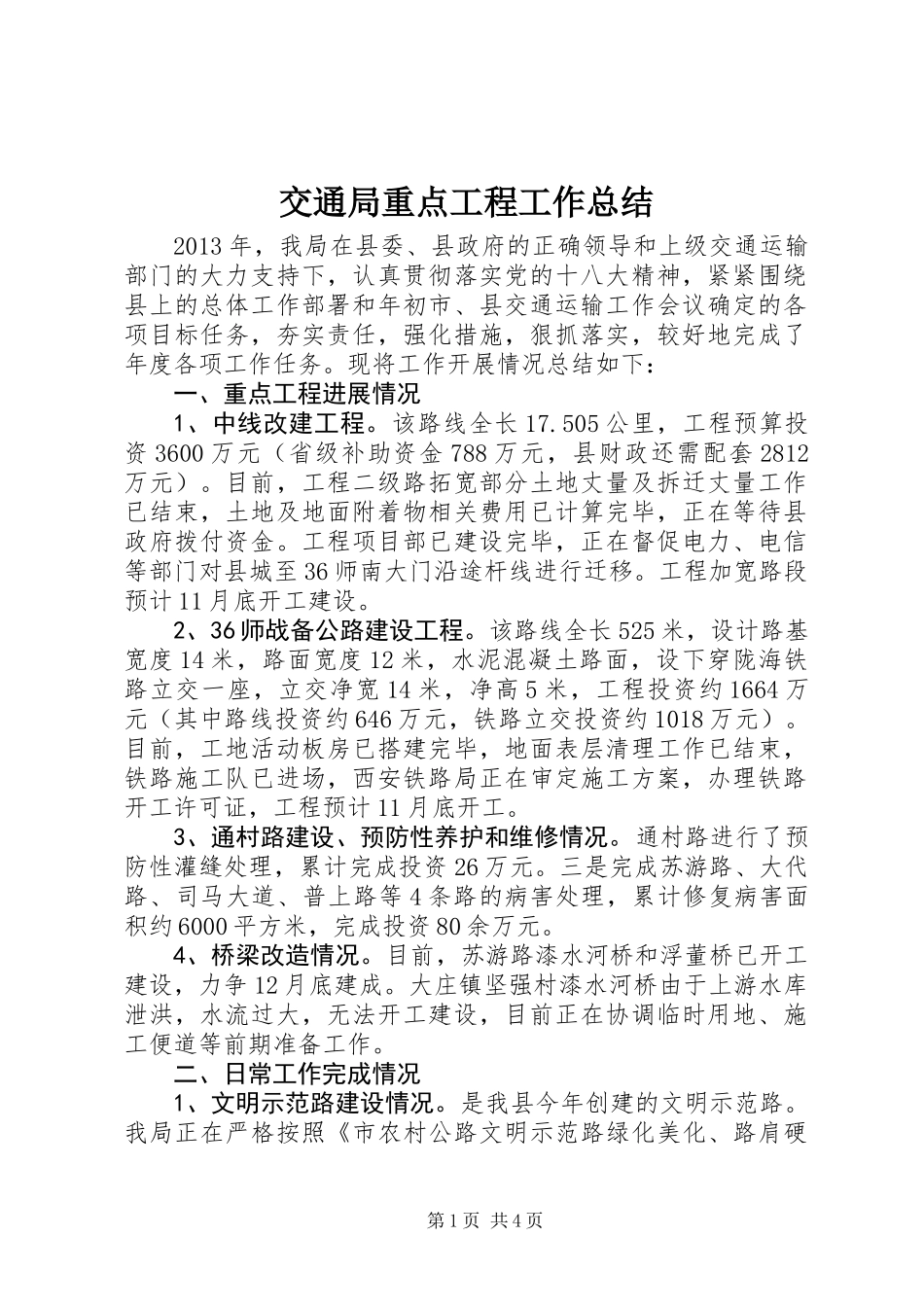

交通局重点工程工作总结2013年,我局在县委、县政府的正确领导和上级交通运输部门的大力支持下,认真贯彻落实党的十八大精神,紧紧围绕县上的总体工作部署和年初市、县交通运输工作会议确定的各项目标任务,夯实责任,强化措施,狠抓落实,较好地完成了年度各项工作任务
现将工作开展情况总结如下:一、重点工程进展情况1、中线改建工程
该路线全长17
505公里,工程预算投资3600万元(省级补助资金788万元,县财政还需配套2812万元)
目前,工程二级路拓宽部分土地丈量及拆迁丈量工作已结束,土地及地面附着物相关费用已计算完毕,正在等待县政府拨付资金
工程项目部已建设完毕,正在督促电力、电信等部门对县城至36师南大门沿途杆线进行迁移
工程加宽路段预计11月底开工建设
2、36师战备公路建设工程
该路线全长525米,设计路基宽度14米,路面宽度12米,水泥混凝土路面,设下穿陇海铁路立交一座,立交净宽14米,净高5米,工程投资约1664万元(其中路线投资约646万元,铁路立交投资约1018万元)
目前,工地活动板房已搭建完毕,地面表层清理工作已结束,铁路施工队已进场,西安铁路局正在审定施工方案,办理铁路开工许可证,工程预计11月底开工
3、通村路建设、预防性养护和维修情况
通村路进行了预防性灌缝处理,累计完成投资26万元
三是完成苏游路、大代路、司马大道、普上路等4条路的病害处理,累计修复病害面积约6000平方米,完成投资80余万元
4、桥梁改造情况
目前,苏游路漆水河桥和浮董桥已开工建设,力争12月底建成
大庄镇坚强村漆水河桥由于上游水库泄洪,水流过大,无法开工建设,目前正在协调临时用地、施工便道等前期准备工作
二、日常工作完成情况1、文明示范路建设情况
是我县今年创建的文明示范路
我局正在严格按照《市农村公路文明示范路绿化美化、路肩硬第1页共4页化工作实施方案》的标准要求,认真做好培土和绿
