標准工時的制定Preparebydragon

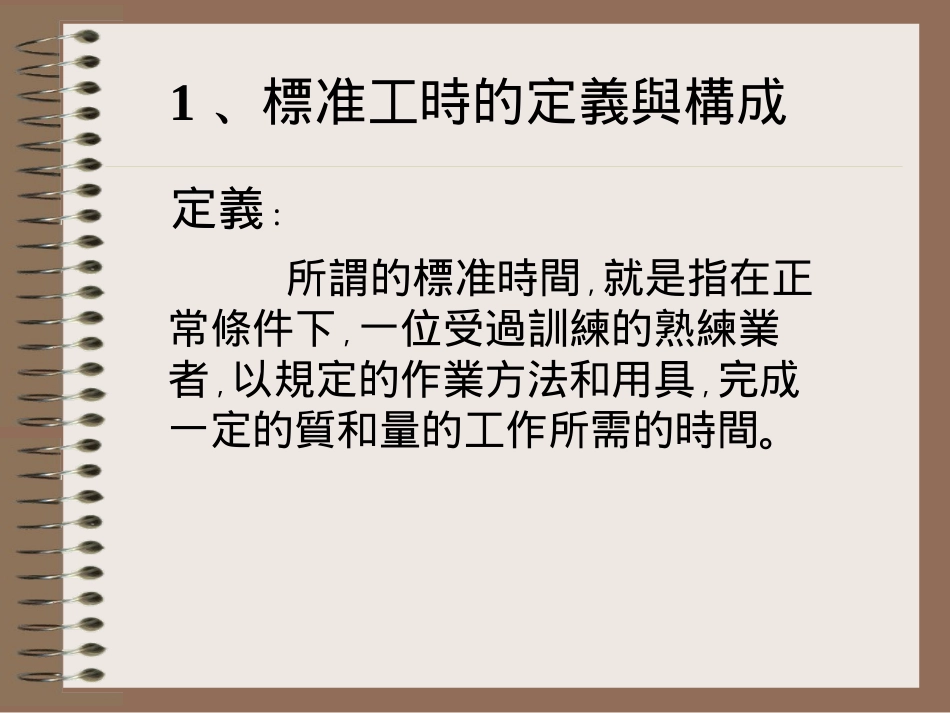

long1﹑標准工時的定義與構成所謂的標准時間﹐就是指在正常條件下﹐一位受過訓練的熟練業者﹐以規定的作業方法和用具﹐完成一定的質和量的工作所需的時間

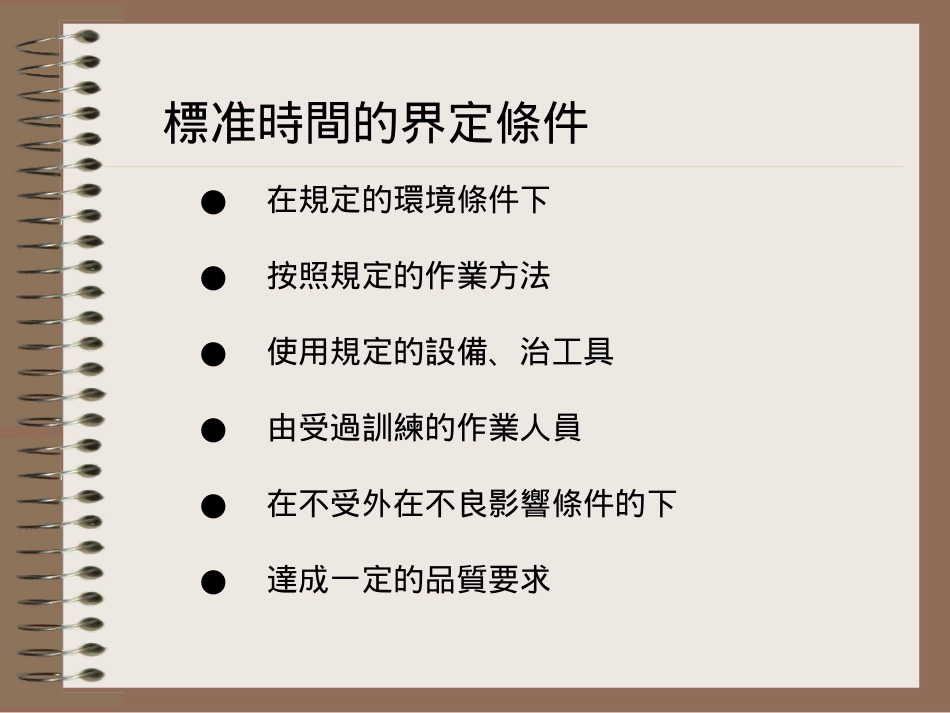

定義﹕標准時間的界定條件●在規定的環境條件下●按照規定的作業方法●使用規定的設備﹑治工具●由受過訓練的作業人員●在不受外在不良影響條件的下●達成一定的品質要求標准時間的構成一般而言﹐標准時間由基本時間(又稱實測時間)﹑准備時間和寬放時間構成﹐計算公式如下標准時間=基本時間×評價系數+寬放時間觀測時間指的是實際觀測得到的時間的平均而觀測時間由于受到作業者熟練程度﹑工作意愿﹑情緒等的影響﹐并不能代表真實的情況﹐故此應加以修正﹐乘上一定的評價系數﹐求得實際時間作為標准時間的主體﹐而實際時間應考慮一定的寬放﹐作為疲勞﹑等待﹑喝水﹑上廁所等必要的項的寬放
評價系數評價法的種類一般有速度評價法(speedrating)﹑平准化法(leveling)和客觀評價法(objectiverating)平准化法(leveling)平准化法又稱西屋法(Westinghousesystem)﹐這種方法以熟練程度﹑努力程度﹑工作條件﹑一致性四個項目作為作業速度變動的評價因素﹐每個評價因素分成六個等級﹐每個等級對應于一定的修正值
相關數據見下表評價項目熟練度努力度作業條件一致性最優(A)A1+0
15A1+0
06A2+0
13A2+0
12優(B)B1+0
11B1+0
04B2+0
08良(C)C1+0
06C1+0
02C2+0
03C2+0
02普通(D)D+0
00可(E)E1-0
05E1-0
02E2-0
10E2-0
08劣(F)F1-0
16F1-0
