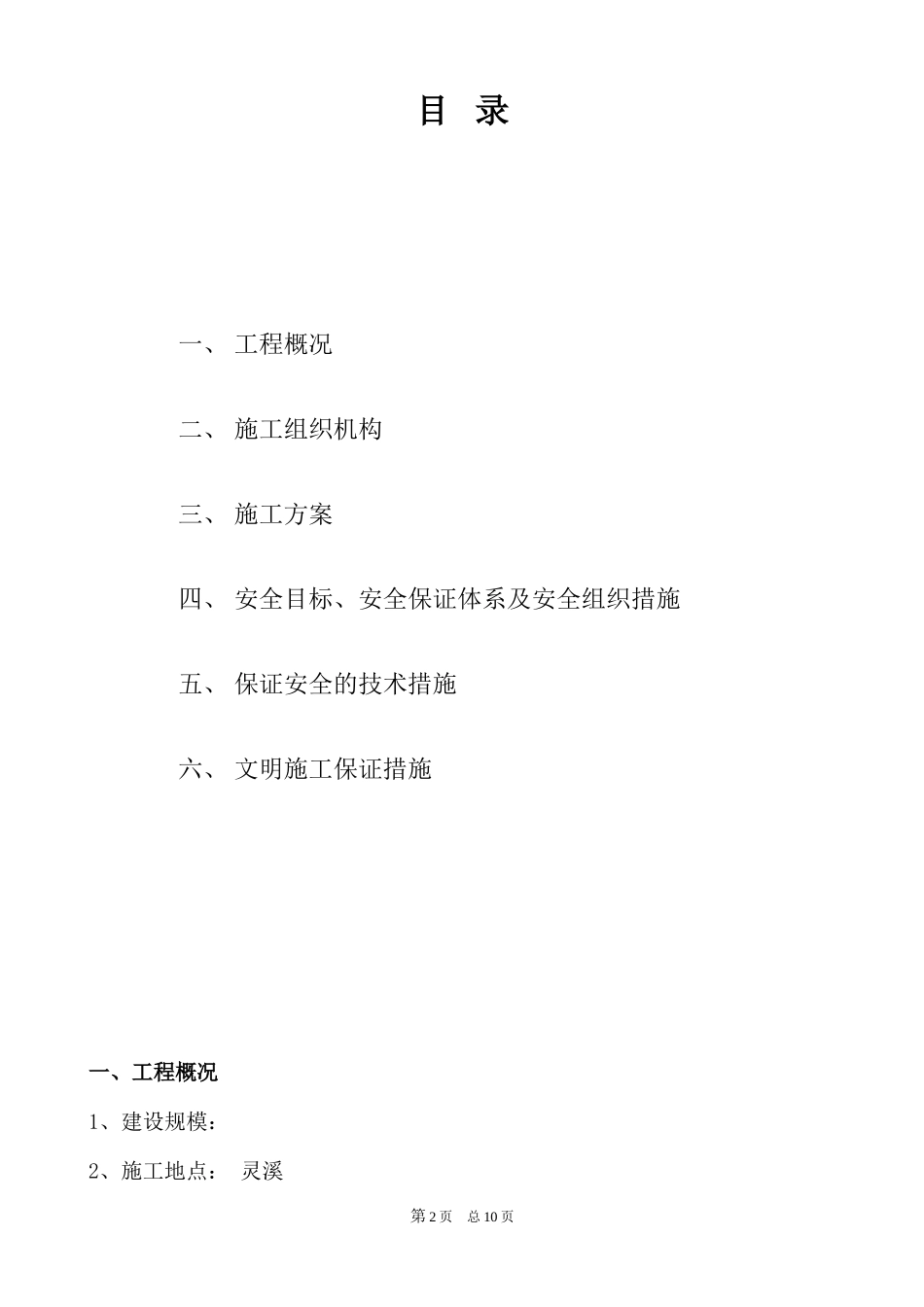

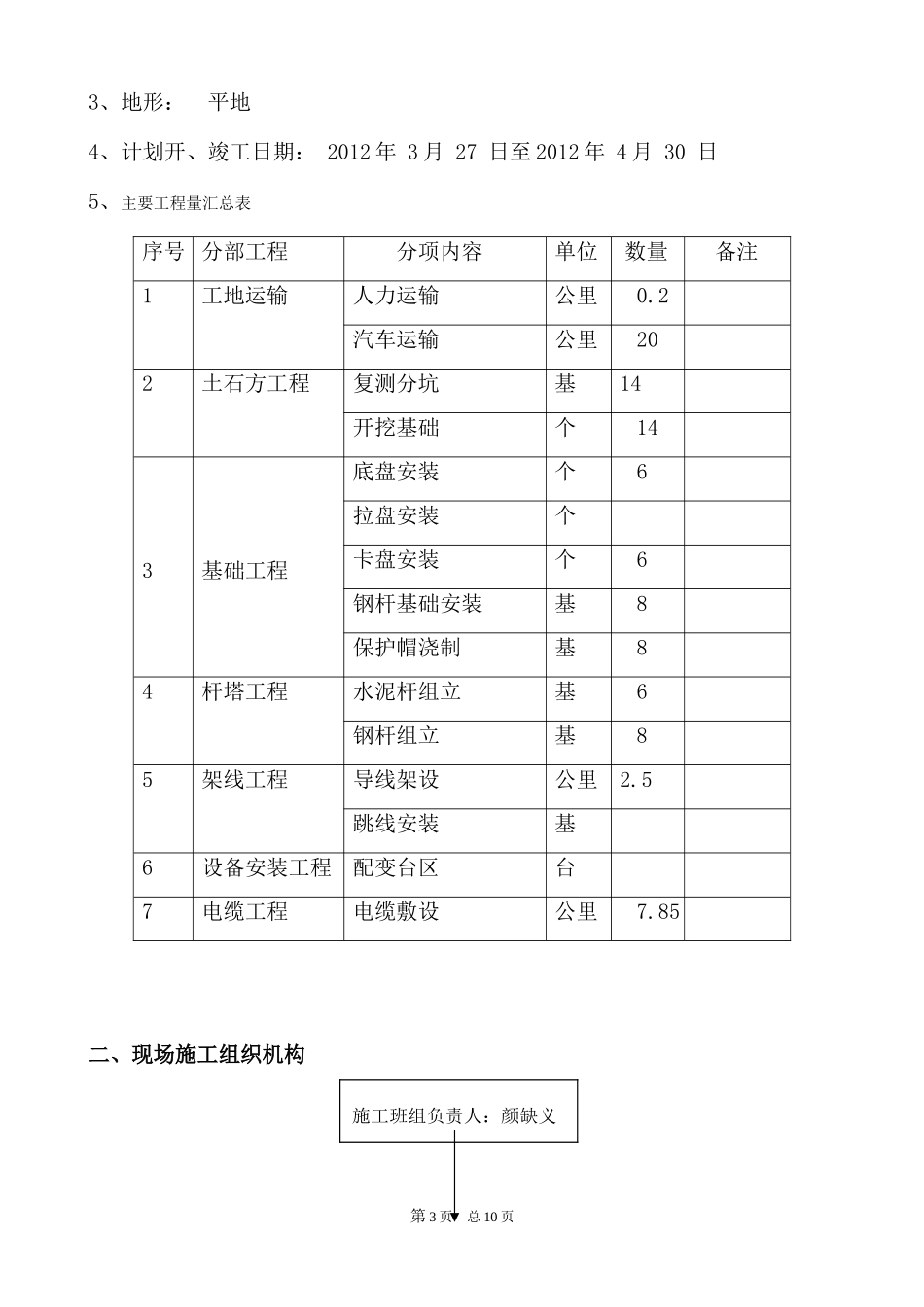

施工组织设计方案工程业主单位审批:主管领导审定:工程部审核:安质部审核:校对:编制:苍南县昌盛电力有限公司2012年3月27日第1页总10页目录一、工程概况二、施工组织机构三、施工方案四、安全目标、安全保证体系及安全组织措施五、保证安全的技术措施六、文明施工保证措施一、工程概况1、建设规模:2、施工地点:灵溪第2页总10页3、地形:平地4、计划开、竣工日期:2012年3月27日至2012年4月30日5、主要工程量汇总表序号分部工程分项内容单位数量备注1工地运输人力运输公里0.2汽车运输公里202土石方工程复测分坑基14开挖基础个143基础工程底盘安装个6拉盘安装个卡盘安装个6钢杆基础安装基8保护帽浇制基84杆塔工程水泥杆组立基6钢杆组立基85架线工程导线架设公里2.5跳线安装基6设备安装工程配变台区台7电缆工程电缆敷设公里7.85二、现场施工组织机构第3页总10页施工班组负责人:颜缺义三、施工方案1、技术准备开工前,建设单位提供核准的施工图纸,我们将仔细学习、检查、审核施工图纸,并主动与设计人员联系有关施工图事项,参加施工图交底会审。2、人员安排张长绪、程远戌、周存根、李占奎、尤勇、程江龙、邱高建、邱庆锁、张非、丁宗钢、郑太乾、张长松、贺锐共13人。施工负责人:张玉森3、施工机具安排:配备齐全的施工机具并及时安排进场。3.1.1、立杆工具:抱杆、钢丝绳、绞磨机、角铁桩、3.1.2、放线机具:紧线器、卡线器、手扳葫芦、钢丝绳3.1.3、运输工具:板车、钢仟、链条葫芦,白宗绳、钢丝头3.1.4、安全工器具:10/0.4KV接地线、个人保安线、验电笔、脚扣、安全带、登高板、路牌、令克棒、停电警示牌、绝缘手套、绝缘靴。4、材料计划:编根据施工图纸结合现场勘察统计好工程材料,凭材料审批表到工第4页总10页施工一班施工负责人:张玉森班组安全员:余邦艺施工成员:王辉技术兼职:李占勇质量专职:陈体蜂安全兼职:余邦艺施工二班施工负责人:班组安全员:施工成员:程部审批,到物资公司领料。5、施工计划初步拟订:(1)施工计划表序号施工计划开始时间结束时间备注123456789(2)施工计划横道图(附后):6、线路交叉跨越危险点预控跨越点被跨越物危险点安全措施第5页总10页7、停电施工计划(注明:停电线路名称,停电施工天数,施工负责人名字及联系方法)停电线路名称施工需用时间施工负责人联系电话号码备注8、施工引用主要标准1)《电气装置安装工程35KV及以下架空电力线路施工及验收规范》2)《电气装置安装工程电缆线路施工及验收规范》3)《架空绝缘配电线路施工及验收规程》4)昌盛公司《技术资料汇编》5)《国家电网公司电力安全工作规程》(电力线路部分)6)电力建设安全健康与环境管理工作规定四、安全目标、安全保证体系及安全组织措施1.安全目标:(1)不发生人身伤害,达到轻伤未遂;(2)不发生设备损坏事故;(3)不发生本单位负主要责任的交通事故;(4)不发生火灾事故;(5)不发生因施工原因造成的电网事故及设备事故;(6)不发生污染。2、安全保证体系2.1、建立完善的安全管理体系,以施工班组负责人为安全第一负责人,施工班组设置专职安全员,负责落实安全制度,检查安全情况,监督施工人员搞好安全生第6页总10页产。3、安全保证措施3.1、开工前组织全体施工人员进行技术培训,全面安全交底,贯彻各级责任制,各司其职,各尽其责。使每个职工和民工树立“安全第一,预防为主"的思想。3.2、教育职工增强安全管理意识,施工中做到不伤害自己不伤害别人,不被别人伤害。杜绝蛮干,杜绝违章作业。3.3、建立和健全安全网络,施工班组负责人、工程技术人员、专职安全员对本工程的安全承当责任,专职安全员必须对本单位的施工安全进行全过程管理,发现问题及时解决和纠正,不听劝阻者应停止其工作。3.4、认真贯彻执行安全工作票制度,施工班组应每月召开一次安全例会,各施工队坚持每周召开一次安全活动,总结上月(周)施工中存在的不安全因素及各种事故隐患,重点分析原因和制定解决问题的办法,制定出切实可行的防范措施,做好事故控制,确保安全施工。3.5、对跨越带电线路等特殊作业,必须事先深入现场调查研究,根据实际情况制定出合理...
