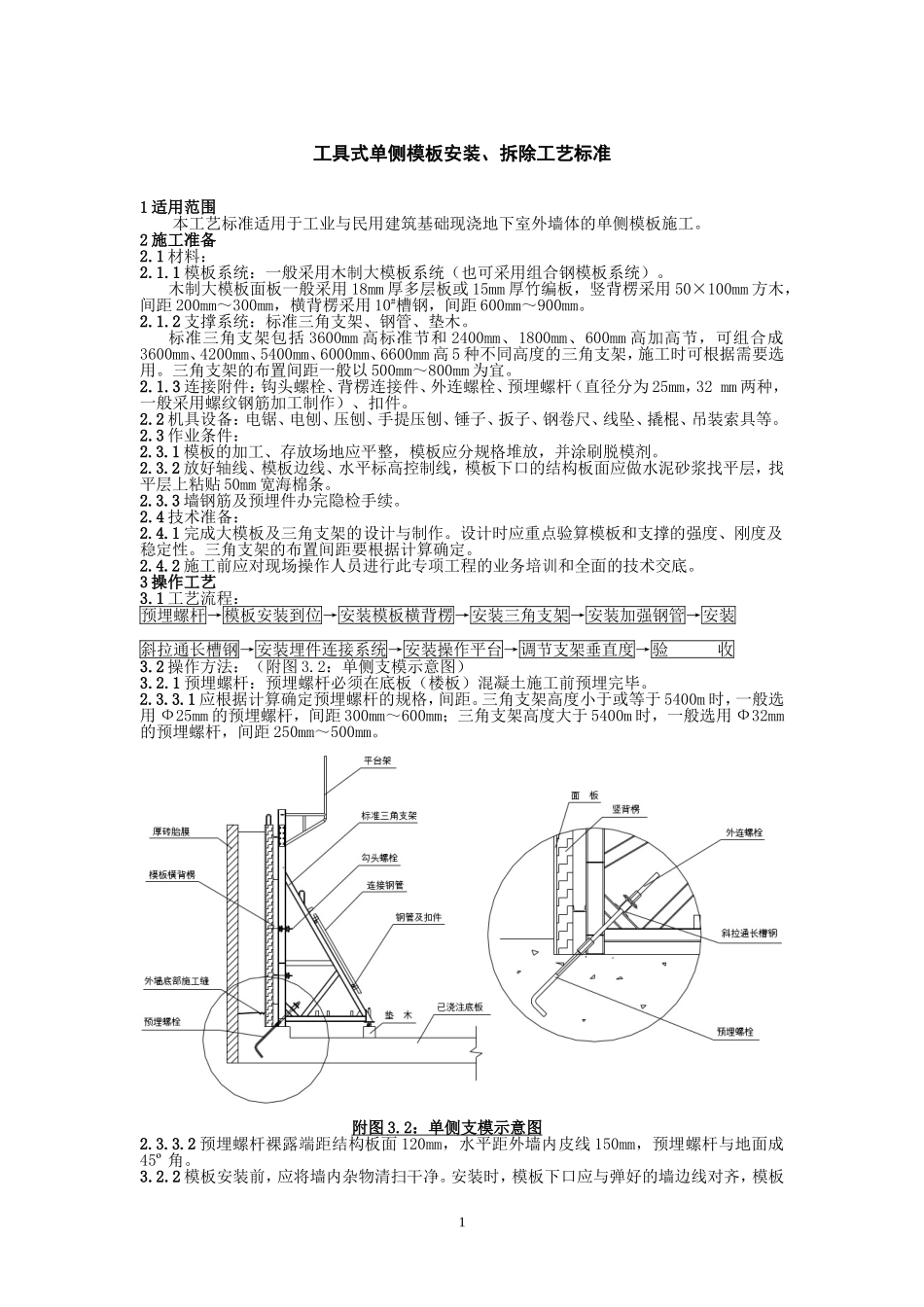

工具式单侧模板安装、拆除工艺标准1适用范围本工艺标准适用于工业与民用建筑基础现浇地下室外墙体的单侧模板施工
2施工准备2
1模板系统:一般采用木制大模板系统(也可采用组合钢模板系统)
木制大模板面板一般采用18mm厚多层板或15mm厚竹编板,竖背楞采用50×100mm方木,间距200mm~300mm,横背楞采用10#槽钢,间距600mm~900mm
2支撑系统:标准三角支架、钢管、垫木
标准三角支架包括3600mm高标准节和2400mm、1800mm、600mm高加高节,可组合成3600mm、4200mm、5400mm、6000mm、6600mm高5种不同高度的三角支架,施工时可根据需要选用
三角支架的布置间距一般以500mm~800mm为宜
3连接附件:钩头螺栓、背楞连接件、外连螺栓、预埋螺杆(直径分为25mm,32mm两种,一般采用螺纹钢筋加工制作)、扣件
2机具设备:电锯、电刨、压刨、手提压刨、锤子、扳子、钢卷尺、线坠、撬棍、吊装索具等
3作业条件:2
1模板的加工、存放场地应平整,模板应分规格堆放,并涂刷脱模剂
2放好轴线、模板边线、水平标高控制线,模板下口的结构板面应做水泥砂浆找平层,找平层上粘贴50mm宽海棉条
3墙钢筋及预埋件办完隐检手续
4技术准备:2
1完成大模板及三角支架的设计与制作
设计时应重点验算模板和支撑的强度、刚度及稳定性
三角支架的布置间距要根据计算确定
2施工前应对现场操作人员进行此专项工程的业务培训和全面的技术交底
3操作工艺3

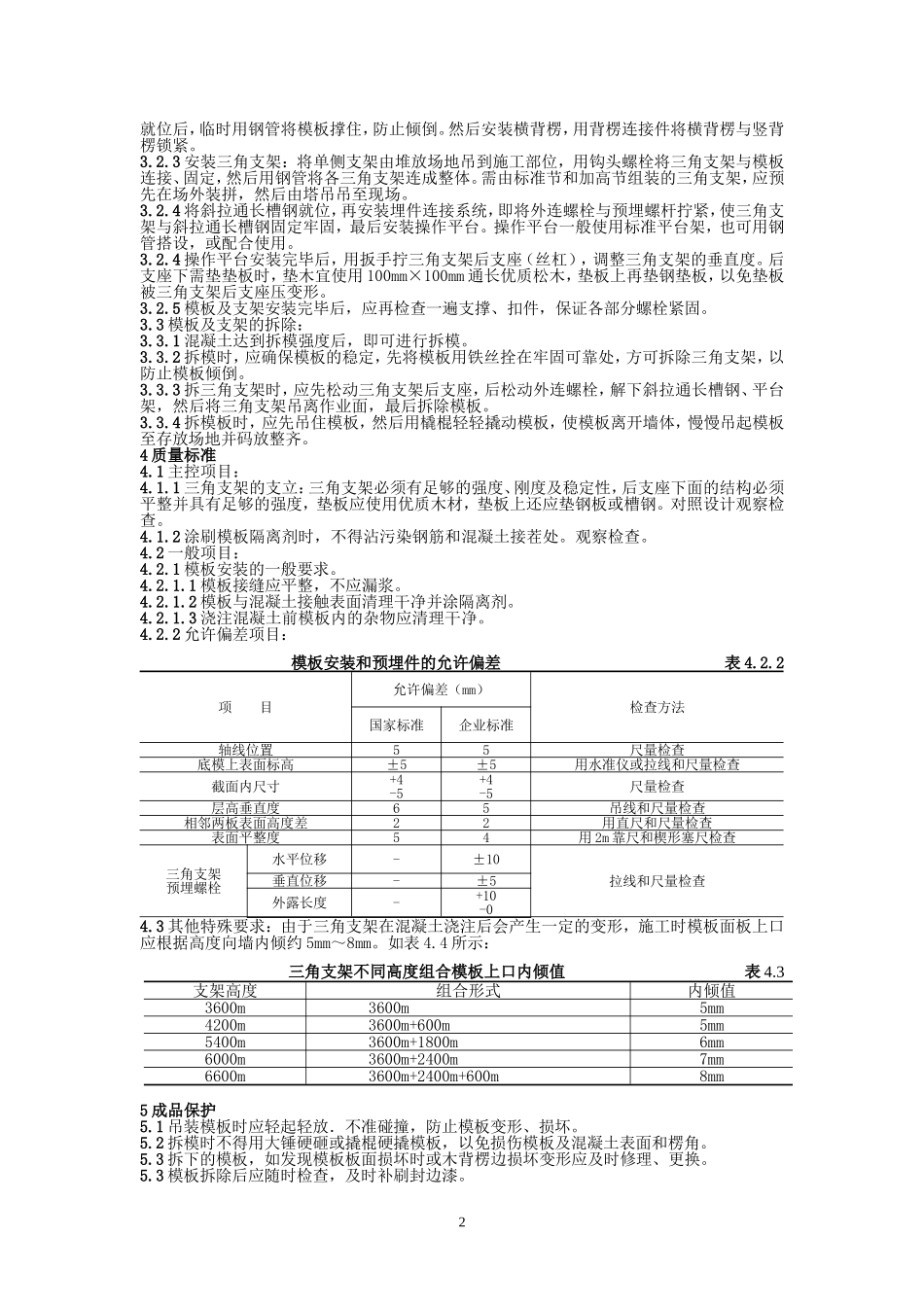

1工艺流程:预埋螺杆→模板安装到位→安装模板横背楞→安装三角支架→安装加强钢管→安装斜拉通长槽钢→安装埋件连接系统→安装操作平台→调节支架垂直度→验收3
2操作方法:(附图3
2:单侧支模示意图)3
1预埋螺杆:预埋螺杆必须在底板(楼板
