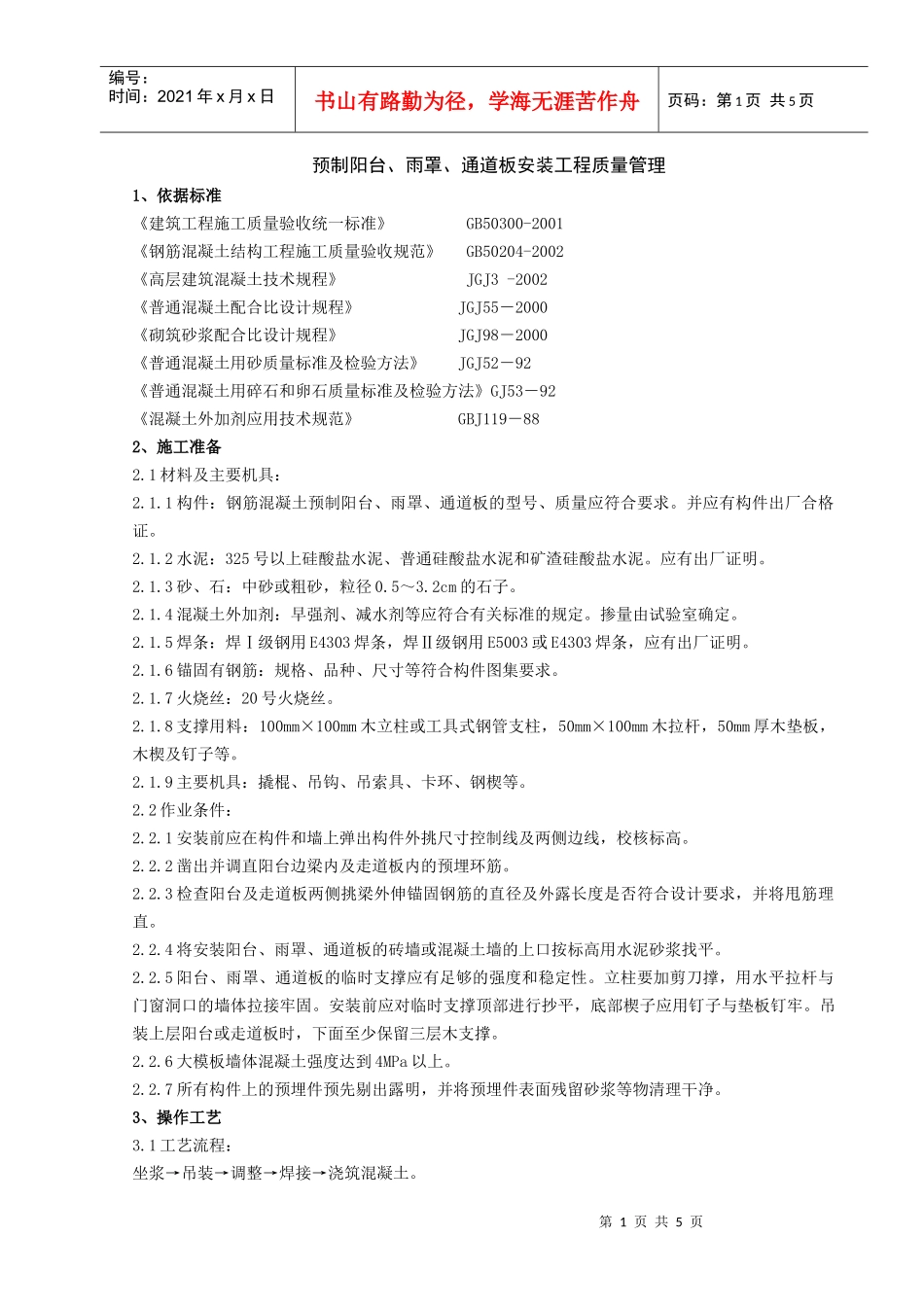

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页预制阳台、雨罩、通道板安装工程质量管理1、依据标准《建筑工程施工质量验收统一标准》GB50300-2001《钢筋混凝土结构工程施工质量验收规范》GB50204-2002《高层建筑混凝土技术规程》JGJ3-2002《普通混凝土配合比设计规程》JGJ55-2000《砌筑砂浆配合比设计规程》JGJ98-2000《普通混凝土用砂质量标准及检验方法》JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92《混凝土外加剂应用技术规范》GBJ119-882、施工准备2
1材料及主要机具:2
1构件:钢筋混凝土预制阳台、雨罩、通道板的型号、质量应符合要求
并应有构件出厂合格证
2水泥:325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
应有出厂证明
3砂、石:中砂或粗砂,粒径0
2cm的石子
4混凝土外加剂:早强剂、减水剂等应符合有关标准的规定
掺量由试验室确定
5焊条:焊Ⅰ级钢用E4303焊条,焊Ⅱ级钢用E5003或E4303焊条,应有出厂证明
6锚固有钢筋:规格、品种、尺寸等符合构件图集要求
7火烧丝:20号火烧丝
8支撑用料:100mm×100mm木立柱或工具式钢管支柱,50mm×100mm木拉杆,50mm厚木垫板,木楔及钉子等
9主要机具:撬棍、吊钩、吊索具、卡环、钢楔等
2作业条件:2
1安装前应在构件和墙上弹出构件外挑尺寸控制线及两侧边线,校核标高
2凿出并调直阳台边梁内及走道板内的预埋环筋
3检查阳台及走道板两侧挑梁外伸锚固钢筋的直径及外露长度是否符合设计要求,并将甩筋理直
4将安装阳台、雨罩、通道板的砖墙或混凝土墙的上口按标高用水泥砂浆找平
