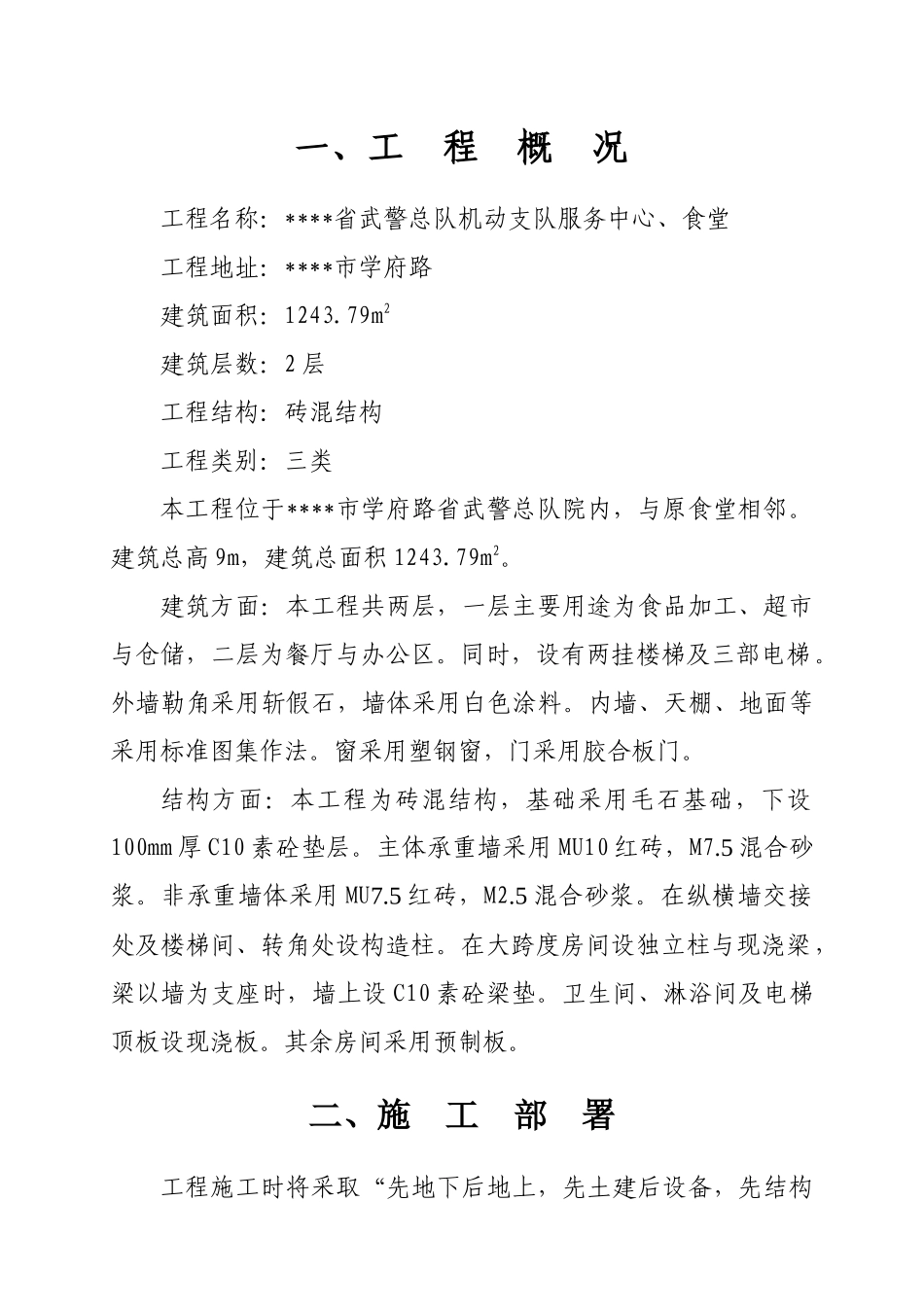

一、工程概况工程名称:****省武警总队机动支队服务中心、食堂工程地址:****市学府路建筑面积:1243
79m2建筑层数:2层工程结构:砖混结构工程类别:三类本工程位于****市学府路省武警总队院内,与原食堂相邻
建筑总高9m,建筑总面积1243
建筑方面:本工程共两层,一层主要用途为食品加工、超市与仓储,二层为餐厅与办公区
同时,设有两挂楼梯及三部电梯
外墙勒角采用斩假石,墙体采用白色涂料
内墙、天棚、地面等采用标准图集作法
窗采用塑钢窗,门采用胶合板门
结构方面:本工程为砖混结构,基础采用毛石基础,下设100mm厚C10素砼垫层
主体承重墙采用MU10红砖,M7
非承重墙体采用MU7
5红砖,M2
在纵横墙交接处及楼梯间、转角处设构造柱
在大跨度房间设独立柱与现浇梁,梁以墙为支座时,墙上设C10素砼梁垫
卫生间、淋浴间及电梯顶板设现浇板
其余房间采用预制板

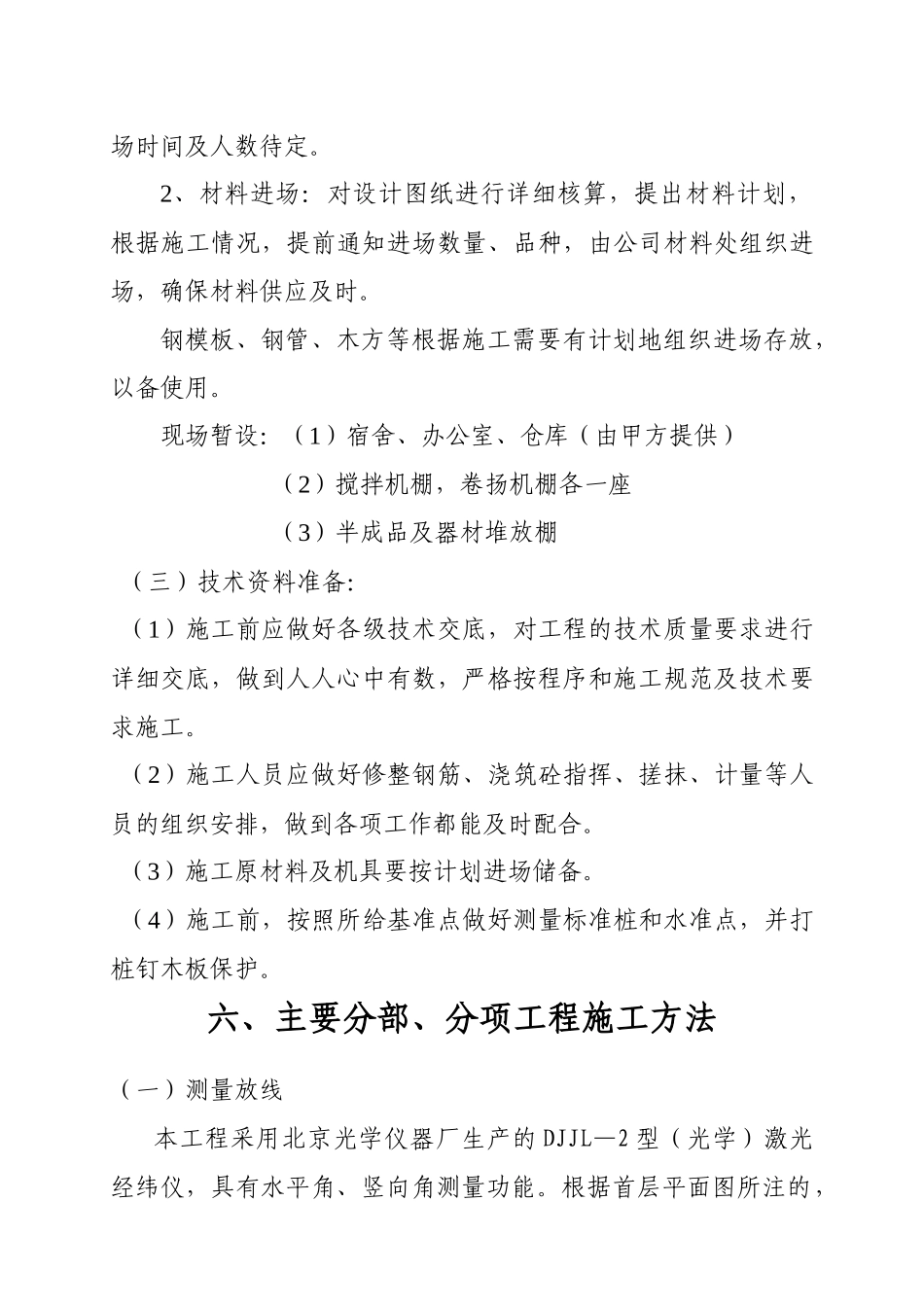

二、施工部署工程施工时将采取“先地下后地上,先土建后设备,先结构后装修”的施工部署程序,进行同步流水施工,严格执行基本建设程序
基础阶段的施工顺序:挖土——垫层——毛石基础主体阶段的施工顺序:以墙体砌筑为主进行流水施工,现浇梁、板及现浇圈梁和雨蓬、楼梯与墙体砌筑穿插进行
屋面、装修阶段的施工顺序:屋面按保温层、找平层、防水层施工依次进行
装修工程分为室内装修与室外装修
采取内外同时进行
三、施工组织机构(见附图)四、施工现场平面布置图(见附图)五、施工准备(一)施工现场准备:在工程施工范围内,根据原有建筑物情况进行测量定位,按布置图使用激光经纬仪进行平面及标高控制
同时拆除旧有障碍物并由原有的水电干线中接出施工所需临时水电

(二)资源需要量计划:1、劳动力调配计划:根据工程规模及工程的特殊情况,选择一定数量的施工质量好、进度快、素质高的工人进场
具体进场时间及人数待定
