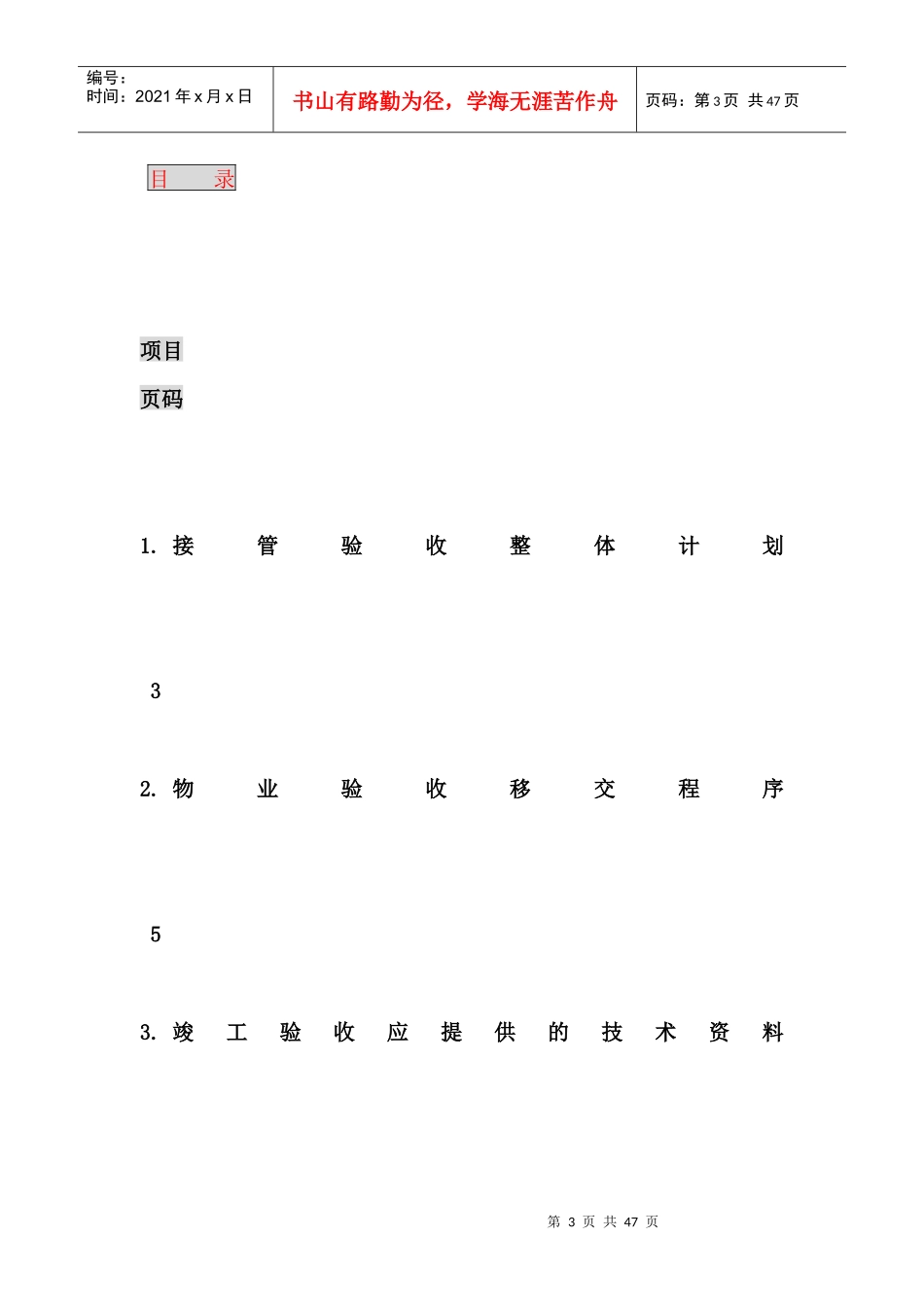

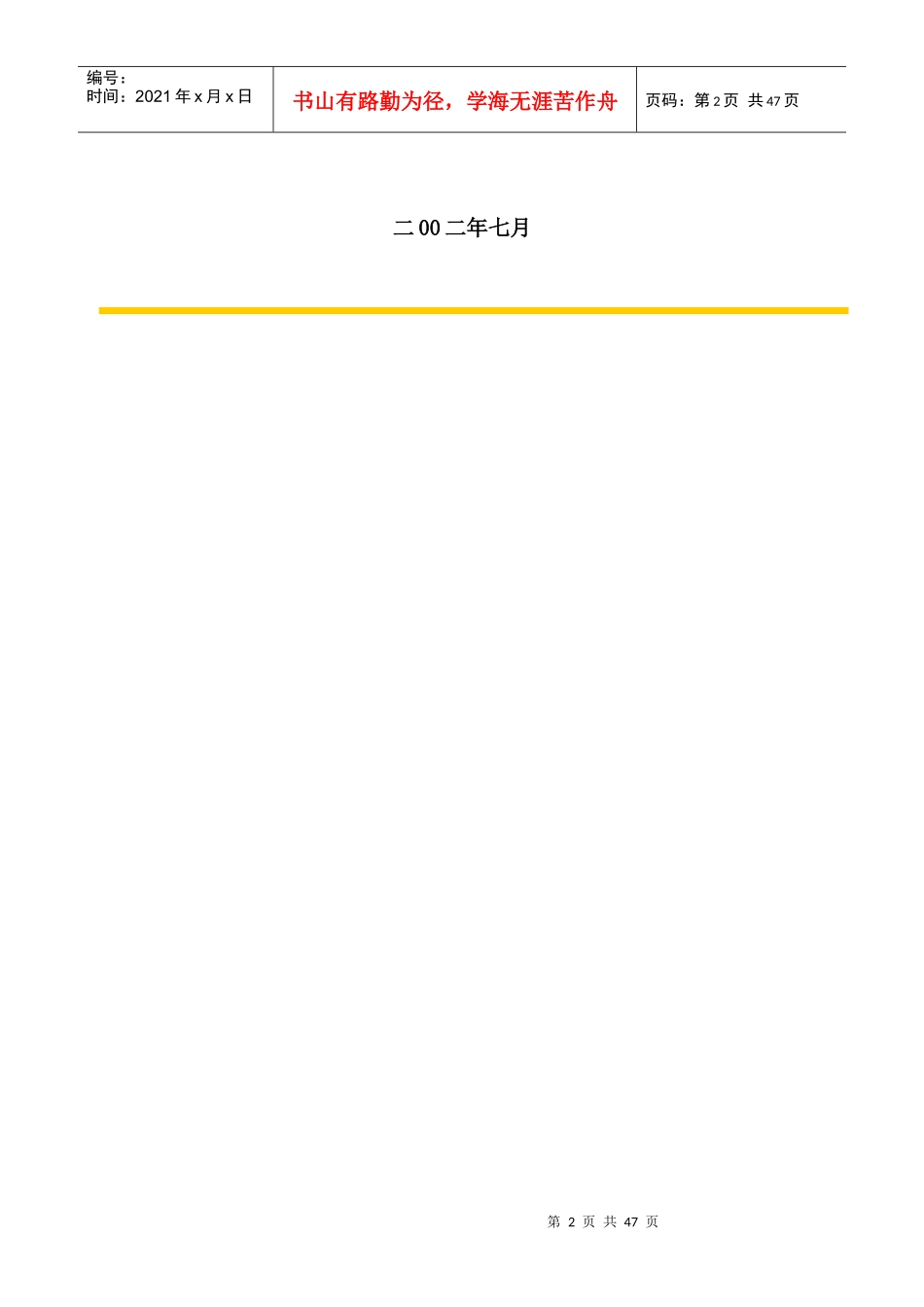

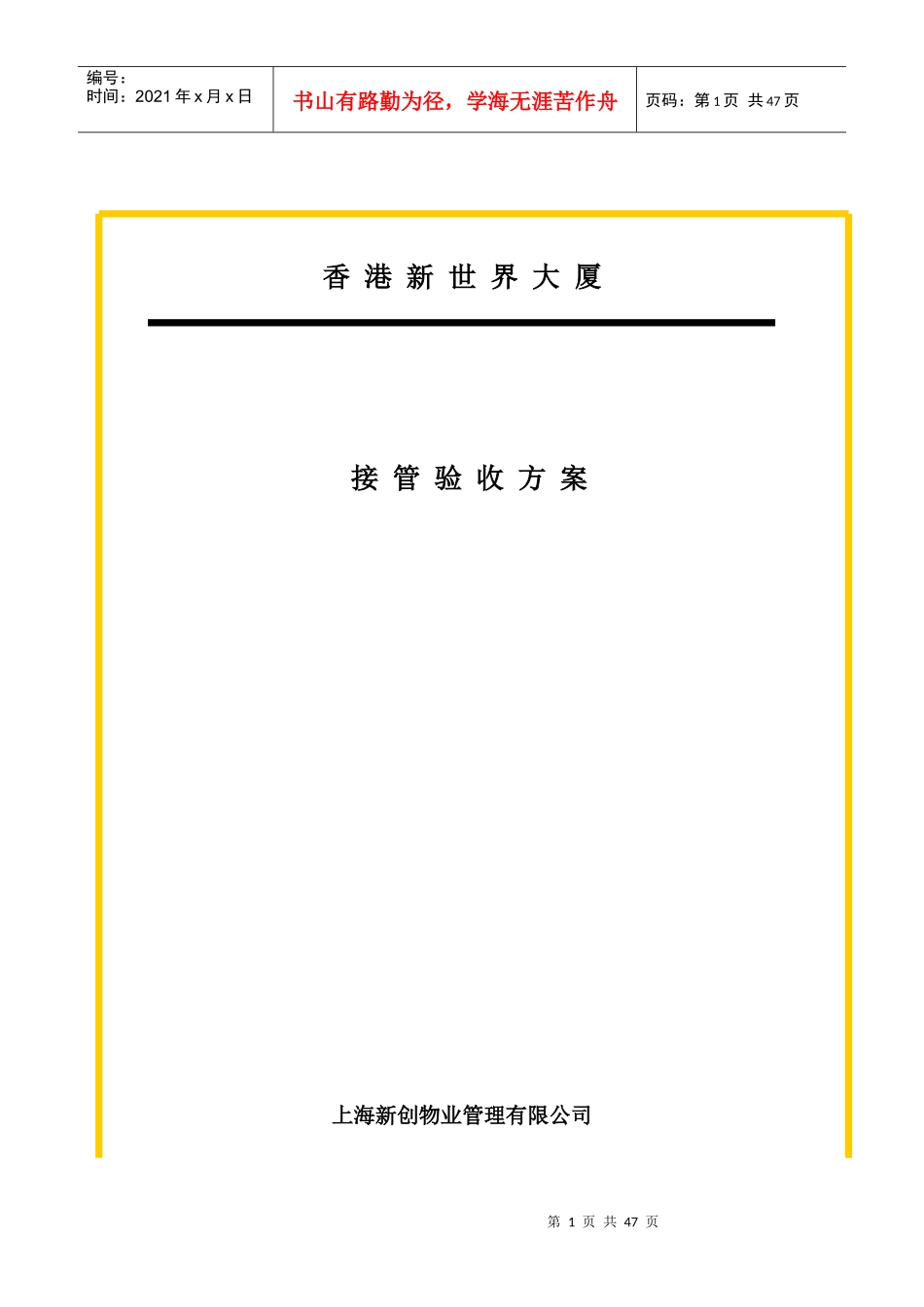

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页香港新世界大厦接管验收方案上海新创物业管理有限公司第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页二00二年七月第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页目录项目页码1
接管验收整体计划32
物业验收移交程序53
竣工验收应提供的技术资料第4页共47页第3页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共47页64
竣工验收应提供的操作和维修保养手册95
物业验收管理制度116
房屋接管验收标准137
设施成品保护方案21第5页共47页第4页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共47页8
附表接管验收整体计划一、依照业主方──新世界淮海物业发展有限公司之要求,根据中华人民共和国建设部1991年2月4日发布,1991年7月1日第6页共47页第5页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共47页实施的《中华人民共和国行业标准──房屋接管验收标准》中的有关规定,结合香港新世界大厦实际情况及工程验收进度,我司将对香港新世界大厦接管验收工作分二部分进行:A办公层区域(L12~L57)和各设备房[塔楼部分]:7月20日到8月24日B商场部分(B3~L3)及车库[裙楼部分]:9月8日到10月28日二、接管必备资料如下1
竣工工程项目一览表,包括竣工工程名称、位置、结构、层楼、面积、装修标准、开竣工日期等;2
设备清单,包括设备名称、规格、数量、产地、主要性能、单价及随机工具、备品备件等;3
工程项目竣工图;4
材料、建筑构件、外协件、各种设备、检测仪器的出
