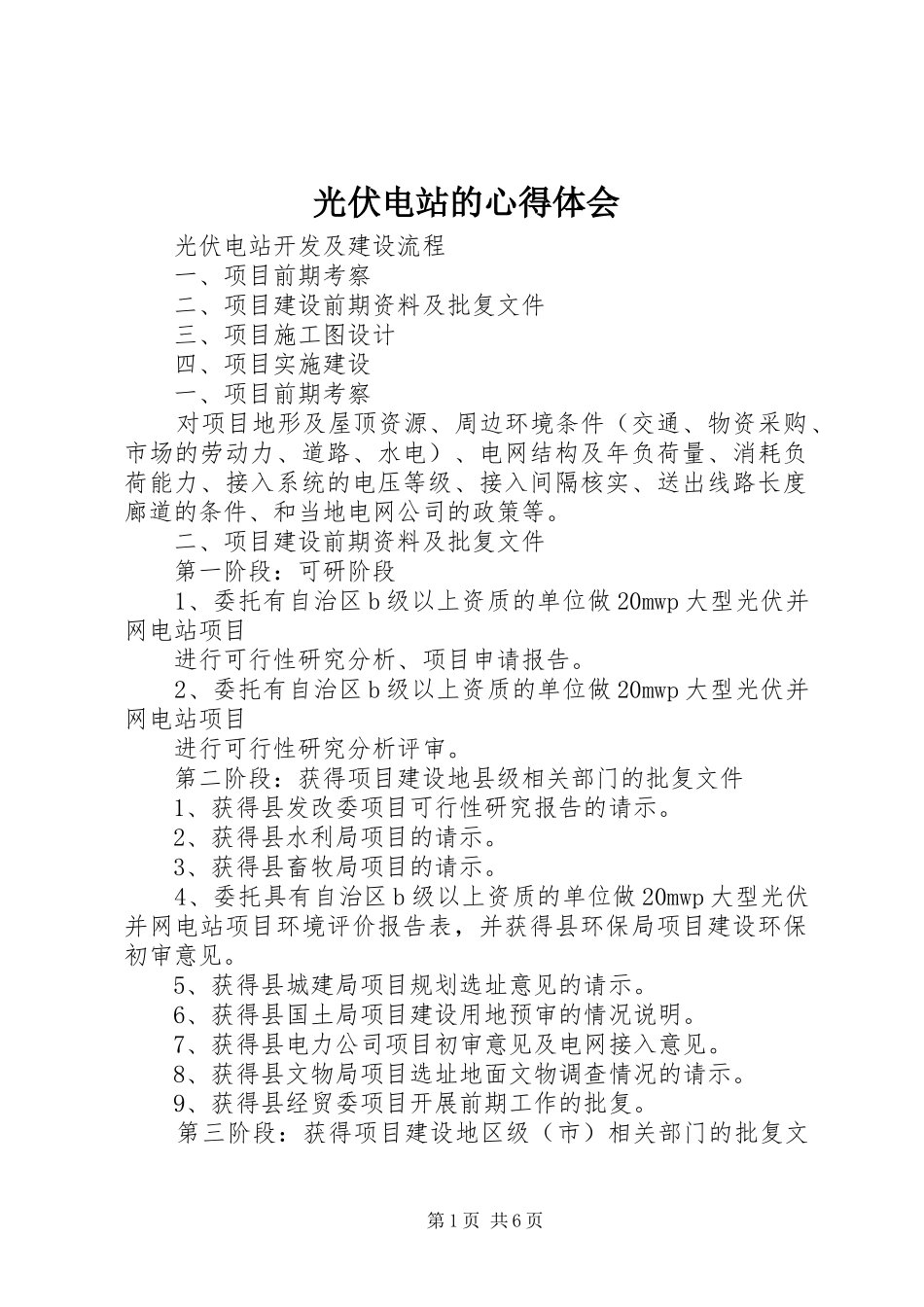

光伏电站的心得体会光伏电站开发及建设流程一、项目前期考察二、项目建设前期资料及批复文件三、项目施工图设计四、项目实施建设一、项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等
二、项目建设前期资料及批复文件第一阶段:可研阶段1、委托有自治区b级以上资质的单位做20mwp大型光伏并网电站项目进行可行性研究分析、项目申请报告
2、委托有自治区b级以上资质的单位做20mwp大型光伏并网电站项目进行可行性研究分析评审
第二阶段:获得项目建设地县级相关部门的批复文件1、获得县发改委项目可行性研究报告的请示
2、获得县水利局项目的请示
3、获得县畜牧局项目的请示
4、委托具有自治区b级以上资质的单位做20mwp大型光伏并网电站项目环境评价报告表,并获得县环保局项目建设环保初审意见
5、获得县城建局项目规划选址意见的请示
6、获得县国土局项目建设用地预审的情况说明
7、获得县电力公司项目初审意见及电网接入意见
8、获得县文物局项目选址地面文物调查情况的请示
9、获得县经贸委项目开展前期工作的批复

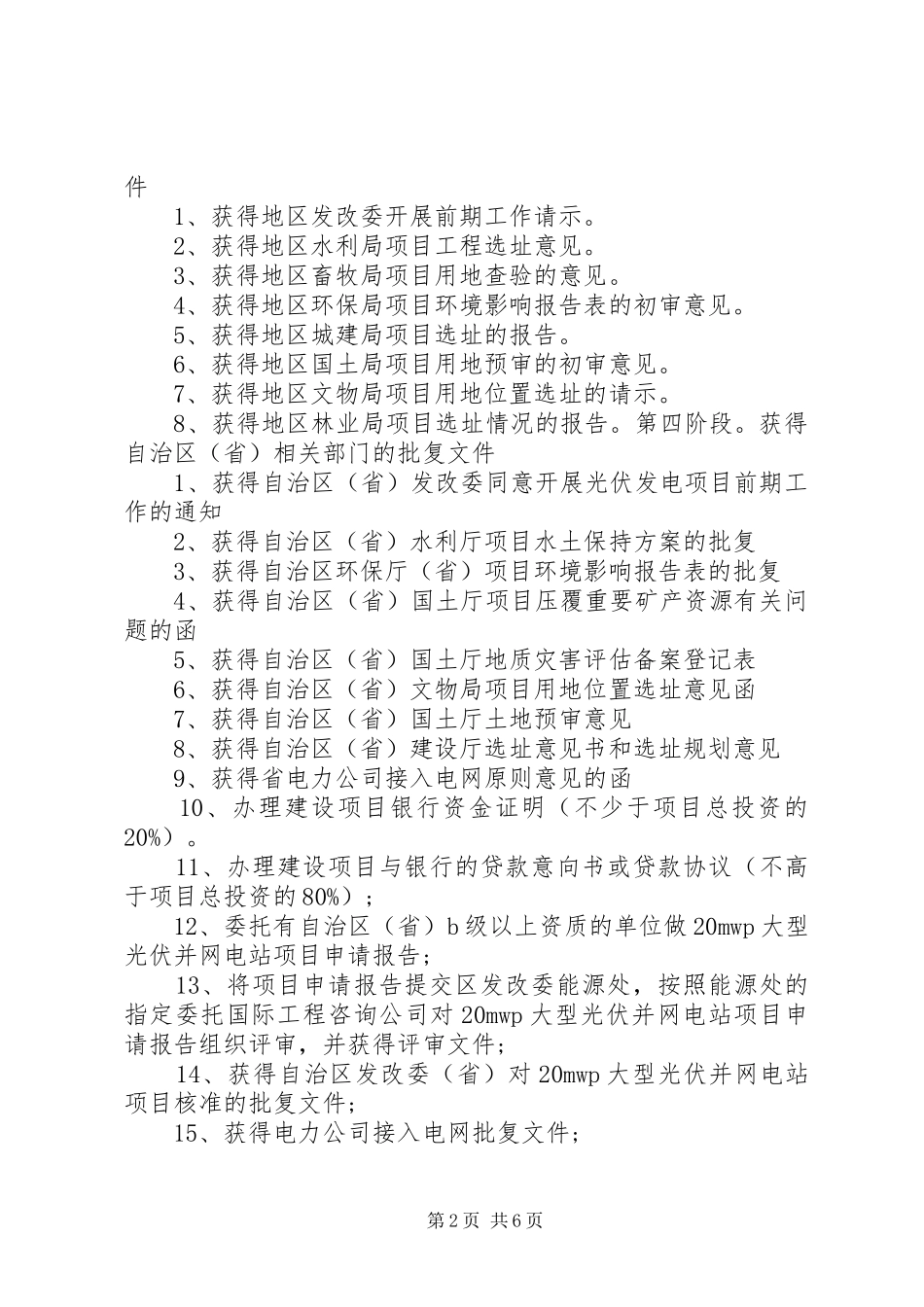

第三阶段:获得项目建设地区级(市)相关部门的批复文第1页共6页件1、获得地区发改委开展前期工作请示
2、获得地区水利局项目工程选址意见
3、获得地区畜牧局项目用地查验的意见

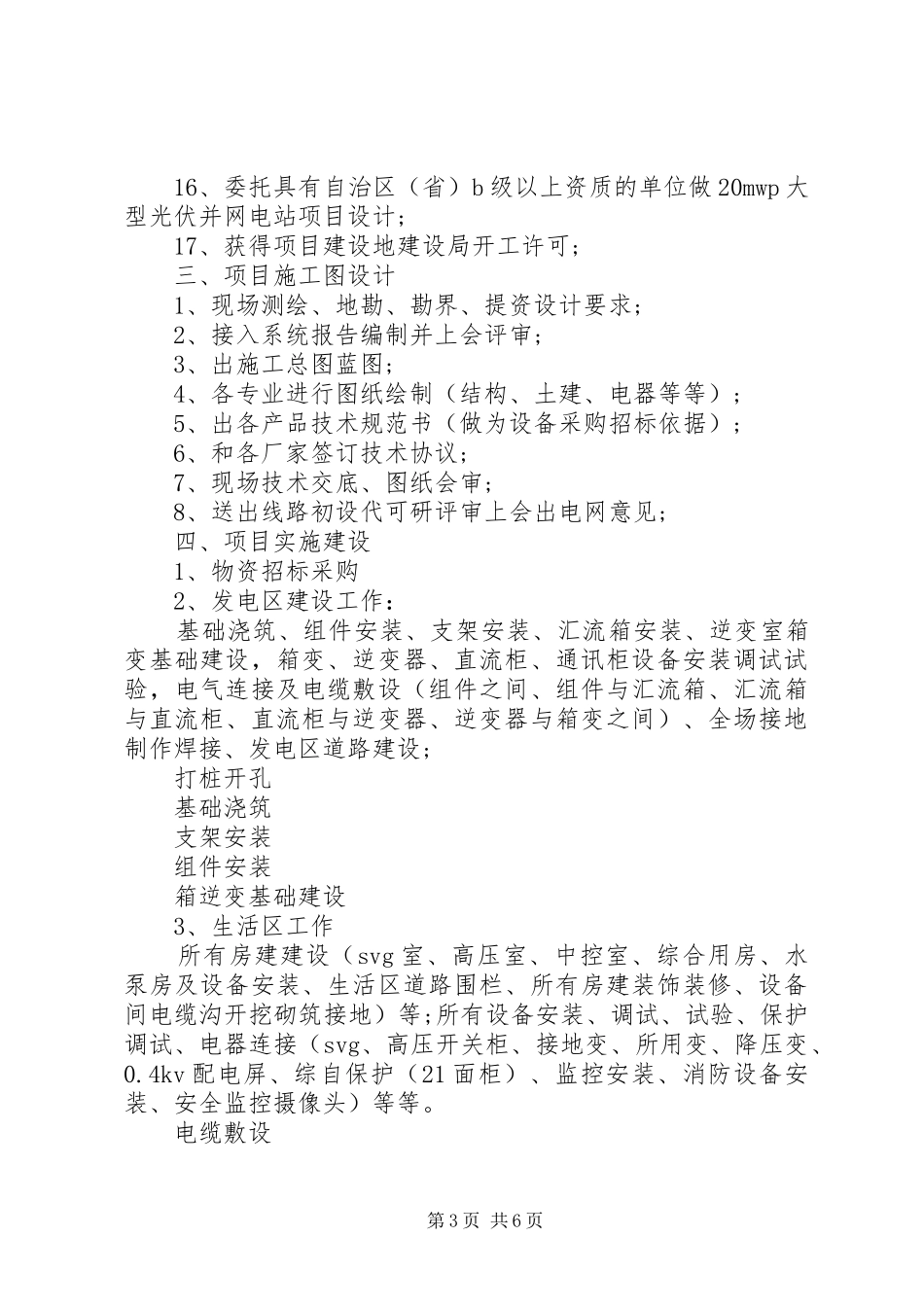

4、获得地区环保局项目环境影响报告表的初审意见
5、获得地区城建局项目选址的报告
6、获得地区国土局项目用地预审的初审意见
7、获得地区文物局项目用地位置选址的请示
8、获得地区林业局项目选址情况的报告
获得自治区(省)相关部门的批复文件1、获得自治区(省)发改委同意开展光伏发电项目前期工作的通知2、获得自治区(省)水利厅项目水土保持方案的批复3、获得自治区环保
