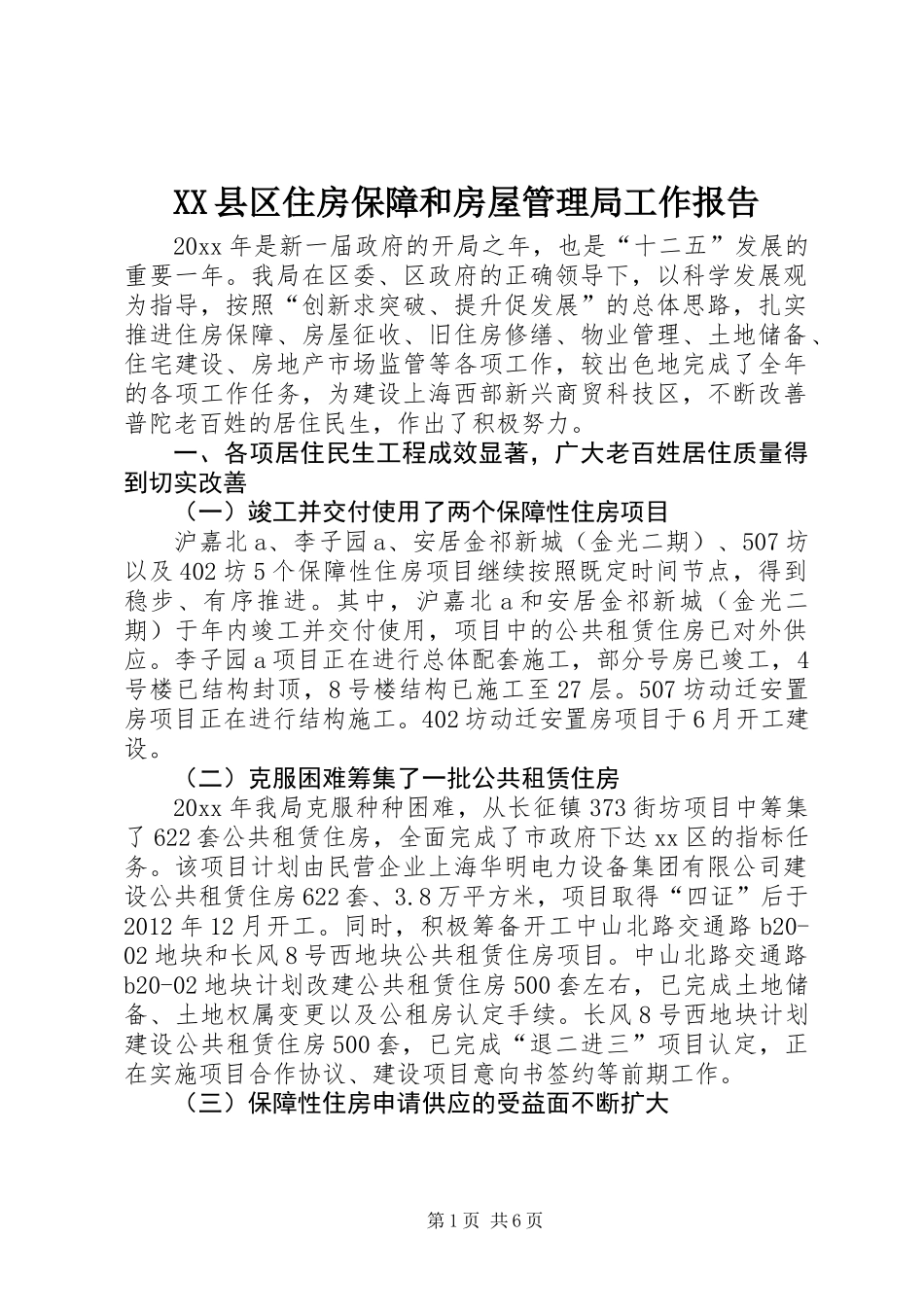

XX县区住房保障和房屋管理局工作报告20xx年是新一届政府的开局之年,也是“十二五”发展的重要一年
我局在区委、区政府的正确领导下,以科学发展观为指导,按照“创新求突破、提升促发展”的总体思路,扎实推进住房保障、房屋征收、旧住房修缮、物业管理、土地储备、住宅建设、房地产市场监管等各项工作,较出色地完成了全年的各项工作任务,为建设上海西部新兴商贸科技区,不断改善普陀老百姓的居住民生,作出了积极努力
一、各项居住民生工程成效显著,广大老百姓居住质量得到切实改善(一)竣工并交付使用了两个保障性住房项目沪嘉北a、李子园a、安居金祁新城(金光二期)、507坊以及402坊5个保障性住房项目继续按照既定时间节点,得到稳步、有序推进
其中,沪嘉北a和安居金祁新城(金光二期)于年内竣工并交付使用,项目中的公共租赁住房已对外供应
李子园a项目正在进行总体配套施工,部分号房已竣工,4号楼已结构封顶,8号楼结构已施工至27层
507坊动迁安置房项目正在进行结构施工
402坊动迁安置房项目于6月开工建设
(二)克服困难筹集了一批公共租赁住房20xx年我局克服种种困难,从长征镇373街坊项目中筹集了622套公共租赁住房,全面完成了市政府下达xx区的指标任务
该项目计划由民营企业上海华明电力设备集团有限公司建设公共租赁住房622套、3
8万平方米,项目取得“四证”后于2012年12月开工
同时,积极筹备开工中山北路交通路b20-02地块和长风8号西地块公共租赁住房项目
中山北路交通路b20-02地块计划改建公共租赁住房500套左右,已完成土地储备、土地权属变更以及公租房认定手续
长风8号西地块计划建设公共租赁住房500套,已完成“退二进三”项目认定,正在实施项目合作协议、建设项目意向书签约等前期工作

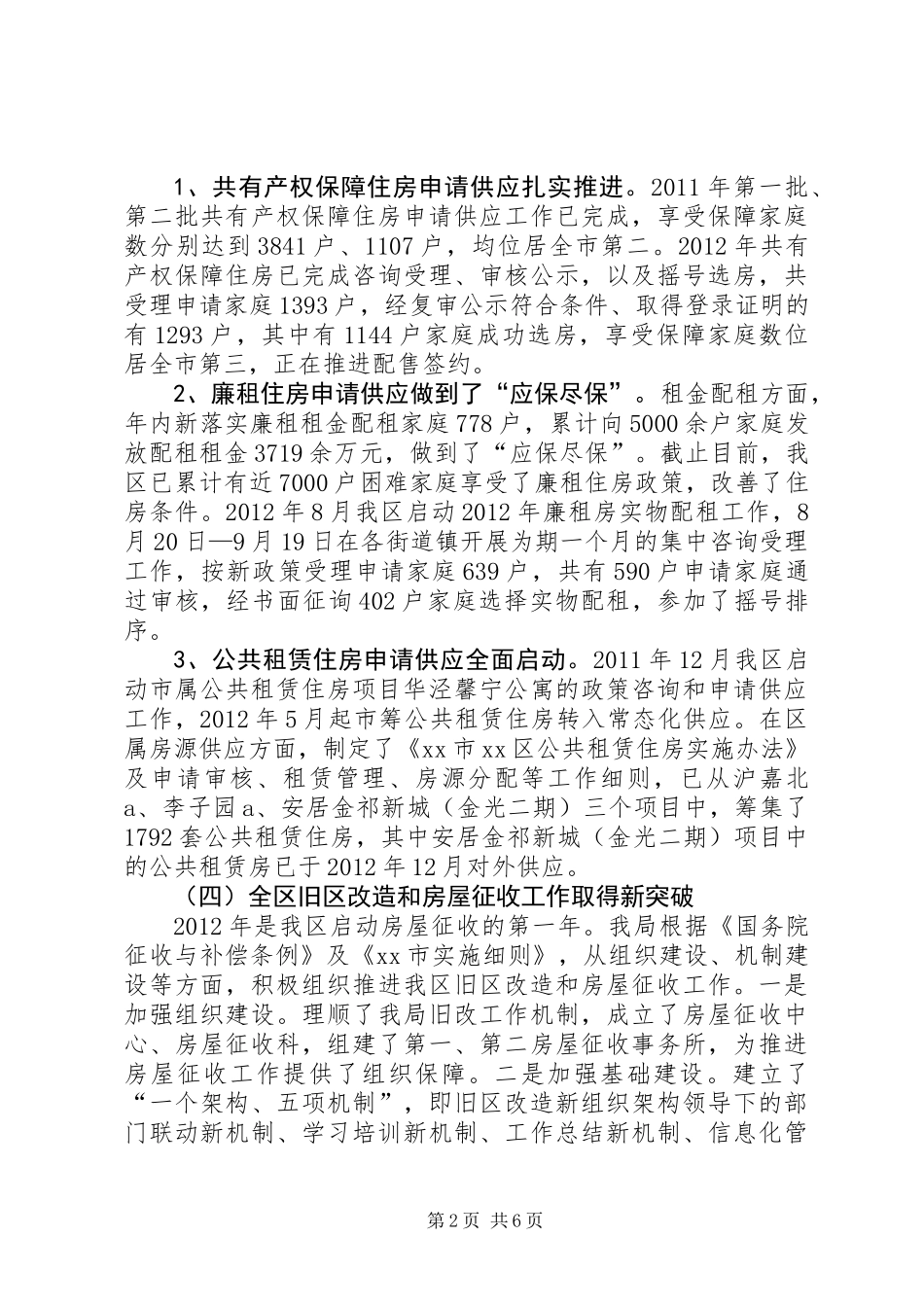

(三)保障性住房申请供应的受益面不断扩大第1页共6页1、共有产权保障住房申请供应扎实推进
2011年第一
