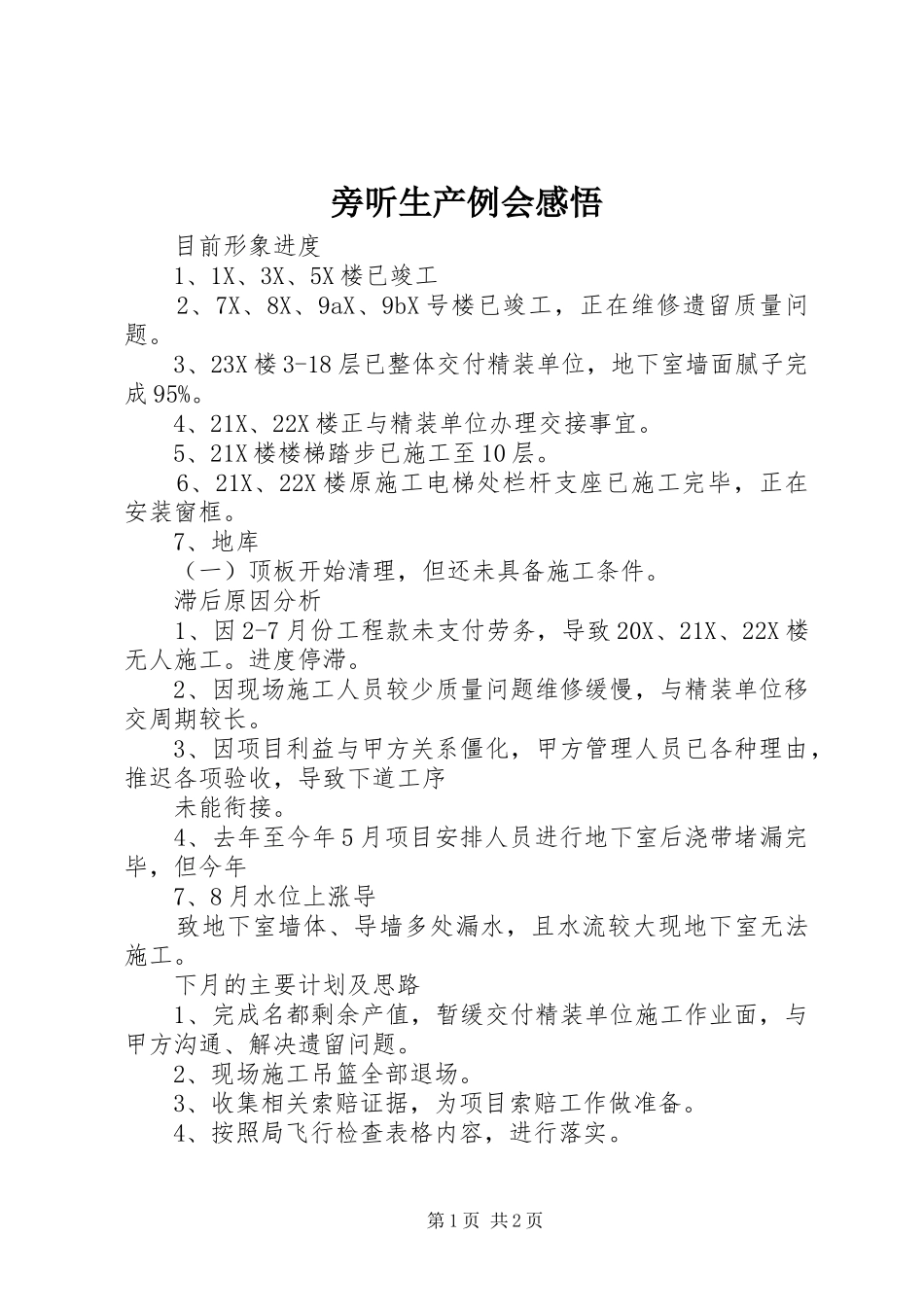

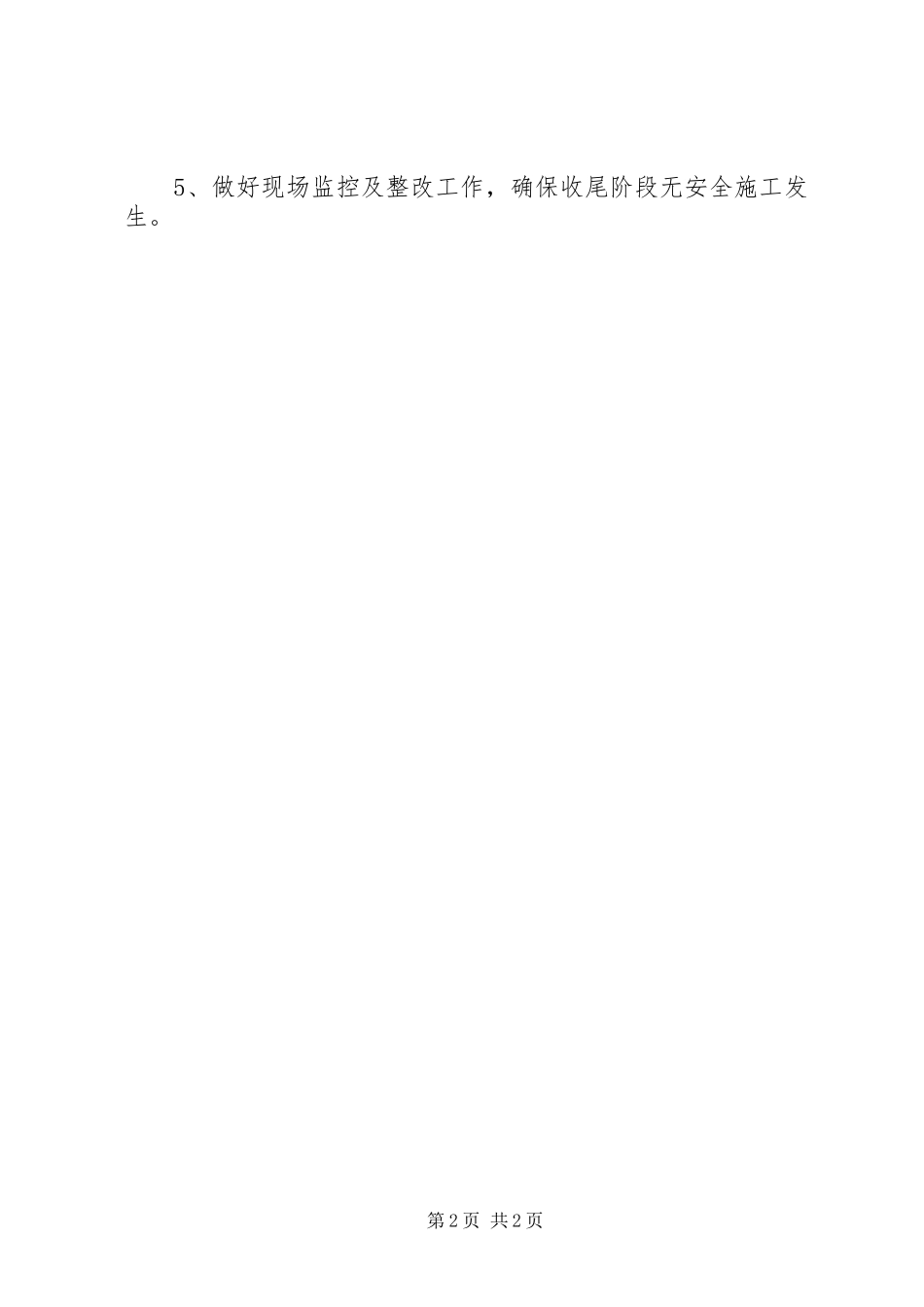

旁听生产例会感悟目前形象进度1、1X、3X、5X楼已竣工2、7X、8X、9aX、9bX号楼已竣工,正在维修遗留质量问题。3、23X楼3-18层已整体交付精装单位,地下室墙面腻子完成95%。4、21X、22X楼正与精装单位办理交接事宜。5、21X楼楼梯踏步已施工至10层。6、21X、22X楼原施工电梯处栏杆支座已施工完毕,正在安装窗框。7、地库(一)顶板开始清理,但还未具备施工条件。滞后原因分析1、因2-7月份工程款未支付劳务,导致20X、21X、22X楼无人施工。进度停滞。2、因现场施工人员较少质量问题维修缓慢,与精装单位移交周期较长。3、因项目利益与甲方关系僵化,甲方管理人员已各种理由,推迟各项验收,导致下道工序未能衔接。4、去年至今年5月项目安排人员进行地下室后浇带堵漏完毕,但今年7、8月水位上涨导致地下室墙体、导墙多处漏水,且水流较大现地下室无法施工。下月的主要计划及思路1、完成名都剩余产值,暂缓交付精装单位施工作业面,与甲方沟通、解决遗留问题。2、现场施工吊篮全部退场。3、收集相关索赔证据,为项目索赔工作做准备。4、按照局飞行检查表格内容,进行落实。第1页共2页5、做好现场监控及整改工作,确保收尾阶段无安全施工发生。第2页共2页
