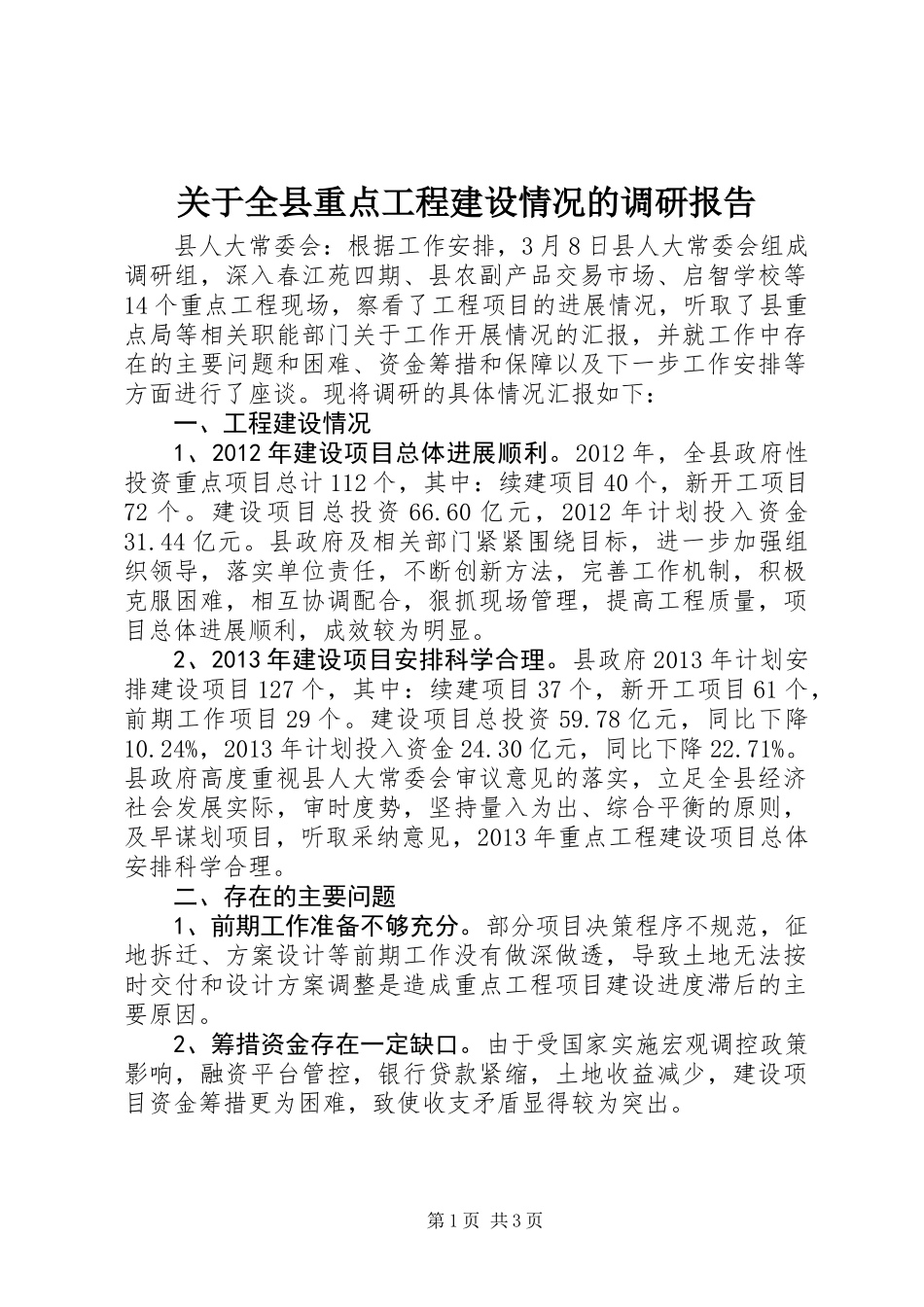

关于全县重点工程建设情况的调研报告县人大常委会:根据工作安排,3月8日县人大常委会组成调研组,深入春江苑四期、县农副产品交易市场、启智学校等14个重点工程现场,察看了工程项目的进展情况,听取了县重点局等相关职能部门关于工作开展情况的汇报,并就工作中存在的主要问题和困难、资金筹措和保障以及下一步工作安排等方面进行了座谈
现将调研的具体情况汇报如下:一、工程建设情况1、2012年建设项目总体进展顺利
2012年,全县政府性投资重点项目总计112个,其中:续建项目40个,新开工项目72个
建设项目总投资66
60亿元,2012年计划投入资金31
县政府及相关部门紧紧围绕目标,进一步加强组织领导,落实单位责任,不断创新方法,完善工作机制,积极克服困难,相互协调配合,狠抓现场管理,提高工程质量,项目总体进展顺利,成效较为明显
2、2013年建设项目安排科学合理
县政府2013年计划安排建设项目127个,其中:续建项目37个,新开工项目61个,前期工作项目29个
建设项目总投资59
78亿元,同比下降10
24%,2013年计划投入资金24
30亿元,同比下降22
县政府高度重视县人大常委会审议意见的落实,立足全县经济社会发展实际,审时度势,坚持量入为出、综合平衡的原则,及早谋划项目,听取采纳意见,2013年重点工程建设项目总体安排科学合理
二、存在的主要问题1、前期工作准备不够充分
部分项目决策程序不规范,征地拆迁、方案设计等前期工作没有做深做透,导致土地无法按时交付和设计方案调整是造成重点工程项目建设进度滞后的主要原因
2、筹措资金存在一定缺口
由于受国家实施宏观调控政策影响,融资平台管控,银行贷款紧缩,土地收益减少,建设项目资金筹措更为困难,致使收支矛盾显得较为突出

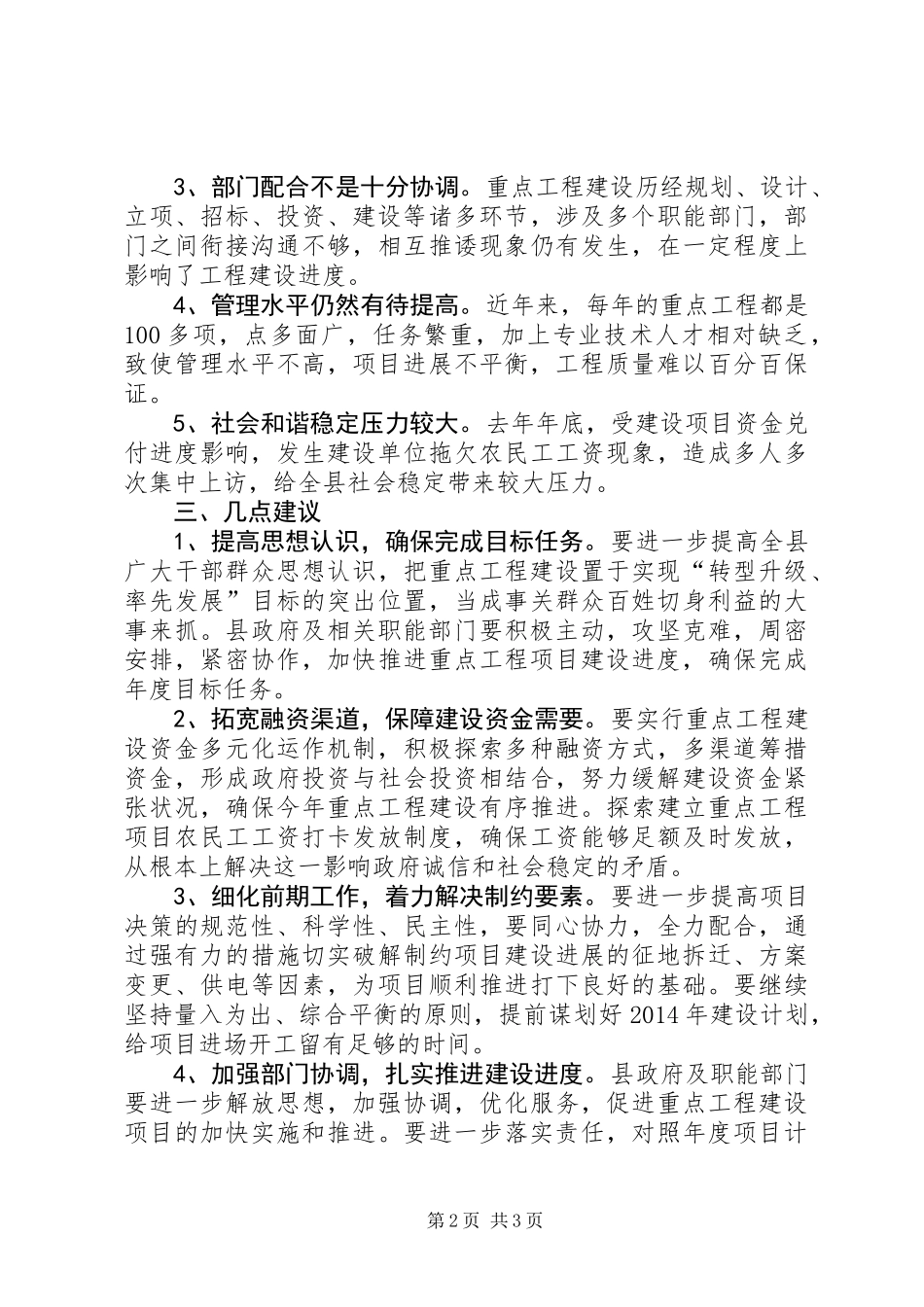

第1页共3页3、部门配合不是十分协调

重点工程建设历经规划、设计、立项、招标、投资、建设等诸多环
