某河桥灌注桩施工技术交底VIP免费

某河桥灌注桩施工技术交底_第1页
1/6
某河桥灌注桩施工技术交底_第2页
2/6
某河桥灌注桩施工技术交底_第3页
3/6

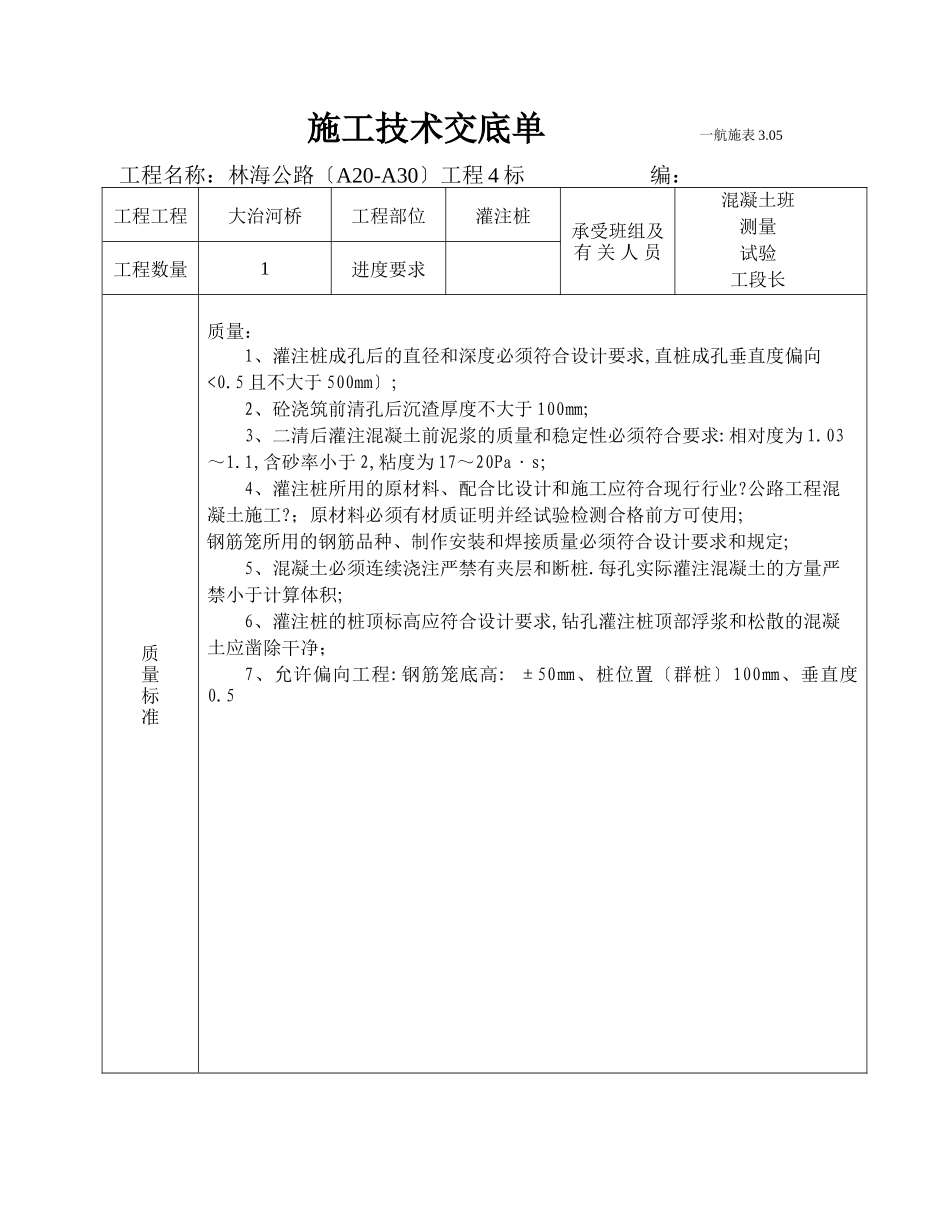

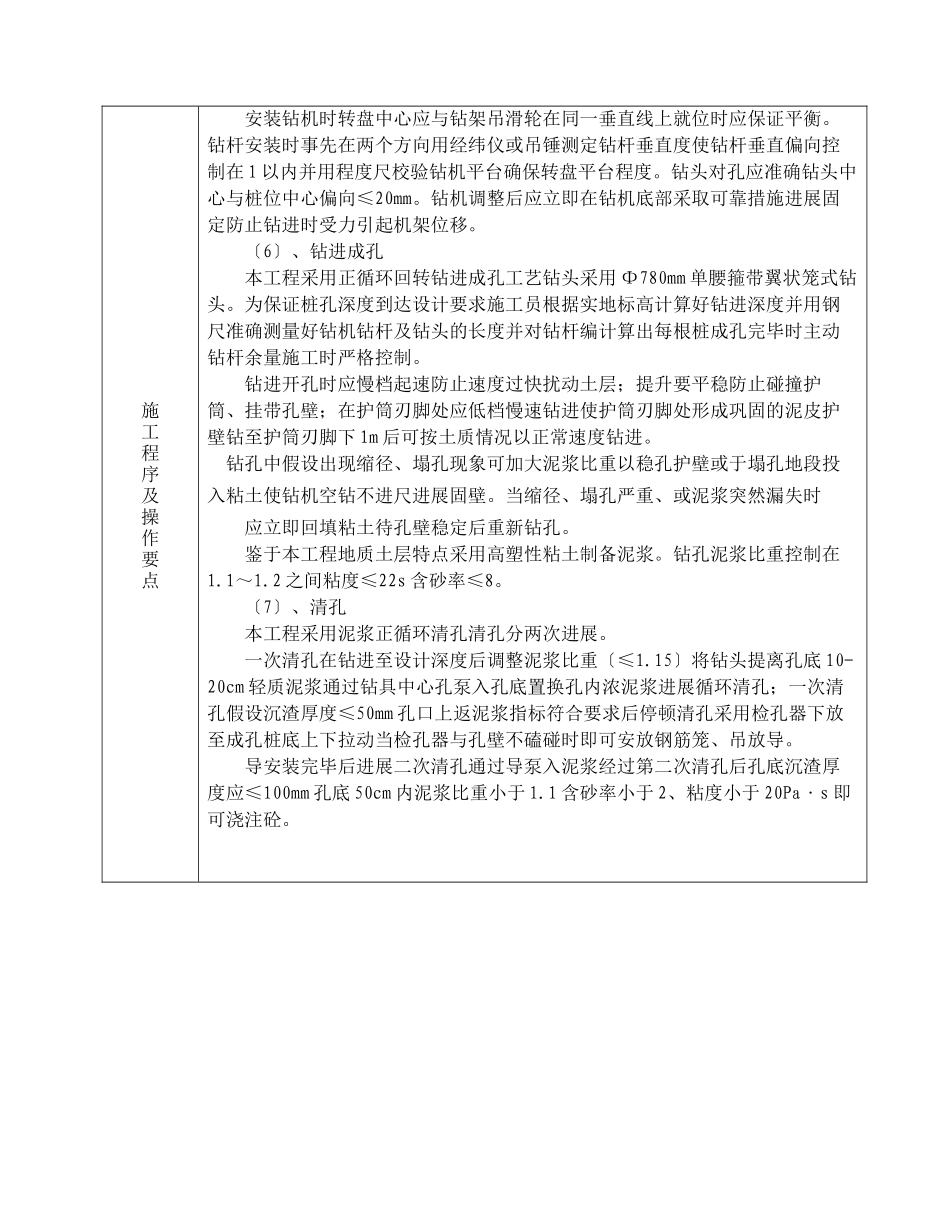

施工技术交底单一航施表3.05工程名称:林海公路〔A20-A30〕工程4标编:工程工程大治河桥工程部位灌注桩承受班组及有关人员混凝土班测量试验工段长工程数量1进度要求质量标准质量:1、灌注桩成孔后的直径和深度必须符合设计要求,直桩成孔垂直度偏向<0.5且不大于500mm〕;2、砼浇筑前清孔后沉渣厚度不大于100㎜;3、二清后灌注混凝土前泥浆的质量和稳定性必须符合要求:相对度为1.03~1.1,含砂率小于2,粘度为17~20Pa·s;4、灌注桩所用的原材料、配合比设计和施工应符合现行行业?公路工程混凝土施工?;原材料必须有材质证明并经试验检测合格前方可使用;钢筋笼所用的钢筋品种、制作安装和焊接质量必须符合设计要求和规定;5、混凝土必须连续浇注严禁有夹层和断桩.每孔实际灌注混凝土的方量严禁小于计算体积;6、灌注桩的桩顶标高应符合设计要求,钻孔灌注桩顶部浮浆和松散的混凝土应凿除干净;7、允许偏向工程:钢筋笼底高:±50㎜、桩位置〔群桩〕100㎜、垂直度0.5施工程序及操作要点一、施工工序:陆地浇筑:轴线放样→桩位测放→护筒埋设→布设泥浆系统→钻机驻位→钻进成孔→清孔、检孔器验孔→下放钢筋笼→二次清孔→浇筑砼。水上浇注:钢平台搭设→轴线放样→桩位测放→护筒埋设→布设泥浆系统→钻机驻位→钻进成孔→清孔、试桩笼验孔→下放钢筋笼→二次清孔→浇筑砼。操作要点:〔1〕、轴线放样根据业主提供的控制点及设计图纸我方测量人员放出轴线及控制点以便施工中测量、控制复核桩位施工间应对控制点进展复测。〔2〕、测放桩位复核场地轴线及控制点无误后你方采用全站仪测放桩位作好标记埋设护筒并将桩位利用十字线引至护筒壁上以便钻机就位时钻杆对中;水上护筒埋设时将测点引至施工平台上护筒埋设好后再用经纬仪和钢尺进展复验。〔3〕、护筒埋设灌注桩采用直径为1100㎜厚度为8㎜的钢护筒搭设双井字架进展定位用吊机吊放吊放时先自沉然后用振动锤将护筒沉至地面标高。护筒底标高控制在入粘土层2米左右。护筒埋设后及时我方进展验收复测合格前方可进展开钻施工。〔4〕、泥浆系统布设泥浆循环系统由泥浆池、沉淀池、循环槽、废浆池、泥浆泵及配套设备组成包括排水、清渣、排废浆设施等。地面循环系统采取自流回灌式每台钻机均建立相对的泥浆循环系统〔循环槽、泥浆池〕和废浆池互不干扰。经初步沉淀后废泥浆及时运出施工现场。(5〕、钻机驻位钻机驻位时机架必须程度、竖直、稳固并与桩基作业平台有可靠的连接确保在施工中不发生倾斜、位移。施工程序及操作要点安装钻机时转盘中心应与钻架吊滑轮在同一垂直线上就位时应保证平衡。钻杆安装时事先在两个方向用经纬仪或吊锤测定钻杆垂直度使钻杆垂直偏向控制在1以内并用程度尺校验钻机平台确保转盘平台程度。钻头对孔应准确钻头中心与桩位中心偏向≤20mm。钻机调整后应立即在钻机底部采取可靠措施进展固定防止钻进时受力引起机架位移。〔6〕、钻进成孔本工程采用正循环回转钻进成孔工艺钻头采用Φ780mm单腰箍带翼状笼式钻头。为保证桩孔深度到达设计要求施工员根据实地标高计算好钻进深度并用钢尺准确测量好钻机钻杆及钻头的长度并对钻杆编计算出每根桩成孔完毕时主动钻杆余量施工时严格控制。钻进开孔时应慢档起速防止速度过快扰动土层;提升要平稳防止碰撞护筒、挂带孔壁;在护筒刃脚处应低档慢速钻进使护筒刃脚处形成巩固的泥皮护壁钻至护筒刃脚下1m后可按土质情况以正常速度钻进。钻孔中假设出现缩径、塌孔现象可加大泥浆比重以稳孔护壁或于塌孔地段投入粘土使钻机空钻不进尺进展固壁。当缩径、塌孔严重、或泥浆突然漏失时应立即回填粘土待孔壁稳定后重新钻孔。鉴于本工程地质土层特点采用高塑性粘土制备泥浆。钻孔泥浆比重控制在1.1~1.2之间粘度≤22s含砂率≤8。〔7〕、清孔本工程采用泥浆正循环清孔清孔分两次进展。一次清孔在钻进至设计深度后调整泥浆比重〔≤1.15〕将钻头提离孔底10-20cm轻质泥浆通过钻具中心孔泵入孔底置换孔内浓泥浆进展循环清孔;一次清孔假设沉渣厚度≤50mm孔口上返泥浆指标符合要求后停顿清孔采用检孔器下放至成孔桩底上下拉动当检孔器与孔壁不磕碰时即可安放钢筋笼、吊放导。导安装完毕后进展二次清孔通...
