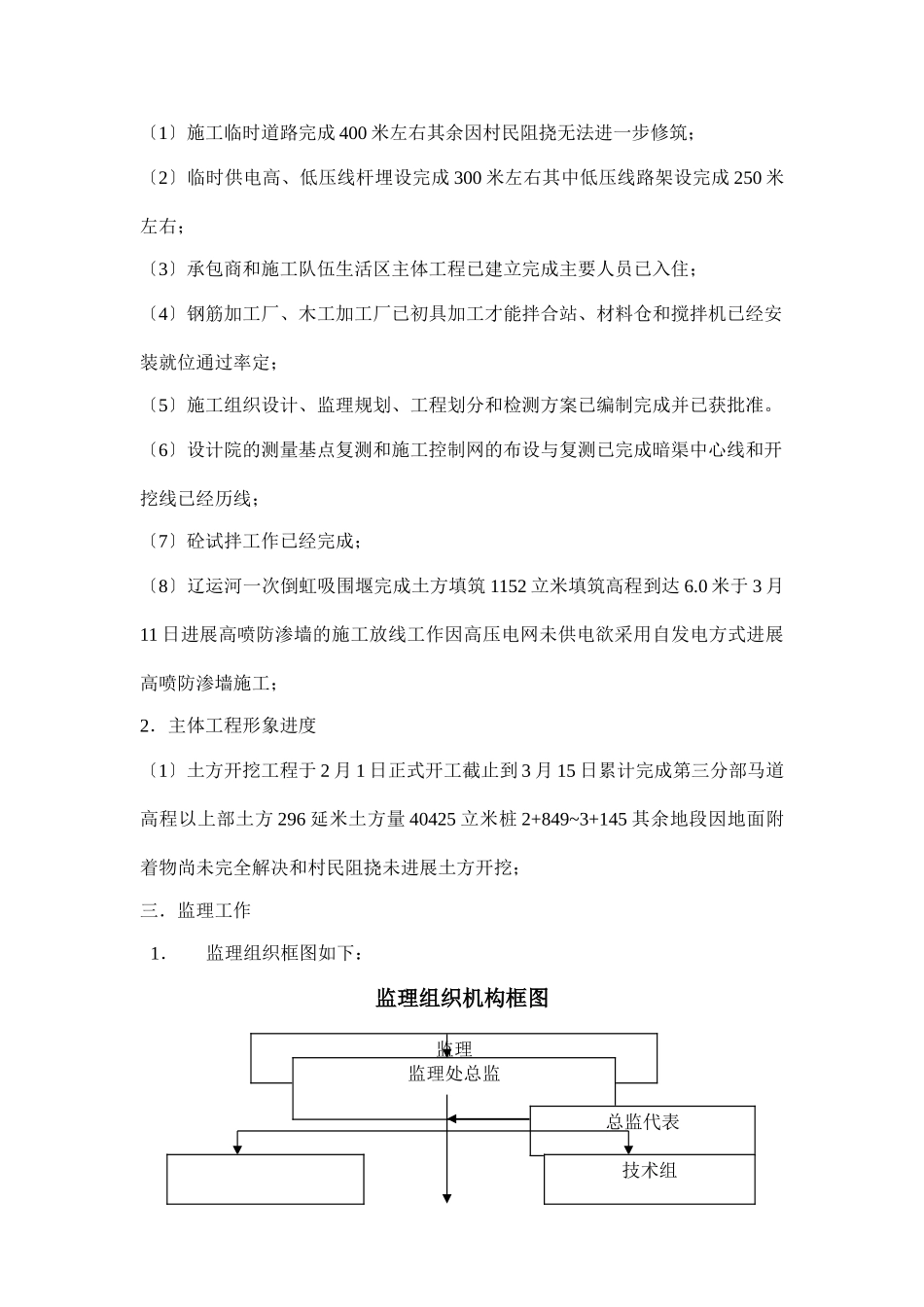

监理月报〔监理[2004]月报001〕2004年2003年09月10日至2004年3月15日工程名称:****发包人:*****监理机构:****总监理工程师:日:年月日一.工程概述天津引滦入津水源保护工程位于天津北部地区自于桥水库至大张庄引滦泵站全长约124公里主要包括于桥水库水源保护工程、新建州河暗渠工程和现有明渠治理工程三部用以解决引滦通水后出现的日趋严重的水质污染问题保护天津城水源确保供水平安。新建州河暗渠为二等Ⅰ级建筑物工程全长34公里位于州河左侧绝大部座落在蓟境内主要建筑物有长约32公里暗渠以及渠首枢纽工程、倒虹吸、调节池、检修闸、进人孔、暗渠出口闸和工程等。新建州河暗渠工程CY1标〔合同编:AQHT/2003-17〕起止桩为1+823.165~3+145.660主体建筑物包括暗渠、2#进人孔、辽运河一次倒虹吸、及中昌路一次暗渠断面构造分为MB和CY型两种类型其中暗渠为三孔一联4.3×4.3米现浇钢筋砼箱涵构造进人孔为三孔一联4.3×4.3米现浇钢筋砼整体式构造长15米。CY1标的业主是天津引滦饮用水源保护工程有限责任承包商是天津水利工程设计是天津水利勘测设计院监理是天津华朔水利工程咨询监理。CY1标段的主要合同工程量分别是:工程序工程工程名称合同工程量1土方开挖立米4044462土方回填立米2969073围堰土方填筑立米227174高喷防渗墙平米18885振冲碎石桩米100866干砌石立米16927浆砌块石立米27458钢筋制安吨32.469现浇砼立米3709110橡胶止水带米459111闭孔泡沫塑料板平米246612双组份聚硫胶吨8784合同金额为188268元。实际开工日为2004年2月1日工为自开工之日起八个月。二.工程进度与形象相貌1.临时工程及前准备工作〔1〕施工临时道路完成400米左右其余因村民阻挠无法进一步修筑;〔2〕临时供电高、低压线杆埋设完成300米左右其中低压线路架设完成250米左右;〔3〕承包商和施工队伍生活区主体工程已建立完成主要人员已入住;〔4〕钢筋加工厂、木工加工厂已初具加工才能拌合站、材料仓和搅拌机已经安装就位通过率定;〔5〕施工组织设计、监理规划、工程划分和检测方案已编制完成并已获批准。〔6〕设计院的测量基点复测和施工控制网的布设与复测已完成暗渠中心线和开挖线已经历线;〔7〕砼试拌工作已经完成;〔8〕辽运河一次倒虹吸围堰完成土方填筑1152立米填筑高程到达6.0米于3月11日进展高喷防渗墙的施工放线工作因高压电网未供电欲采用自发电方式进展高喷防渗墙施工;2.主体工程形象进度〔1〕土方开挖工程于2月1日正式开工截止到3月15日累计完成第三分部马道高程以上部土方296延米土方量40425立米桩2+849~3+145其余地段因地面附着物尚未完全解决和村民阻挠未进展土方开挖;三.监理工作1.监理组织框图如下:监理组织机构框图监理监理处总监总监代表技术组2.监理机构进场人员及设备:监理人员进场5人其中总监1名总监代表1名监理工程师2名监理员1名。测量仪器:水准仪1台检测设备:环、土盒假设干天平1台。办公设备:计算机、机、复印机各1台固定1部。3.主要监理活动:〔1〕编制监理规划、监理细那么、工程划分、检测方案、监理工作制度落实监理人员岗位职责和质量终身负责制;〔2〕向承包商进展监理工作交底;〔3〕审查施工组织设计;〔4〕与承包商一起进展砼配合比试拌;〔5〕参加指挥部主持的消费协调会和设计交底会;〔6〕参加承包商组织的防水及辽运河一次倒虹吸围堰高喷防渗墙的施工技术交底工作;〔7〕定主持召开监理工作例会;〔8〕复核测量基点和施工测量控制网及暗渠中心线、开挖边线;〔9〕及时审查承包送的?施工?签发?监理?30份;〔10〕审查、签发施工图纸35张。四.承包商的情况1.在现场指挥部协调及承包商的努力下暗渠工程CY1标开工前施工准备工作已根本完成具备了开工条件并于2月1日签发开工。2.承包商根本能按监理处的要求报送各种资料、。3.资源投入情况:〔1〕人力资源及机械设备投入情况施工人员理人员普通工人备注测工电工钢筋木工焊工砌工架子机修砼工壮工拌和站工作及理人员42人181010100100303025108060机械设备挖掘机推土机罐车砼输送泵装载机农用翻斗车洒水车吊车876322811〔2〕原材料投入情况:因施工临时道路未全部开通故本月未组织工程材料进场。五....
