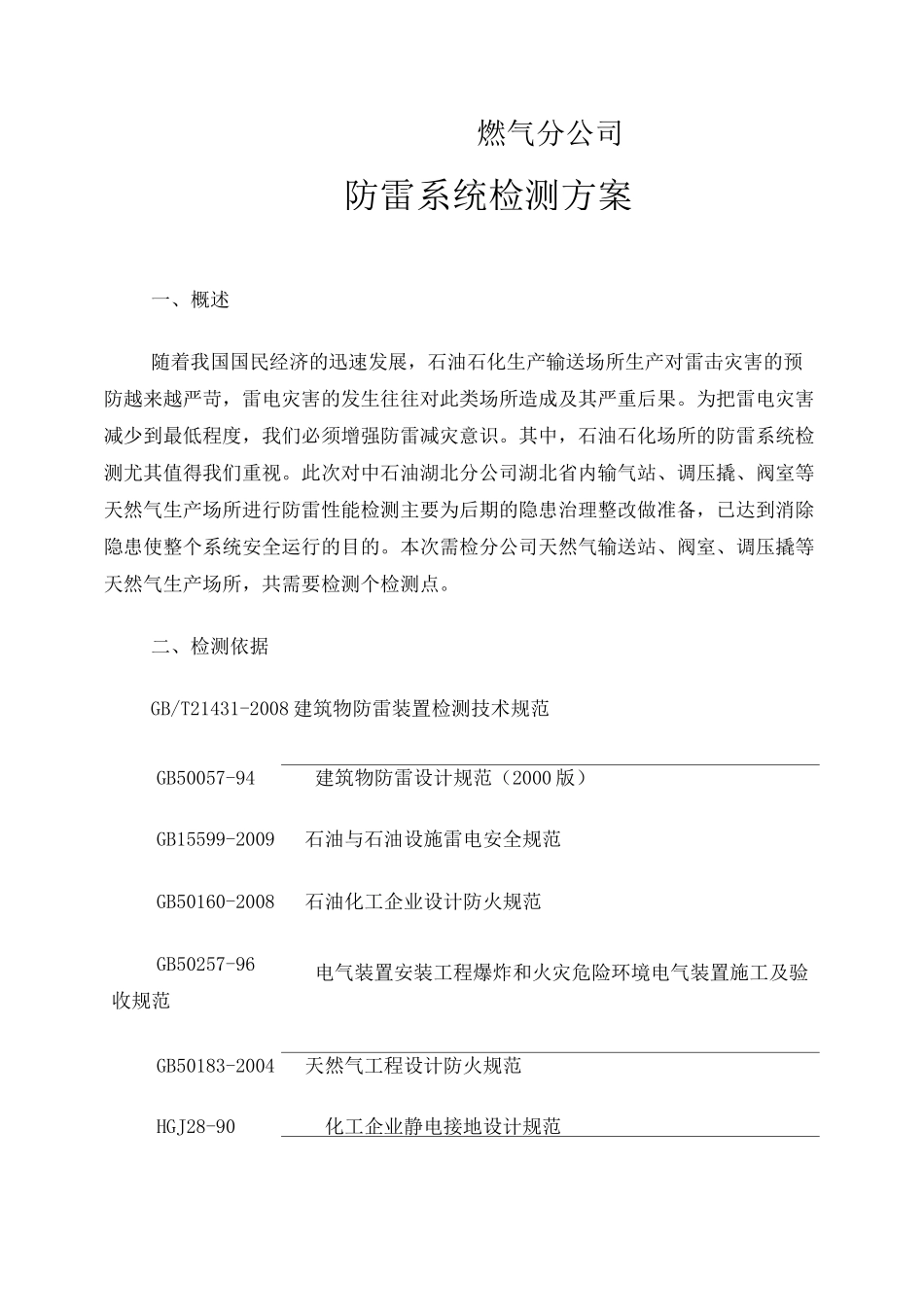

燃气分公司防雷系统检测方案一、概述随着我国国民经济的迅速发展,石油石化生产输送场所生产对雷击灾害的预防越来越严苛,雷电灾害的发生往往对此类场所造成及其严重后果。为把雷电灾害减少到最低程度,我们必须增强防雷减灾意识。其中,石油石化场所的防雷系统检测尤其值得我们重视。此次对中石油湖北分公司湖北省内输气站、调压撬、阀室等天然气生产场所进行防雷性能检测主要为后期的隐患治理整改做准备,已达到消除隐患使整个系统安全运行的目的。本次需检分公司天然气输送站、阀室、调压撬等天然气生产场所,共需要检测个检测点。二、检测依据GB/T21431-2008建筑物防雷装置检测技术规范GB50057-94建筑物防雷设计规范(2000版)GB15599-2009石油与石油设施雷电安全规范GB50160-2008石油化工企业设计防火规范GB50257-96收规范电气装置安装工程爆炸和火灾危险环境电气装置施工及验GB50183-2004天然气工程设计防火规范HGJ28-90化工企业静电接地设计规范322-1998防雷及接地安装工艺标准锈蚀、接触不良。宜在距地1.8m处设置断接卡;检查距地面1.5m以下是否设置了非金属防护套管;检查引下线是否变形和弯蓝处是否有直角、锐角弯;检查是否有断裂、机械损伤、严重锈蚀等状况,当截面锈蚀大于等于t/3时应予更换;检查引下线与接闪器、接地装置焊接是否牢固可靠,焊点有无裂缝等;引下线的布设应包括:能否引起雷电反击和雷电电磁脉冲干扰,附近是否有其他设备引线、是否有交叉或平行电气线路,如有应采取措施;引下线的过电压是否符合要求,是否有穿过临时建筑物情况和是否便于检查等。对于高度小于等于40.0m的水塔,可以利用铁梯为引下线;高度大于40.0m时,应另加设一根引下线或利用支柱内主钢筋作为引下线。对于高度小于等于40.0m的烟囱,可利用铁扶梯作引下线;高度大于40.0m时,应另加装一根引下线或利用支柱或支座内主钢筋作引下线。1.3接地装置接地装置的检测以实际测量接地工频电阻值为主要标志。接地装置主要检查安装位置、深度、规格、防腐、冲击接地电阻等,并要查阅基建档案中防雷设计图纸的接地装置材料、规格、布置等是否设计合理。1.4室内SPD的检测检测SPD的出厂日期,生产厂家,规格型号及相关保护参数,若出现超出保护期限应做记录及提出更换建议,检测接地阻值是否合格,接线是否牢靠是否起到保护作用,对于已失效损坏的SPD贴建议更换标识,在检测报告中进行记录。对于水塔、烟囱等构筑物。由于其防雷装置均暴露在外面,通常可以通过高倍望远镜进行避雷针、引下线的现场观察,可及时发现隐患。必要时,检测员要登到最高处进行实地检查和测量。检测时应多选择几个点进行测量,最后通过求平均的方法确定该点的接地电阻值。如果测试出的工频接地电阻均合格的话,可以不用再测试该处的土壤电阻率,也不必计算出冲击电阻值。2检测前的准备以及检测程序2.1检测前的准备2.1.1检测计划由现场检测技术负责人制定,并以书面方式通知施工方、建设方,施工到在那些部分、那些环节时,施工方必须通知检测站及时进行检测,作好原始记录资料;2.1.2项目熟悉技术负责人组织相关检测人员熟悉检测项目的技术说明,这部分是熟悉的重点,是一项比较细致的工作,检测人员必须了解相关国家标准对各个检测项目的强制性指标要求。2.1.3责任落实项目的防雷装置的施工,由土建施工方在负责,根据诚实守信、遵纪守法原则,按照检测协议约定,检测单位具体落实检测人员工作职责,保证整个检测过程、检测资料的完整性,防雷装置符合国家标准的技术要求。2.1.4检测记录表格准备相关检测记录表格准备,根据新建建筑物的具体情况,准备一套从基础测试开始到工程竣工止的完整检测表格,并指定专人保管。2.2检测程序2.2.1前期准备阶段①接受检测任务,了解被检单位的情况。这是一件必要的前期准备工作,是制定检测方案、签订协议、检测实施等后续工作的铺垫,至少应了解其大概情况,如具体地址、规模、性质、土壤类型、检测场所环境等。②制定检测方案。方案要尽量定得细一些。③签订检测协议或合同,也可以是委托书形式。④配备人员。根据被检单位的性质、行业特点,配备具有相应专业特长的检测技术人员...
