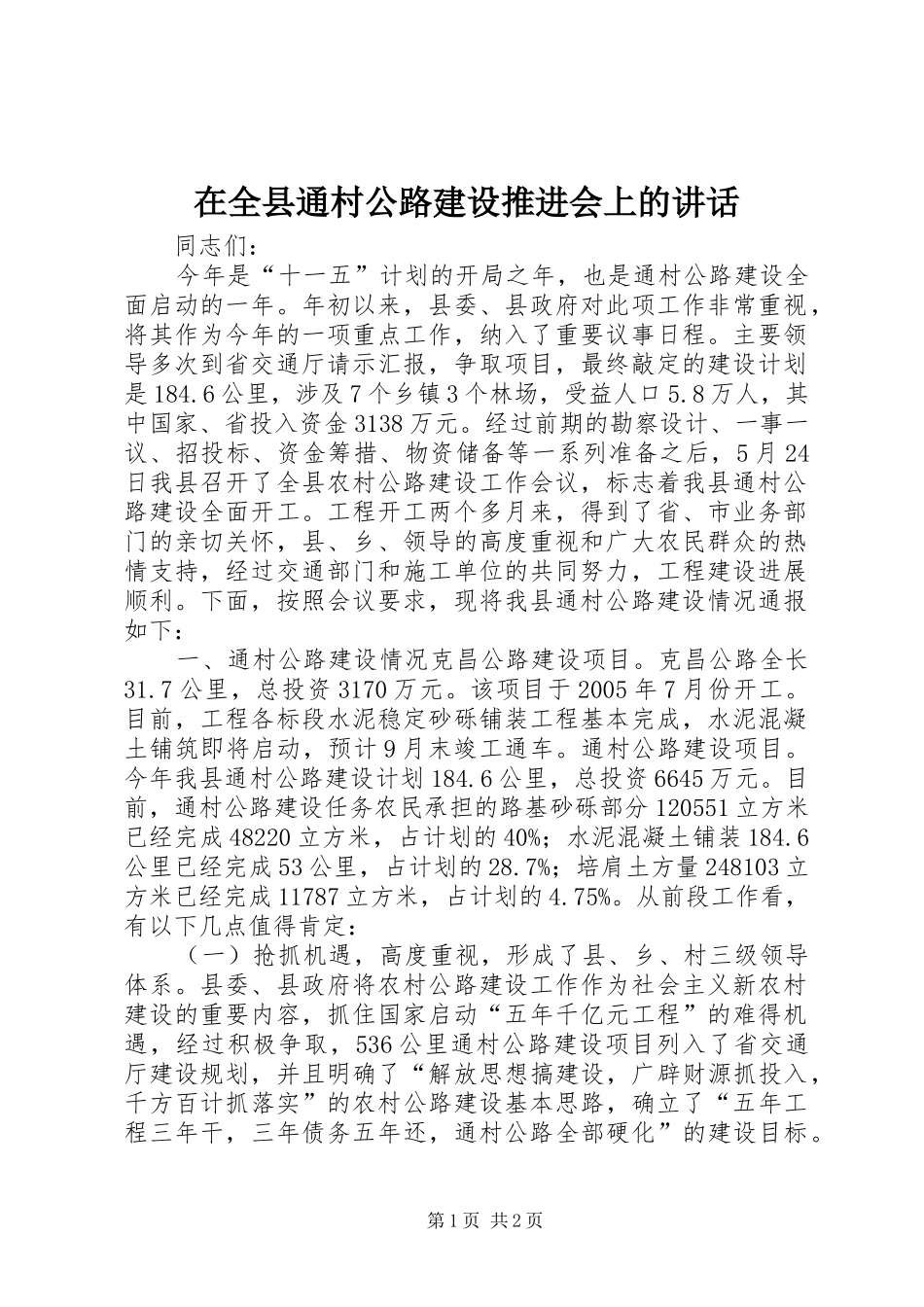

在全县通村公路建设推进会上的讲话同志们:今年是“十一五”计划的开局之年,也是通村公路建设全面启动的一年
年初以来,县委、县政府对此项工作非常重视,将其作为今年的一项重点工作,纳入了重要议事日程
主要领导多次到省交通厅请示汇报,争取项目,最终敲定的建设计划是184
6公里,涉及7个乡镇3个林场,受益人口5
8万人,其中国家、省投入资金3138万元
经过前期的勘察设计、一事一议、招投标、资金筹措、物资储备等一系列准备之后,5月24日我县召开了全县农村公路建设工作会议,标志着我县通村公路建设全面开工
工程开工两个多月来,得到了省、市业务部门的亲切关怀,县、乡、领导的高度重视和广大农民群众的热情支持,经过交通部门和施工单位的共同努力,工程建设进展顺利
下面,按照会议要求,现将我县通村公路建设情况通报如下:一、通村公路建设情况克昌公路建设项目
克昌公路全长31
7公里,总投资3170万元
该项目于2005年7月份开工
目前,工程各标段水泥稳定砂砾铺装工程基本完成,水泥混凝土铺筑即将启动,预计9月末竣工通车
通村公路建设项目
今年我县通村公路建设计划184
6公里,总投资6645万元
目前,通村公路建设任务农民承担的路基砂砾部分120551立方米已经完成48220立方米,占计划的40%;水泥混凝土铺装184
6公里已经完成53公里,占计划的28
7%;培肩土方量248103立方米已经完成11787立方米,占计划的4

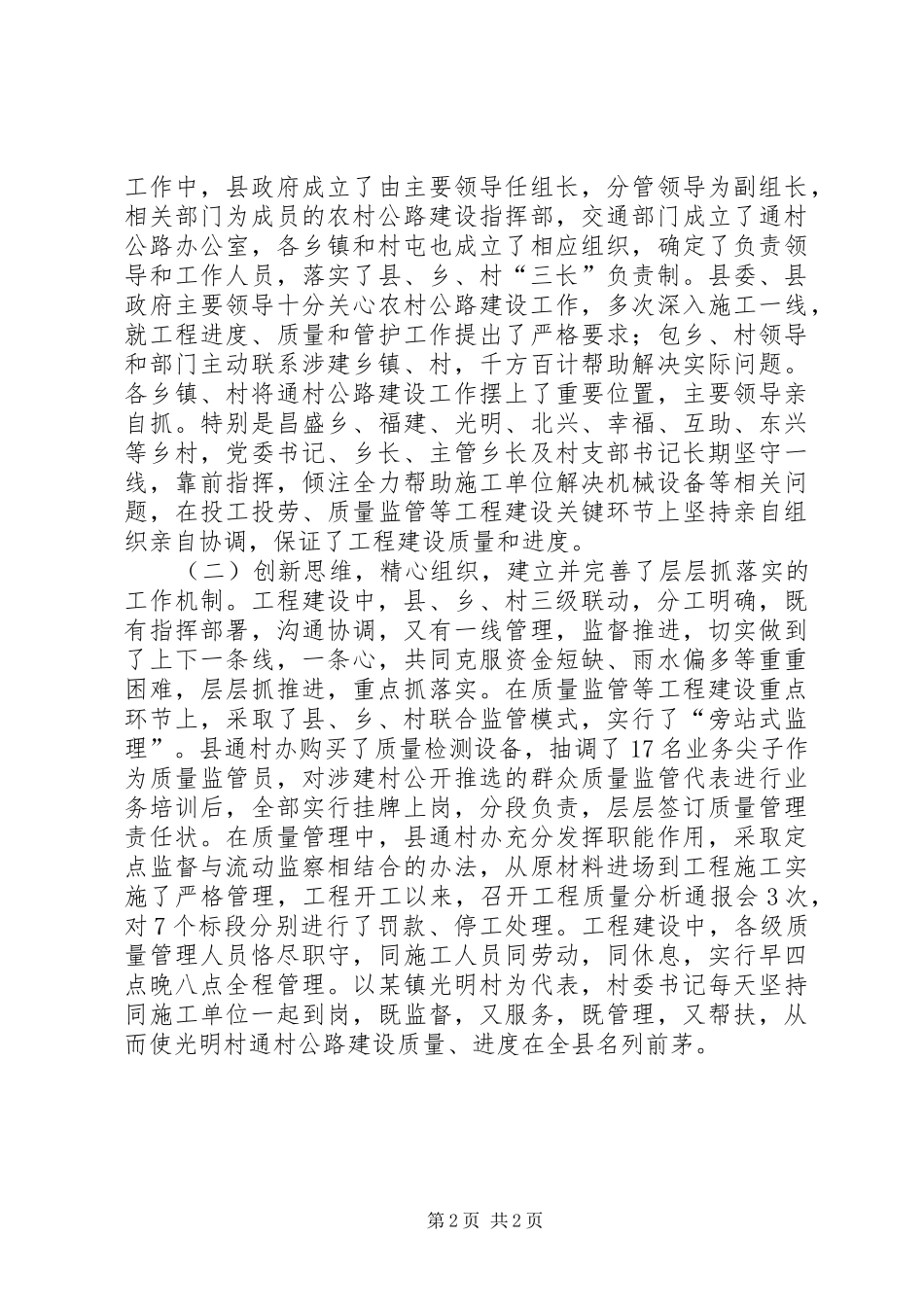

从前段工作看,有以下几点值得肯定:(一)抢抓机遇,高度重视,形成了县、乡、村三级领导体系
县委、县政府将农村公路建设工作作为社会主义新农村建设的重要内容,抓住国家启动“五年千亿元工程”的难得机遇,经过积极争取,536公里通村公路建设项目列入了省交通厅建设规划,并且明确了“解放思想搞建设,广辟财源抓投入,千方百计抓落实”的农村公路建设基本思路,确立了“五年工程三年干,
