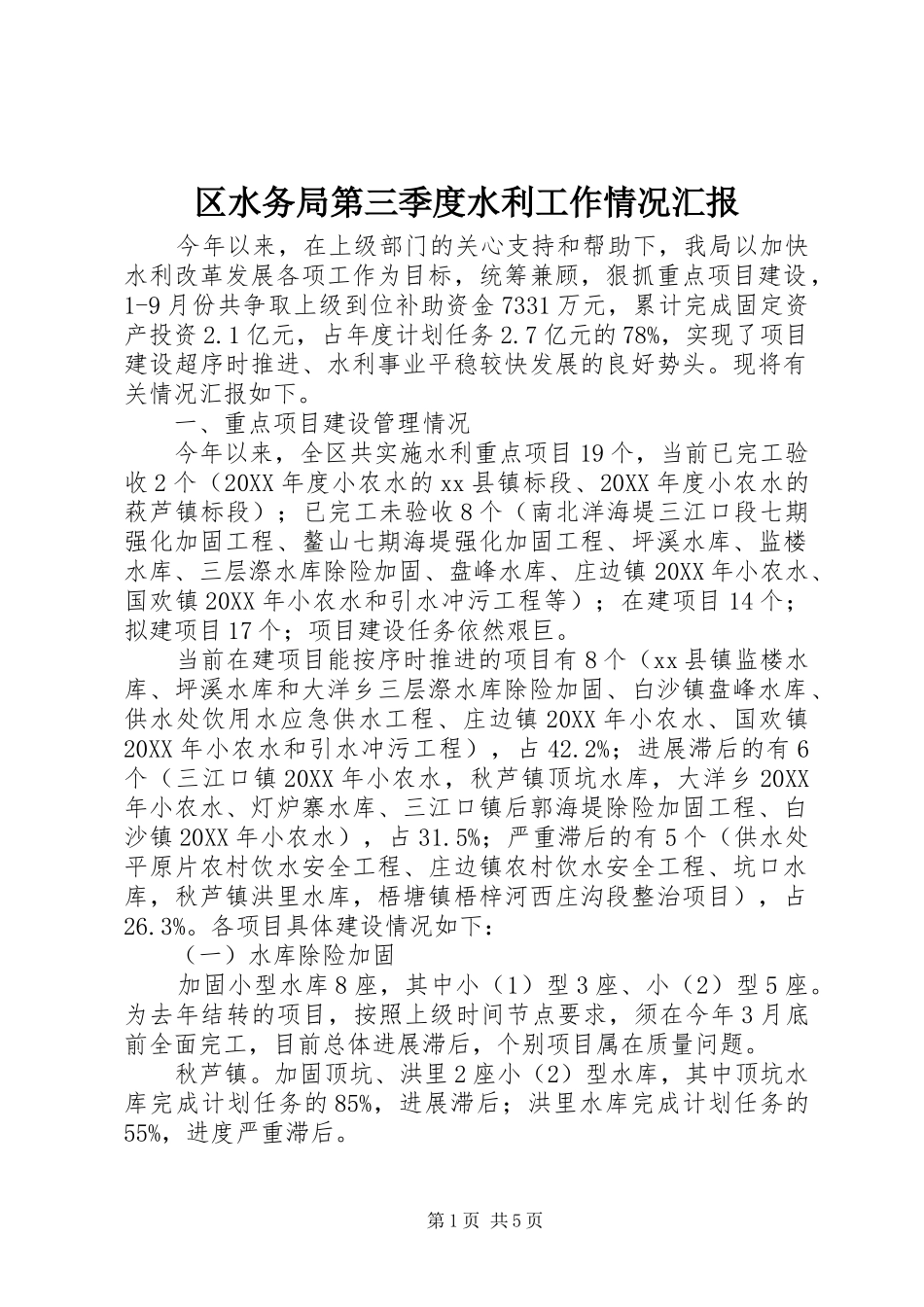

区水务局第三季度水利工作情况汇报今年以来,在上级部门的关心支持和帮助下,我局以加快水利改革发展各项工作为目标,统筹兼顾,狠抓重点项目建设,1-9月份共争取上级到位补助资金7331万元,累计完成固定资产投资2
1亿元,占年度计划任务2
7亿元的78%,实现了项目建设超序时推进、水利事业平稳较快发展的良好势头
现将有关情况汇报如下
一、重点项目建设管理情况今年以来,全区共实施水利重点项目19个,当前已完工验收2个(20XX年度小农水的xx县镇标段、20XX年度小农水的萩芦镇标段);已完工未验收8个(南北洋海堤三江口段七期强化加固工程、鳌山七期海堤强化加固工程、坪溪水库、监楼水库、三层漈水库除险加固、盘峰水库、庄边镇20XX年小农水、国欢镇20XX年小农水和引水冲污工程等);在建项目14个;拟建项目17个;项目建设任务依然艰巨
当前在建项目能按序时推进的项目有8个(xx县镇监楼水库、坪溪水库和大洋乡三层漈水库除险加固、白沙镇盘峰水库、供水处饮用水应急供水工程、庄边镇20XX年小农水、国欢镇20XX年小农水和引水冲污工程),占42
2%;进展滞后的有6个(三江口镇20XX年小农水,秋芦镇顶坑水库,大洋乡20XX年小农水、灯炉寨水库、三江口镇后郭海堤除险加固工程、白沙镇20XX年小农水),占31
5%;严重滞后的有5个(供水处平原片农村饮水安全工程、庄边镇农村饮水安全工程、坑口水库,秋芦镇洪里水库,梧塘镇梧梓河西庄沟段整治项目),占26
各项目具体建设情况如下:(一)水库除险加固加固小型水库8座,其中小(1)型3座、小(2)型5座
为去年结转的项目,按照上级时间节点要求,须在今年3月底前全面完工,目前总体进展滞后,个别项目属在质量问题
加固顶坑、洪里2座小(2)型水库,其中顶坑水库完成计划任务的85%,进展滞后;洪里水库完成计划任务的55%,进度严重滞后

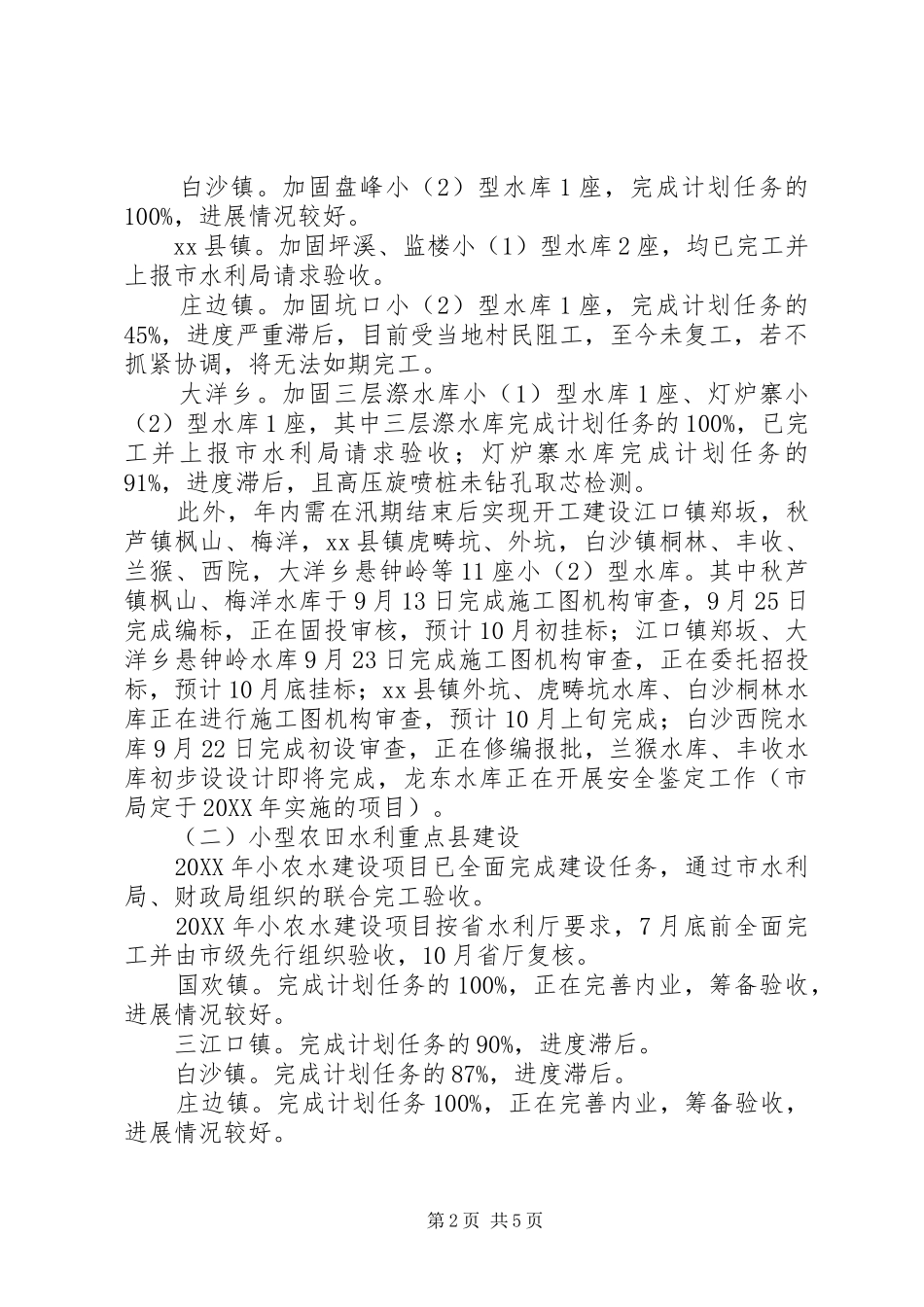

第1页共5页白
