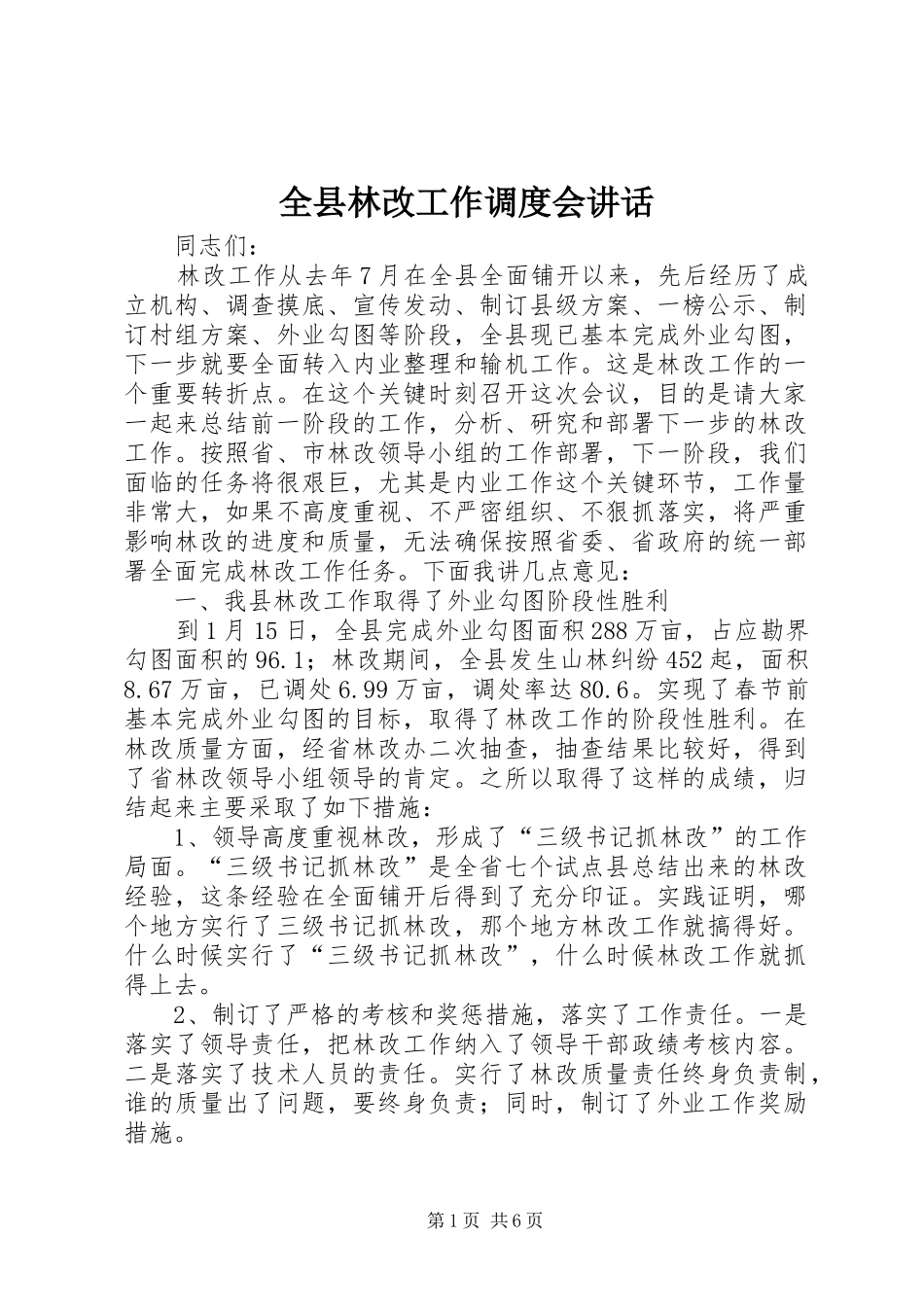

全县林改工作调度会讲话同志们:林改工作从去年7月在全县全面铺开以来,先后经历了成立机构、调查摸底、宣传发动、制订县级方案、一榜公示、制订村组方案、外业勾图等阶段,全县现已基本完成外业勾图,下一步就要全面转入内业整理和输机工作
这是林改工作的一个重要转折点
在这个关键时刻召开这次会议,目的是请大家一起来总结前一阶段的工作,分析、研究和部署下一步的林改工作
按照省、市林改领导小组的工作部署,下一阶段,我们面临的任务将很艰巨,尤其是内业工作这个关键环节,工作量非常大,如果不高度重视、不严密组织、不狠抓落实,将严重影响林改的进度和质量,无法确保按照省委、省政府的统一部署全面完成林改工作任务
下面我讲几点意见:一、我县林改工作取得了外业勾图阶段性胜利到1月15日,全县完成外业勾图面积288万亩,占应勘界勾图面积的96
1;林改期间,全县发生山林纠纷452起,面积8
67万亩,已调处6
99万亩,调处率达80
实现了春节前基本完成外业勾图的目标,取得了林改工作的阶段性胜利
在林改质量方面,经省林改办二次抽查,抽查结果比较好,得到了省林改领导小组领导的肯定
之所以取得了这样的成绩,归结起来主要采取了如下措施:1、领导高度重视林改,形成了“三级书记抓林改”的工作局面
“三级书记抓林改”是全省七个试点县总结出来的林改经验,这条经验在全面铺开后得到了充分印证
实践证明,哪个地方实行了三级书记抓林改,那个地方林改工作就搞得好
什么时候实行了“三级书记抓林改”,什么时候林改工作就抓得上去
2、制订了严格的考核和奖惩措施,落实了工作责任
一是落实了领导责任,把林改工作纳入了领导干部政绩考核内容
二是落实了技术人员的责任
实行了林改质量责任终身负责制,谁的质量出了问题,要终身负责;同时,制订了外业工作奖励措施

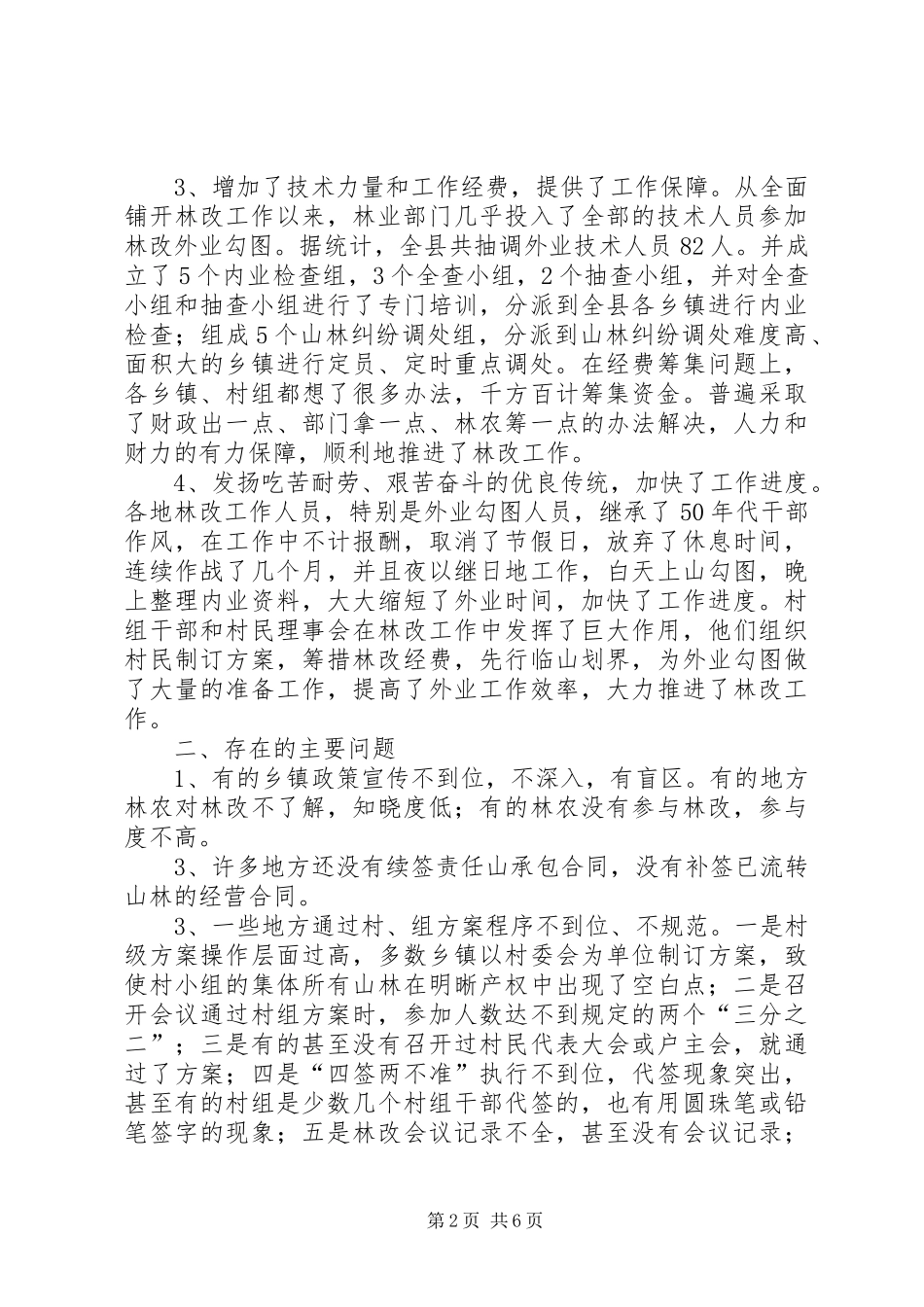

第1页共6页3、增加了技术力量和工作经费,提供了工作保障
从全面铺开林改工作以来,林业部
